一、调试说明1、本调试方案为某医院中央空调系统调试工作
2、本调试方案根据本项目的暖通工程结构、施工进度和现场条件制定
3、本调试方案依据文件:合同文件、深化设计图纸、业主现场修改指令、国家施工及验收法律规范等
4、本调试方案根据现场情况在实际调试过程中会有所修正
5、本调试方案所有的仪表均为检验合格的仪表,均在有限期内使用
6、调试中,有关的配合电工为持证电工,并按规程进行所有操作
二、工程概况本工程为某医院大楼,地上 18 层,地下 1 层,建筑总高度 76
2m,总用地 14245m,属Ⅰ类建筑,耐火等级 1 级,总建筑面积 43099
空调面积约 32060m,空调总冷负荷约为 3716kw(1056 冷吨),总热负荷为 2880kw,由地下一层制冷机房统一提供
制冷主机采纳 3 台地源热泵机组,夏季制冷,冬季制热,并全年提供卫生热水
机组型号制热量(KW)制冷量(KW)台数WPS170
1CHR-B567
12WPS390
2A1456
61生活热水供水量温度为 55°C 左右,热量为 58OKW
由其中一台地源热泵机组 WPS170供给,另外一台机组 WPS170 作再热使用,冷冻水系统采纳一级泵系统,冷冻水供回水温度分别为 7℃、12℃,冷却水供回水温度 18℃、29℃
空调水系统管路各大分支回水管上设置平衡阀
采纳膨胀水箱补水定压,膨胀水箱设置于住院部屋面,高位设排气,低位设泄水,补水来自专用的空调补水管,冷水机组出水管段设电子除垢仪,以防垢、杀菌,系统高点设自动排气阀,系统低点设放水,排污阀
(一)空调冷冻(却)水系统制冷机房设在地下室负一层,制冷机房安装 3 台冷冻水泵 2 用 1 备,2 台冷冻水泵 1 用1 备,冷却水由河边冷却水泵提供

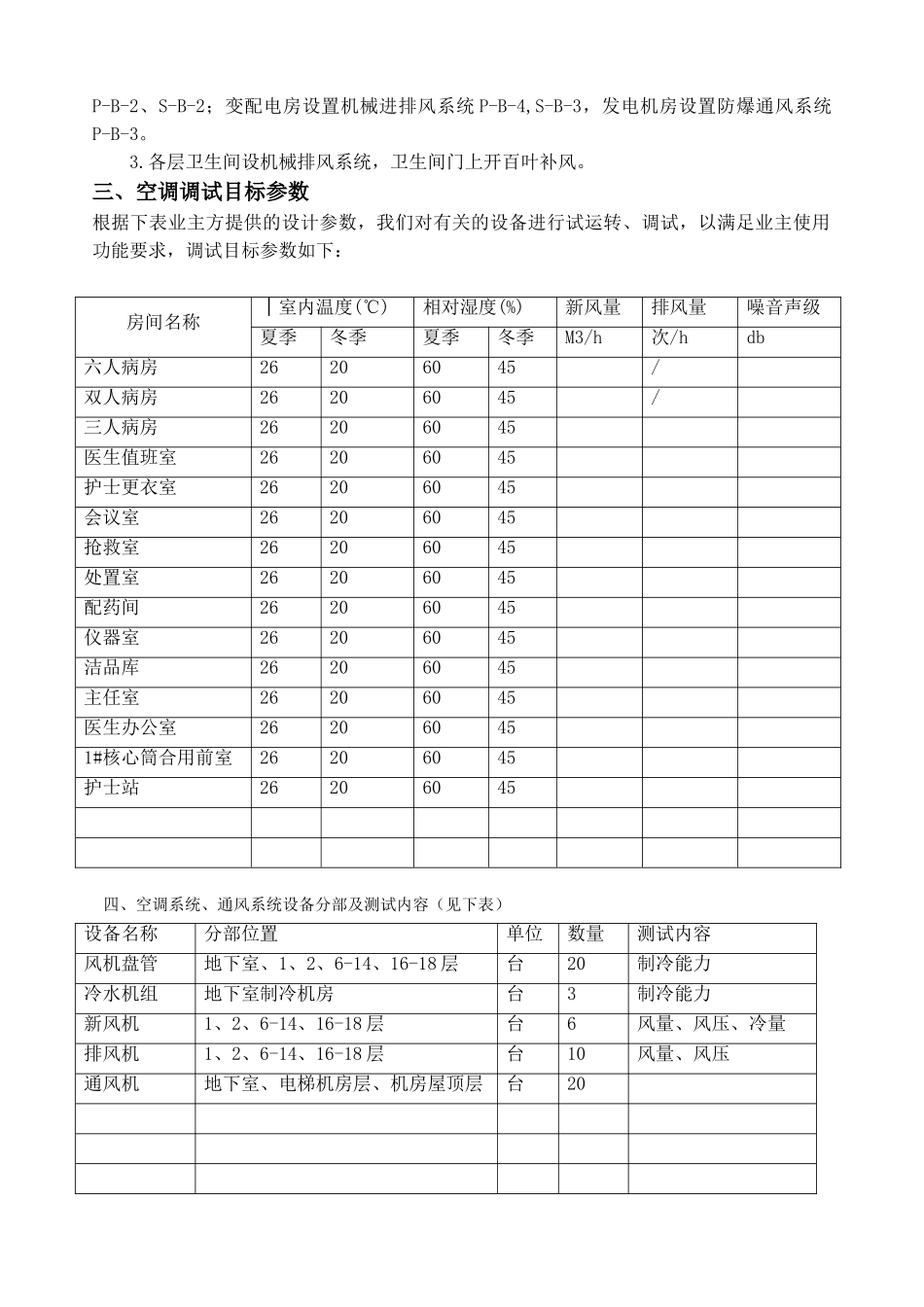

二楼中心供应室洁净区域、设备层、手术室及 ICU 病房等洁净室空调由专业公司设
