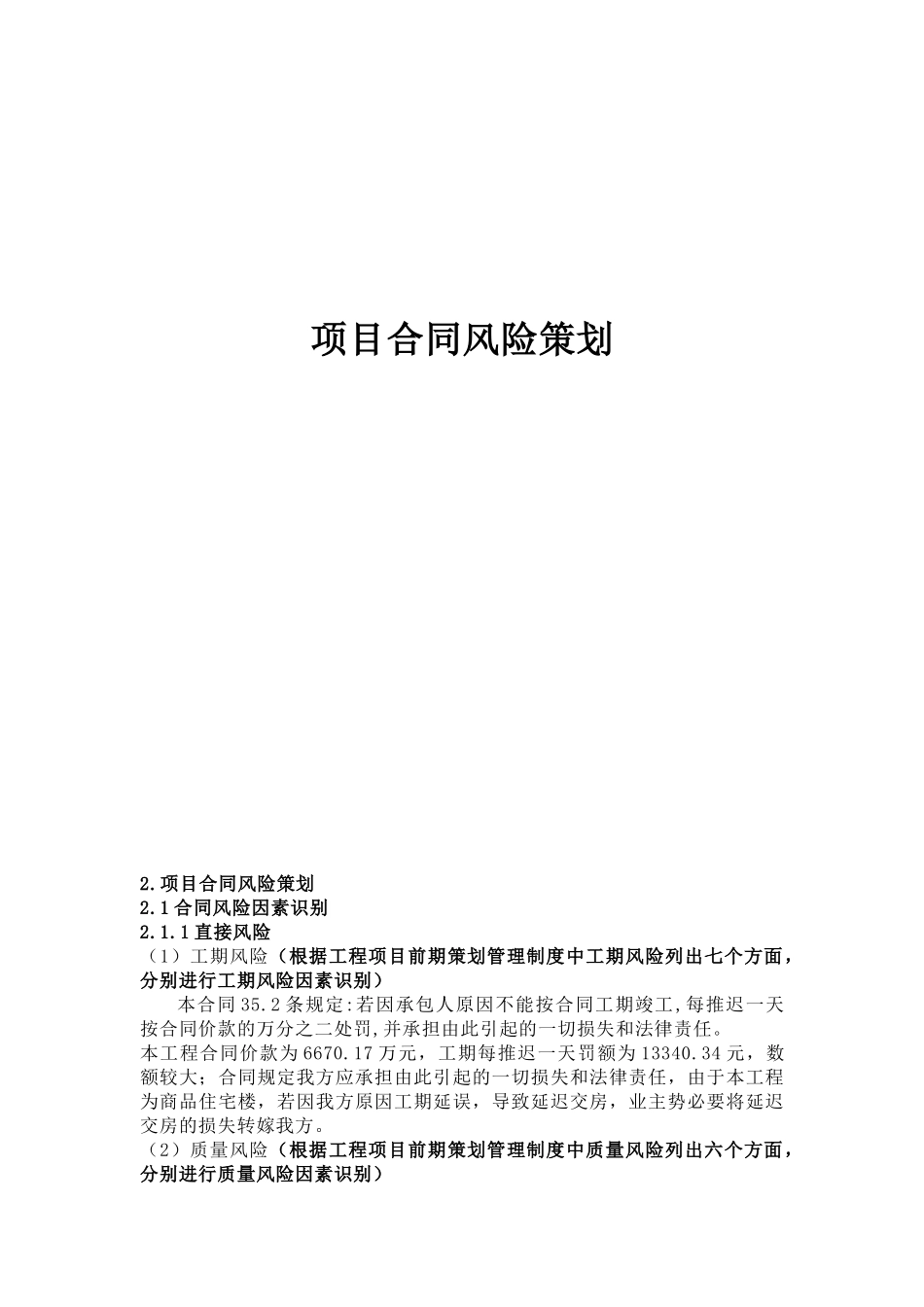

项目合同风险策划2
项目合同风险策划2
1 合同风险因素识别2
1 直接风险(1)工期风险(根据工程项目前期策划管理制度中工期风险列出七个方面,分别进行工期风险因素识别)本合同 35
2 条规定:若因承包人原因不能按合同工期竣工,每推迟一天按合同价款的万分之二处罚,并承担由此引起的一切损失和法律责任
本工程合同价款为 6670
17 万元,工期每推迟一天罚额为 13340
34 元,数额较大;合同规定我方应承担由此引起的一切损失和法律责任,由于本工程为商品住宅楼,若因我方原因工期延误,导致延迟交房,业主势必要将延迟交房的损失转嫁我方

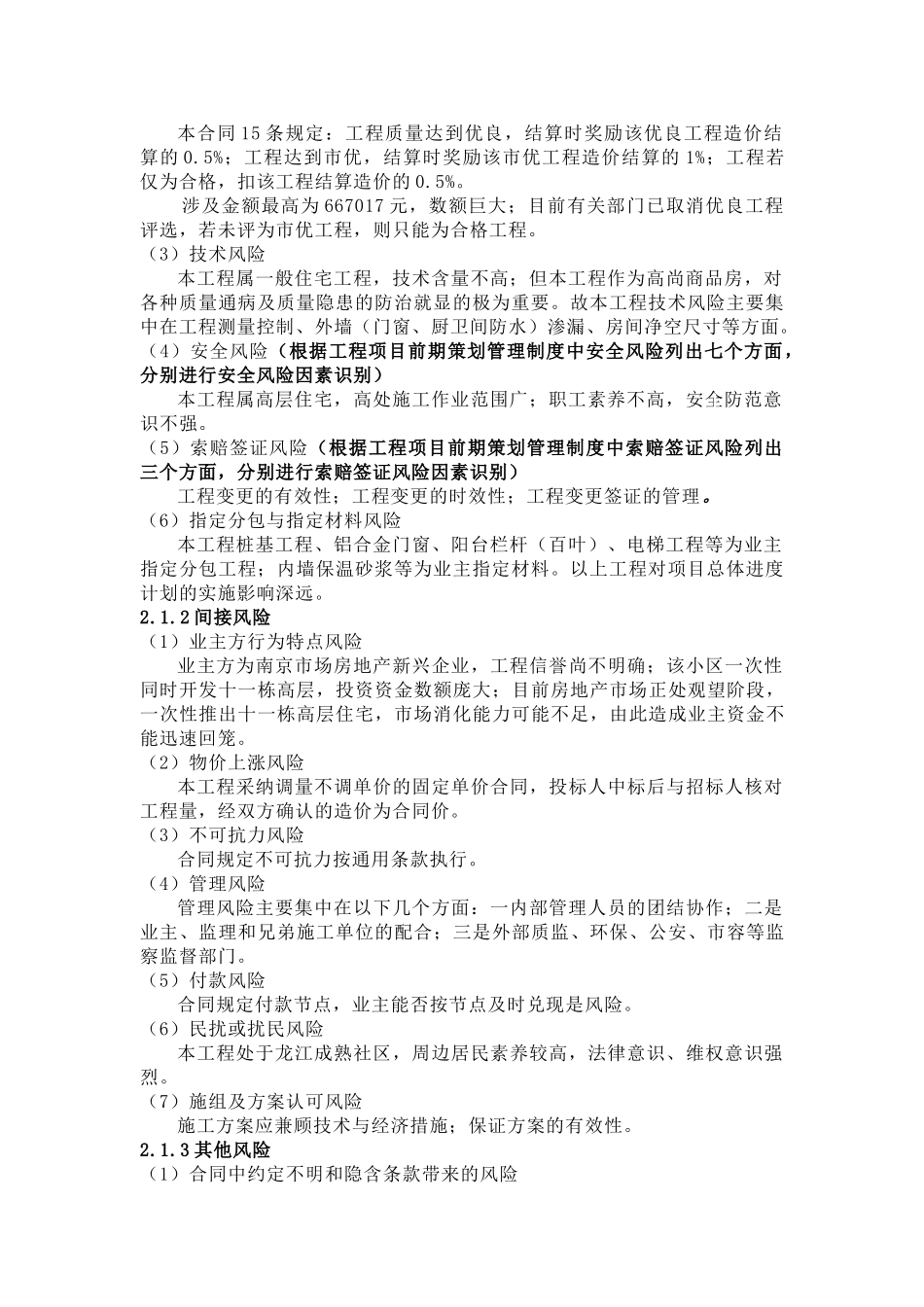

(2)质量风险(根据工程项目前期策划管理制度中质量风险列出六个方面,分别进行质量风险因素识别)本合同 15 条规定:工程质量达到优良,结算时奖励该优良工程造价结算的 0
5%;工程达到市优,结算时奖励该市优工程造价结算的 1%;工程若仅为合格,扣该工程结算造价的 0
涉及金额最高为 667017 元,数额巨大;目前有关部门已取消优良工程评选,若未评为市优工程,则只能为合格工程
(3)技术风险本工程属一般住宅工程,技术含量不高;但本工程作为高尚商品房,对各种质量通病及质量隐患的防治就显的极为重要
故本工程技术风险主要集中在工程测量控制、外墙(门窗、厨卫间防水)渗漏、房间净空尺寸等方面
(4)安全风险(根据工程项目前期策划管理制度中安全风险列出七个方面,分别进行安全风险因素识别)本工程属高层住宅,高处施工作业范围广;职工素养不高,安全防范意识不强
(5)索赔签证风险(根据工程项目前期策划管理制度中索赔签证风险列出三个方面,分别进行索赔签证风险因素识别)工程变更的有效性;工程变更的时效性;工程变更签证的管理
(6)指定分包与指定材料风险本工程桩基工程、铝合金门窗、阳台栏杆(百叶)、电梯工程等为业主指定分包工程;内墙保温砂浆等为业主指定材料
