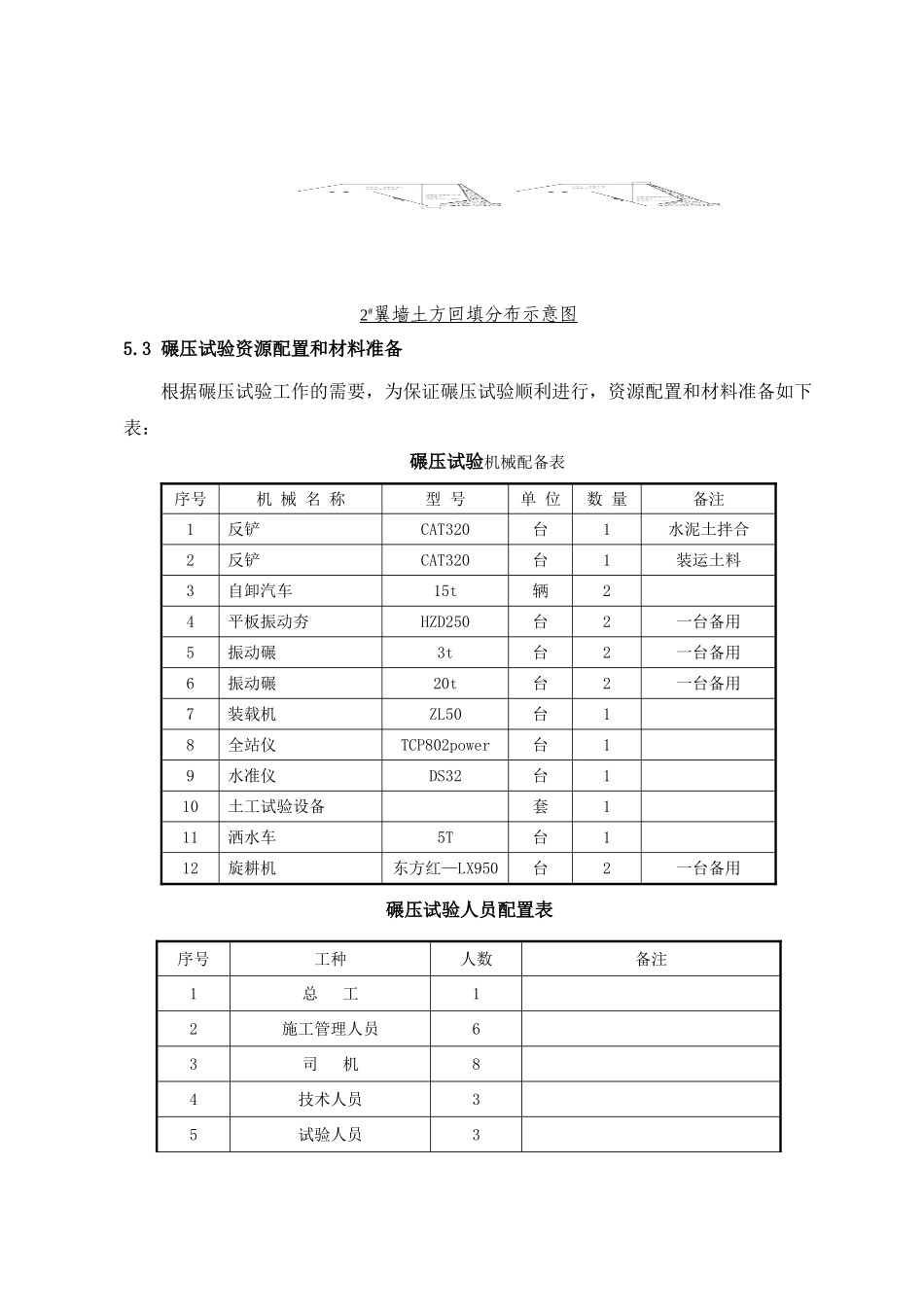

倒虹吸翼墙水泥土及土方回填生产性碾压试验方案一、工程概述倒虹吸渐变段主要设置在 xx 河、xx 倒虹吸进、出口段,是倒虹吸进、出口闸室与两端明渠连接的建筑物,主要由底板和翼墙组成。底板为 100㎝厚 C20W6F150 钢筋混凝土,下设 10㎝厚 C10 素混凝土垫层;翼墙为扶壁式扭曲面钢筋混凝土结构,即由明渠的 1:2 坡面渐变为垂直面,与闸室两侧边墩连接,挡墙基础及墙身均为C20W6F150 混凝土。渐变段挡墙分缝处,挡墙与闸室,护底之间均设紫铜片止水,挡墙背部回填采纳中、重粉质壤土和水泥掺量为 10%的水泥土回填,压实度不小于98%。其具体情况如下:xx 河倒虹吸:进口渐变段,长 45m,墙高 9.769m~11.92m,从西向东分成 4#、3#、2#、1#四段,其中 2#翼墙始末两端和 3#翼墙末端各设有一厚 400㎜厚的扶壁。桩号Ⅳ 33+888~Ⅳ 33+88 之间的扭曲面挡墙后 3.0m 范围内回填水泥土,其他部位回填壤土。出口渐变段,长 49m,墙高 9.919m,从西向东分成 1#、2#、3#、4#四段,其中2#翼墙始末两端和 3#翼墙始端各设有一厚 400㎜厚的扶壁。桩号Ⅳ 33+888~Ⅳ 33+88之间的扭曲面挡墙后 3.0m 范围内回填水泥土,其他部位回填壤土。xx 倒虹吸:进口渐变段,长 45m,墙高 8.639m~10.843m,从西向东分成 4#、3#、2#、1#四段,其中 2#翼墙始末两端和 3#翼墙末端各设有一厚 400㎜厚的扶壁。2#、3#两段扭曲面挡墙后 3.0m 范围内回填水泥土,其他部位回填壤土。出口渐变段,长 50m,墙高 9.769m~11.92m,从西向东分成 1#、2#、3#、4#四段,其中 2#翼墙始末两端和 3#翼墙始端各设有一厚 400㎜厚的扶壁。2#、3#两段扭曲面挡墙后 3.0m 范围内回填水泥土,其他部位回填壤土。二、试验目的1. 检验水泥土回填所选用施工机械性能是否能满足施工要求。2. 通过现场水泥土拌制,检验水泥土拌制的均匀性是否符合要求。3. 选定合理的施工压实参数,如:土料(水泥土)铺料厚度、含水量的适宜范围、压实方法和压实遍数等。检验施工技术参数的合理性及适用性,作为编制 xx 河倒虹吸和 xx 倒虹吸进出口渐变段翼墙土方(水泥土)回填施工技术要求等文件的依据,为现场施工提供依据。三、编制依据1. 《南水北调中线一期工程总干渠黄河北—xx 北段(xx 直管项目)xx1 段第二施工标招标文件》;2.《土工试验规程 SL237-1999》;3. 南水北调中线一期工程总干渠黄河北—xx 北段(xx 直管项目)xx1 段第二施工标 xx ...
