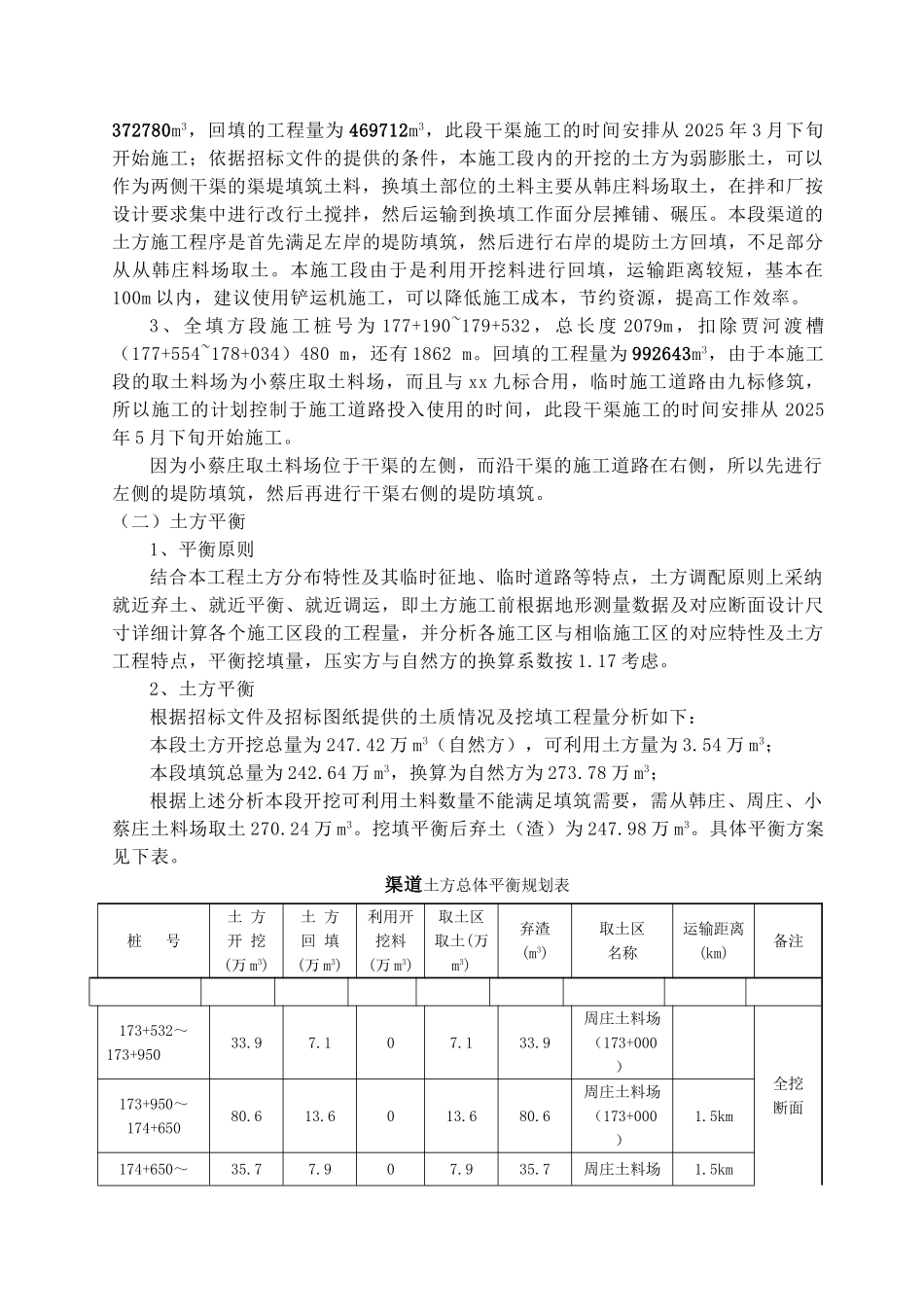

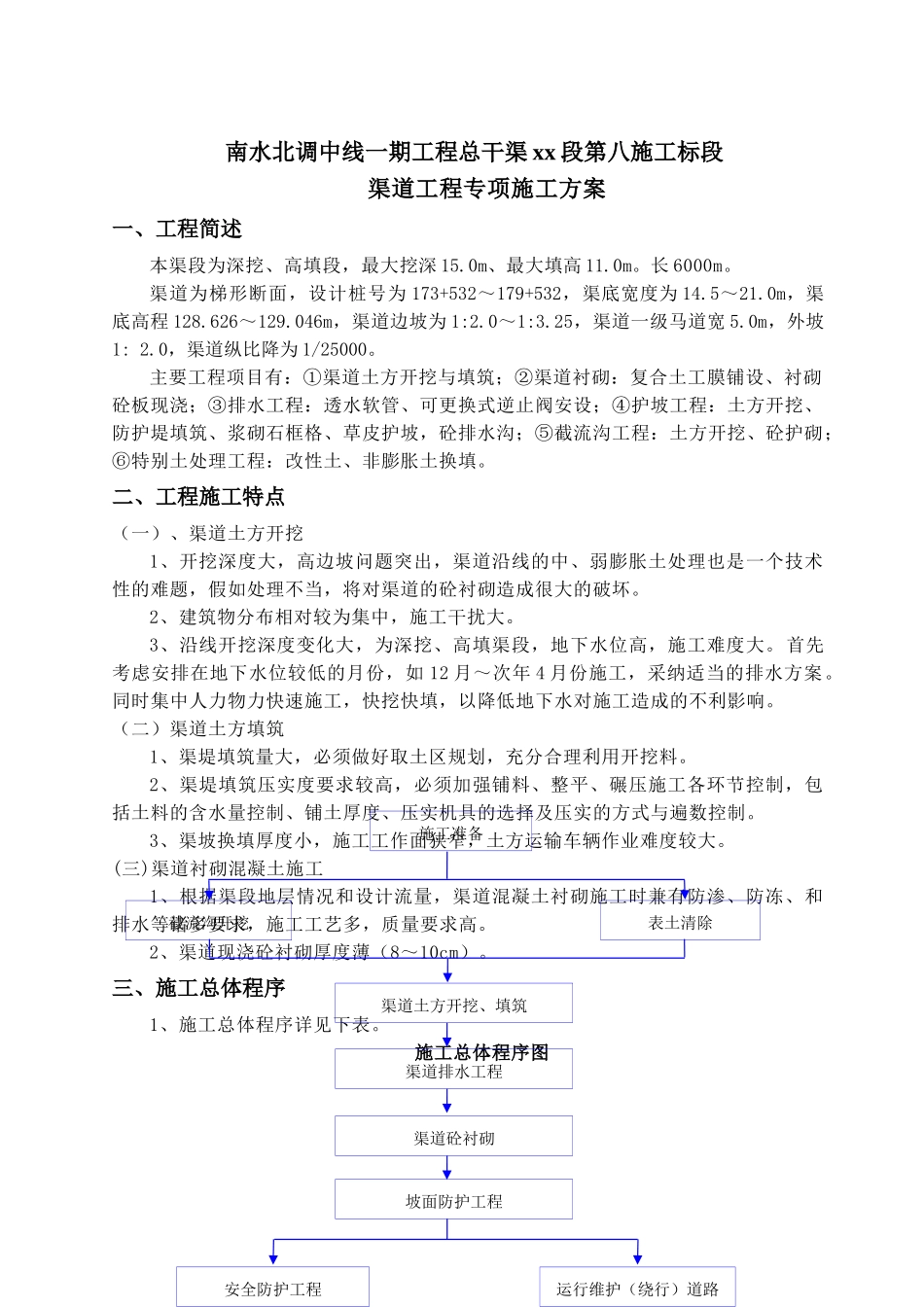

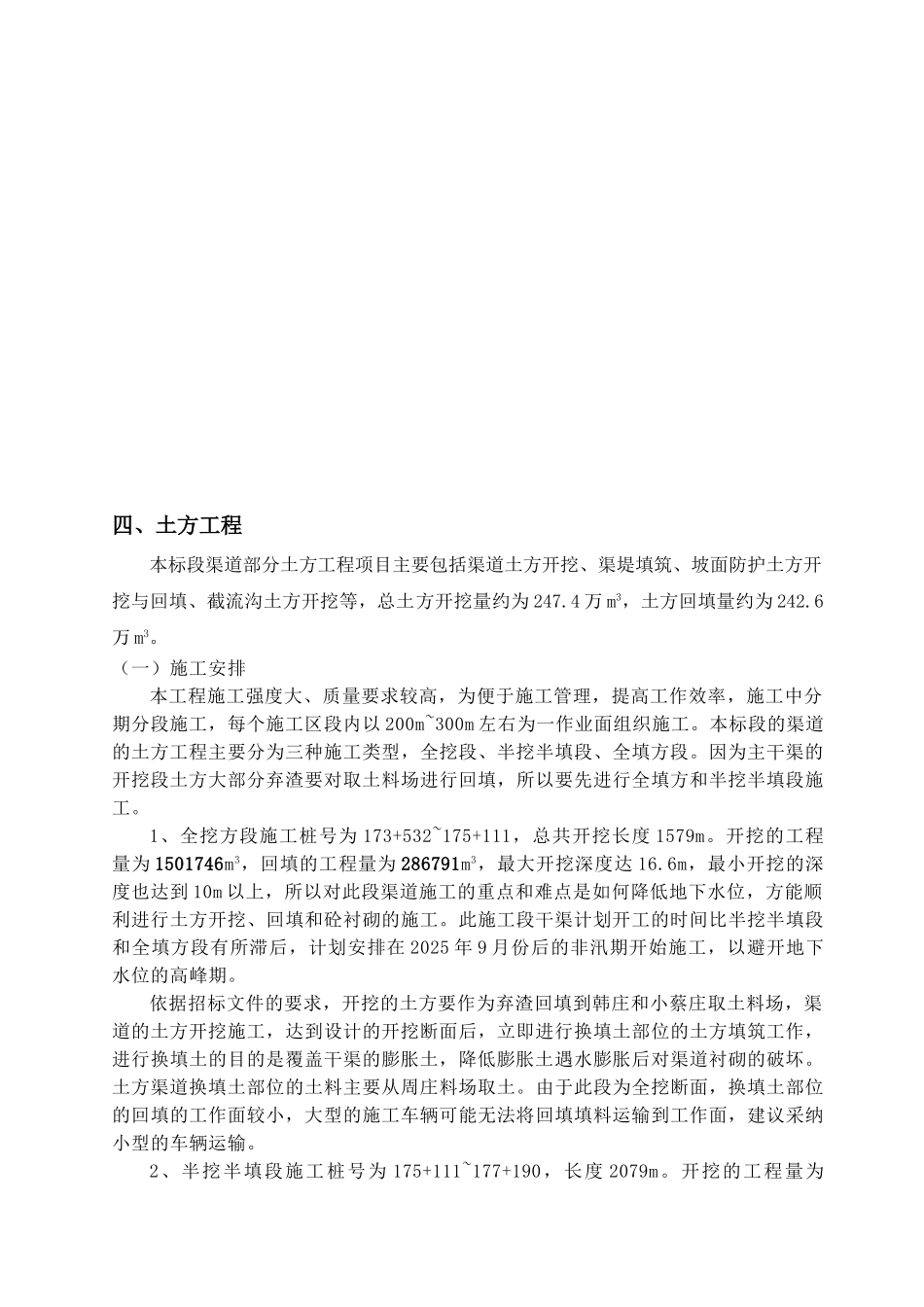

南水北调中线一期工程总干渠 xx 段第八施工标段渠道工程专项施工方案一、工程简述本渠段为深挖、高填段,最大挖深 15
0m、最大填高 11
长 6000m
渠道为梯形断面,设计桩号为 173+532~179+532,渠底宽度为 14
0m,渠底高程 128
626~129
046m,渠道边坡为 1:2
25,渠道一级马道宽 5
0m,外坡1: 2
0,渠道纵比降为 1/25000
主要工程项目有:①渠道土方开挖与填筑;②渠道衬砌:复合土工膜铺设、衬砌砼板现浇;③排水工程:透水软管、可更换式逆止阀安设;④护坡工程:土方开挖、防护堤填筑、浆砌石框格、草皮护坡,砼排水沟;⑤截流沟工程:土方开挖、砼护砌;⑥特别土处理工程:改性土、非膨胀土换填
二、工程施工特点(一)、渠道土方开挖1、开挖深度大,高边坡问题突出,渠道沿线的中、弱膨胀土处理也是一个技术性的难题,假如处理不当,将对渠道的砼衬砌造成很大的破坏
2、建筑物分布相对较为集中,施工干扰大
3、沿线开挖深度变化大,为深挖、高填渠段,地下水位高,施工难度大
首先考虑安排在地下水位较低的月份,如 12 月~次年 4 月份施工,采纳适当的排水方案
同时集中人力物力快速施工,快挖快填,以降低地下水对施工造成的不利影响
(二)渠道土方填筑1、渠堤填筑量大,必须做好取土区规划,充分合理利用开挖料
2、渠堤填筑压实度要求较高,必须加强铺料、整平、碾压施工各环节控制,包括土料的含水量控制、铺土厚度、压实机具的选择及压实的方式与遍数控制
3、渠坡换填厚度小,施工工作面狭窄,土方运输车辆作业难度较大
(三)渠道衬砌混凝土施工1、根据渠段地层情况和设计流量,渠道混凝土衬砌施工时兼有防渗、防冻、和排水等诸多要求,施工工艺多,质量要求高
2、渠道现浇砼衬砌厚度薄(8~10cm)
三、施工总体程序1、施工总体程序详见下表
