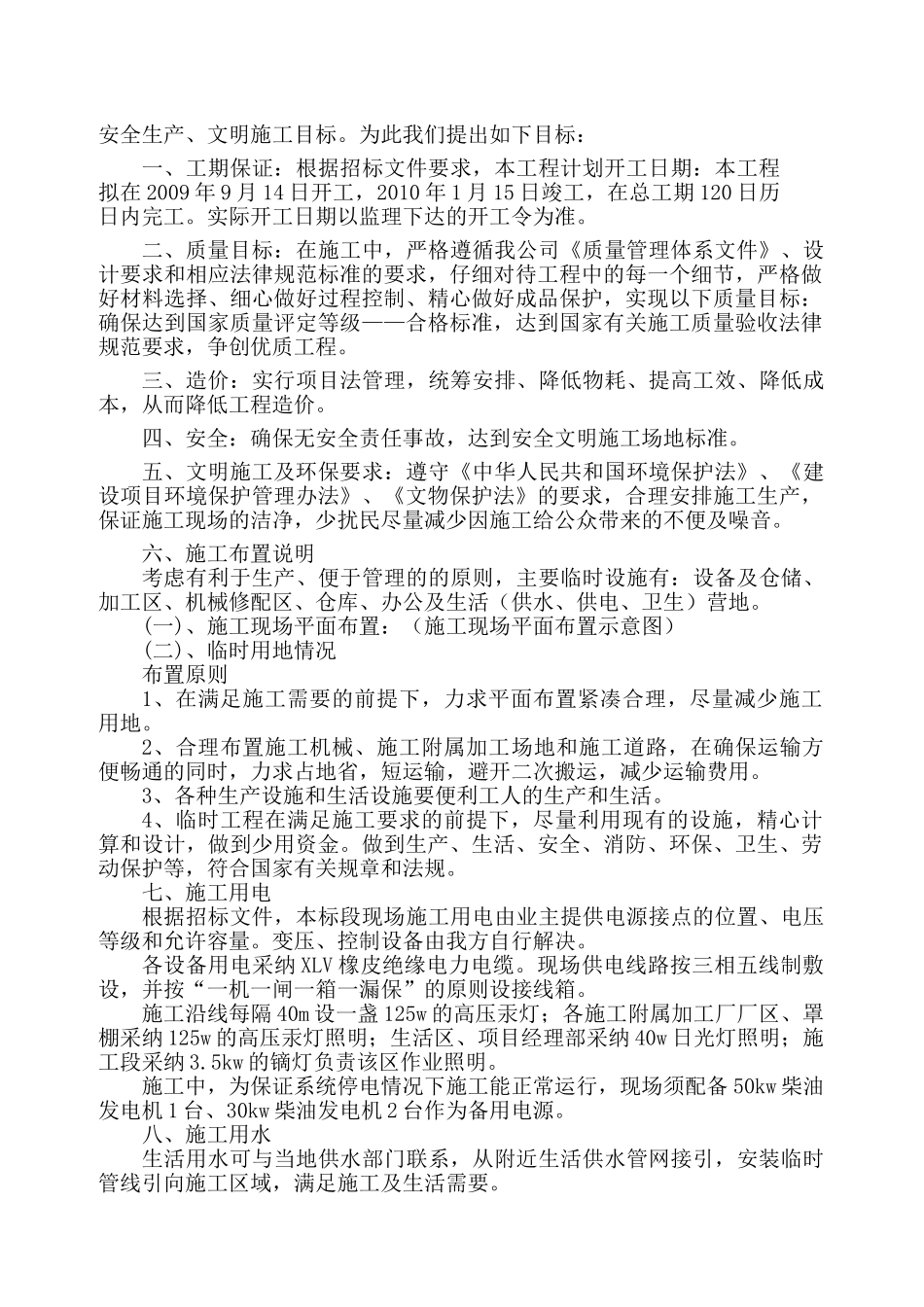

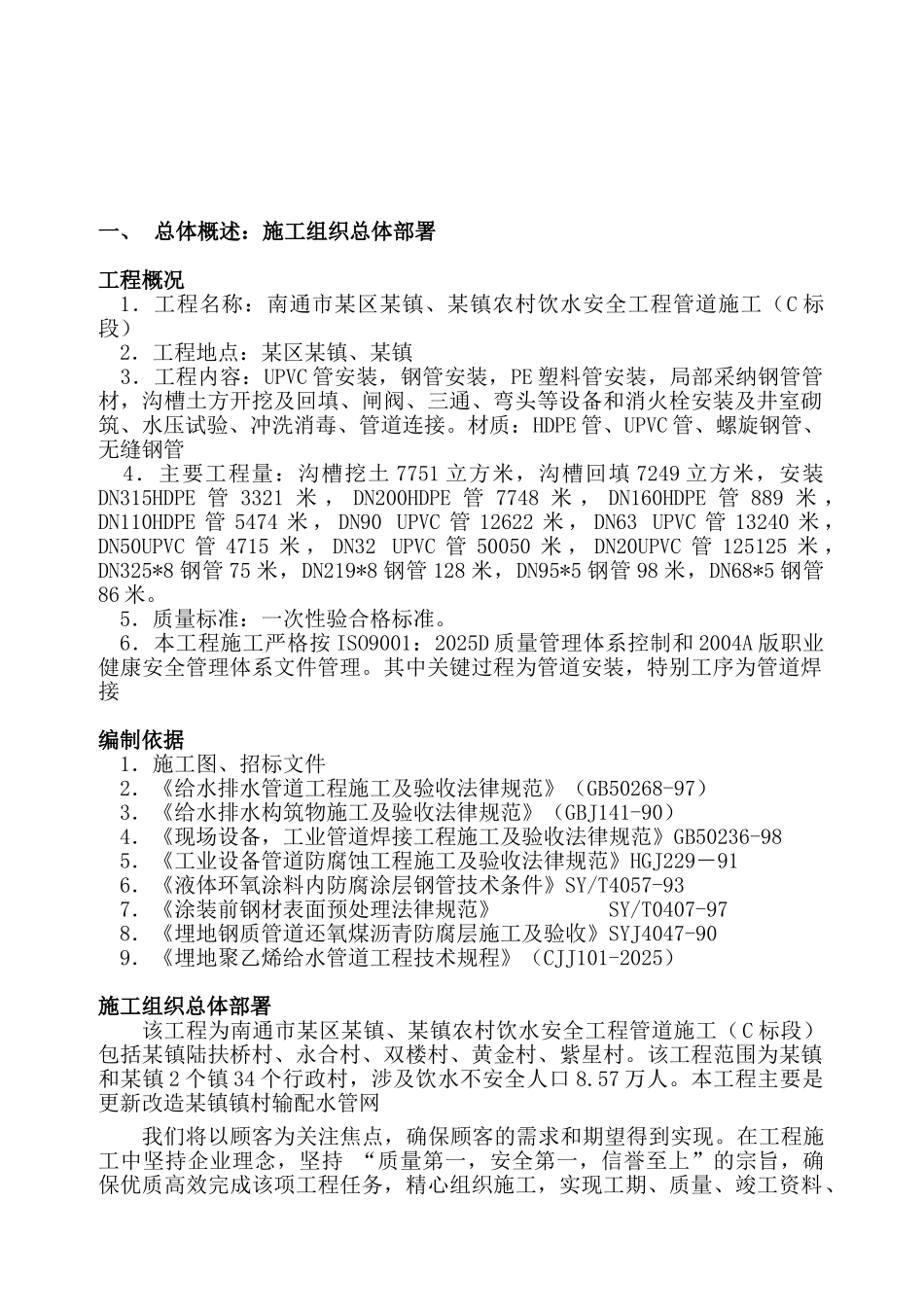

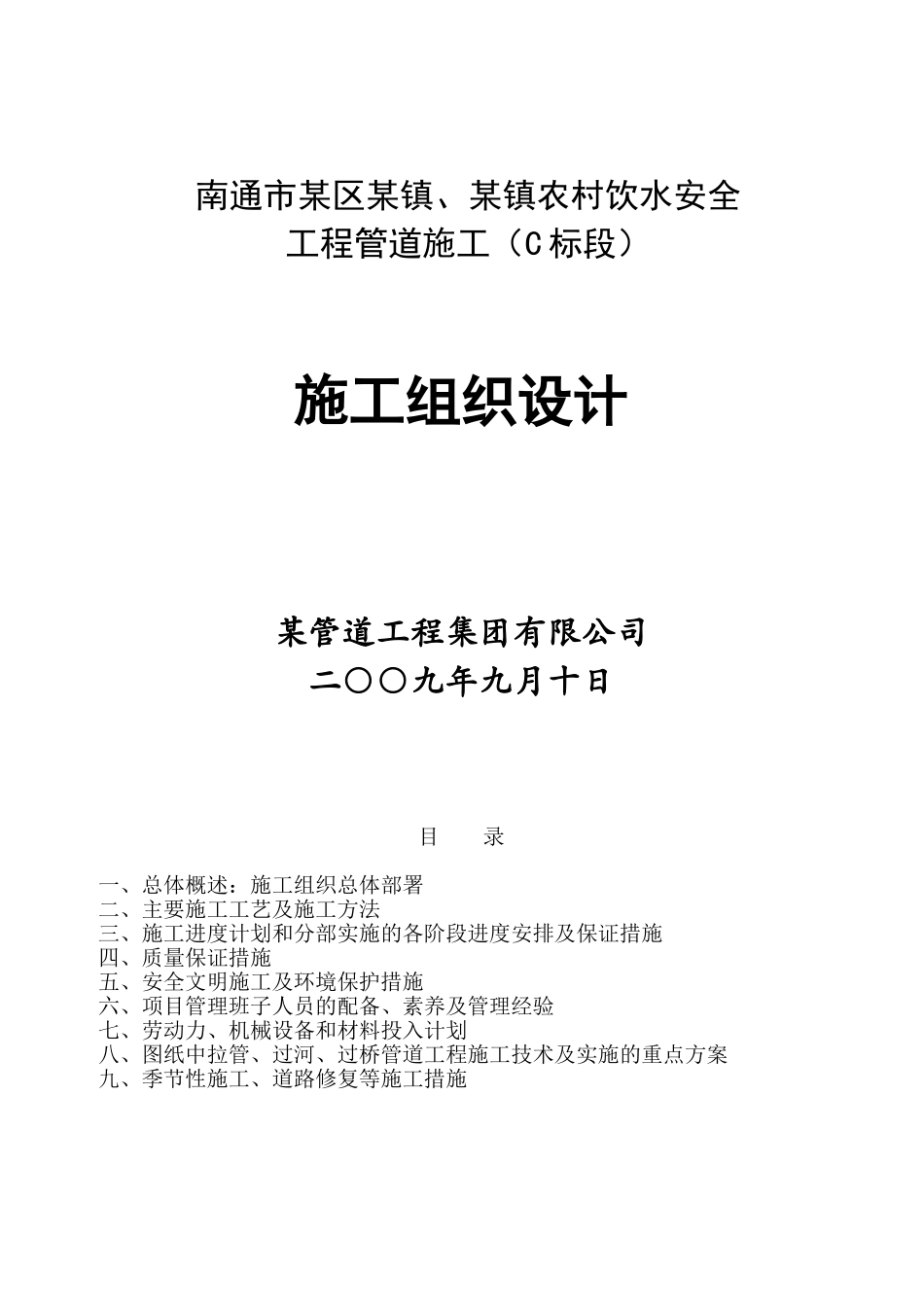

南通市某区某镇、某镇农村饮水安全工程管道施工(C 标段)施工组织设计某管道工程集团有限公司二○○九年九月十日目 录一、总体概述:施工组织总体部署二、主要施工工艺及施工方法三、施工进度计划和分部实施的各阶段进度安排及保证措施四、质量保证措施五、安全文明施工及环境保护措施六、项目管理班子人员的配备、素养及管理经验七、劳动力、机械设备和材料投入计划八、图纸中拉管、过河、过桥管道工程施工技术及实施的重点方案九、季节性施工、道路修复等施工措施一、 总体概述:施工组织总体部署工程概况1.工程名称:南通市某区某镇、某镇农村饮水安全工程管道施工(C 标段) 2.工程地点:某区某镇、某镇 3.工程内容:UPVC 管安装,钢管安装,PE 塑料管安装,局部采纳钢管管材,沟槽土方开挖及回填、闸阀、三通、弯头等设备和消火栓安装及井室砌筑、水压试验、冲洗消毒、管道连接。材质:HDPE 管、UPVC 管、螺旋钢管、无缝钢管 4.主要工程量:沟槽挖土 7751 立方米,沟槽回填 7249 立方米,安装DN315HDPE 管 3321 米 , DN200HDPE 管 7748 米 , DN160HDPE 管 889 米 ,DN110HDPE 管 5474 米 , DN90 UPVC 管 12622 米 , DN63 UPVC 管 13240 米 ,DN50UPVC 管 4715 米 , DN32 UPVC 管 50050 米 , DN20UPVC 管 125125 米 ,DN325*8 钢管 75 米,DN219*8 钢管 128 米,DN95*5 钢管 98 米,DN68*5 钢管86 米。 5.质量标准:一次性验合格标准。6.本工程施工严格按 ISO9001:2025D 质量管理体系控制和 2004A 版职业健康安全管理体系文件管理。其中关键过程为管道安装,特别工序为管道焊接编制依据1.施工图、招标文件 2.《给水排水管道工程施工及验收法律规范》(GB50268-97) 3.《给水排水构筑物施工及验收法律规范》(GBJ141-90)4.《现场设备,工业管道焊接工程施工及验收法律规范》GB50236-98 5.《工业设备管道防腐蚀工程施工及验收法律规范》HGJ229-91 6.《液体环氧涂料内防腐涂层钢管技术条件》SY/T4057-93 7.《涂装前钢材表面预处理法律规范》 SY/T0407-97 8.《埋地钢质管道还氧煤沥青防腐层施工及验收》SYJ4047-909.《埋地聚乙烯给水管道工程技术规程》(CJJ101-2025)施工组织总体部署该工程为南通市某区某镇、某镇农村饮水安全工程管道施工(C 标段)包括某镇陆扶桥村、永合村、双楼村、黄金村、紫星村。该工程范围为某镇和某镇...
