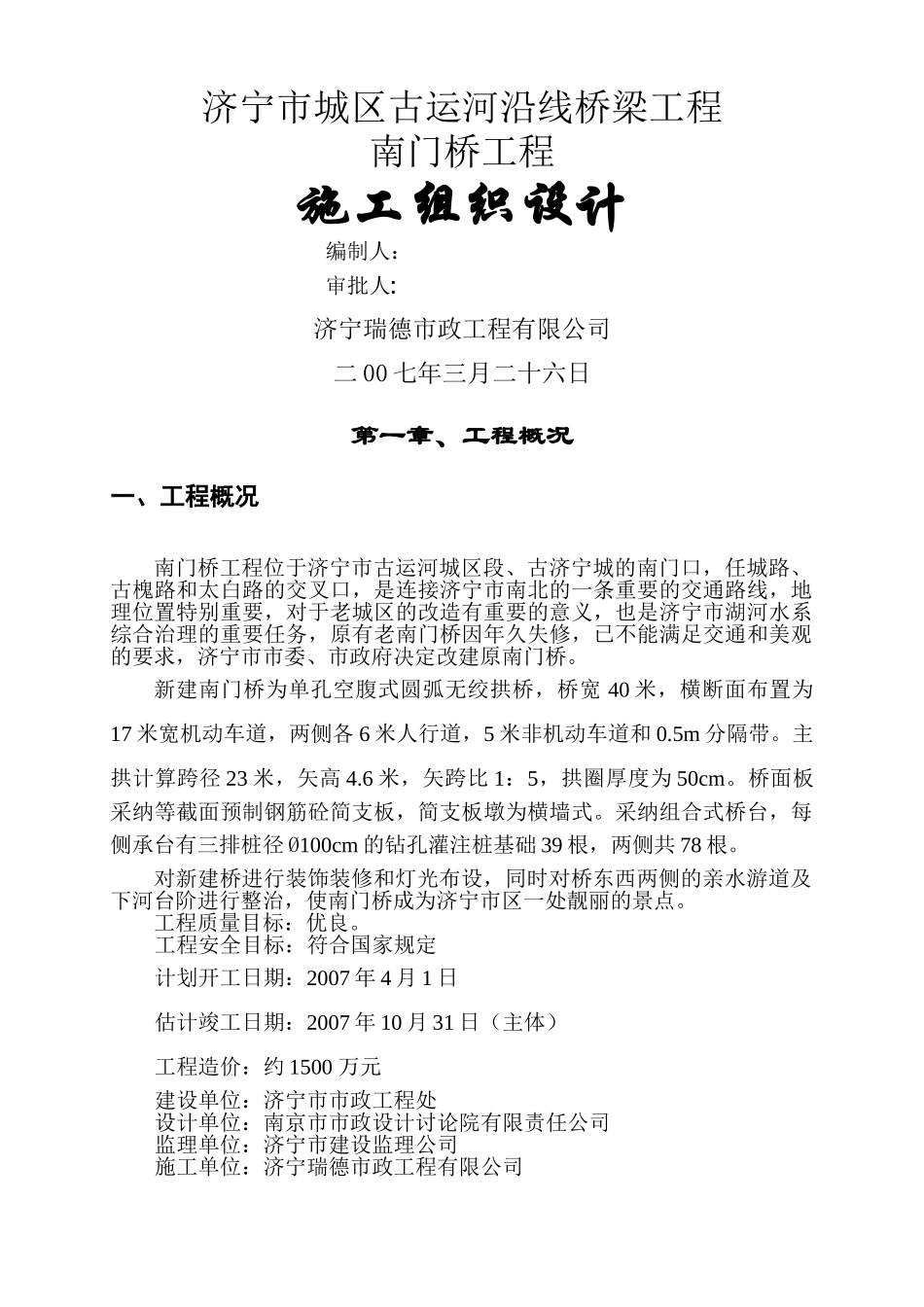

济宁市城区古运河沿线桥梁工程南门桥工程施工组织设计编制人:审批人:济宁瑞德市政工程有限公司二 00 七年三月二十六日第一章、工程概况一、工程概况南门桥工程位于济宁市古运河城区段、古济宁城的南门口,任城路、古槐路和太白路的交叉口,是连接济宁市南北的一条重要的交通路线,地理位置特别重要,对于老城区的改造有重要的意义,也是济宁市湖河水系综合治理的重要任务,原有老南门桥因年久失修,已不能满足交通和美观的要求,济宁市市委、市政府决定改建原南门桥
新建南门桥为单孔空腹式圆弧无绞拱桥,桥宽 40 米,横断面布置为17 米宽机动车道,两侧各 6 米人行道,5 米非机动车道和 0
5m 分隔带
主拱计算跨径 23 米,矢高 4
6 米,矢跨比 1:5,拱圈厚度为 50cm
桥面板采纳等截面预制钢筋砼简支板,简支板墩为横墙式
采纳组合式桥台,每侧承台有三排桩径 Ø100cm 的钻孔灌注桩基础 39 根,两侧共 78 根
对新建桥进行装饰装修和灯光布设,同时对桥东西两侧的亲水游道及下河台阶进行整治,使南门桥成为济宁市区一处靓丽的景点
工程质量目标:优良
工程安全目标:符合国家规定计划开工日期:2007 年 4 月 1 日估计竣工日期:2007 年 10 月 31 日(主体)工程造价:约 1500 万元建设单位:济宁市市政工程处设计单位:南京市市政设计讨论院有限责任公司监理单位:济宁市建设监理公司施工单位:济宁瑞德市政工程有限公司二、工程特点及施工前急需解决的几个问题

(一)、工程特点1、南门桥位于南北交通的干道,且市区南部东西向道路交通紧张,因此封闭交通后压力较大,需缩短施工工期,应昼夜组织施工
2、新建桥为三幅式结构,计算主跨跨径 23 米,工程量较大
3、现场已有各种管线较多,迁移施工难度较大,迁移时间较长
4、新桥较原桥加宽近 9 米,南北加长近 20 米,南北开挖线达到 65-70米
