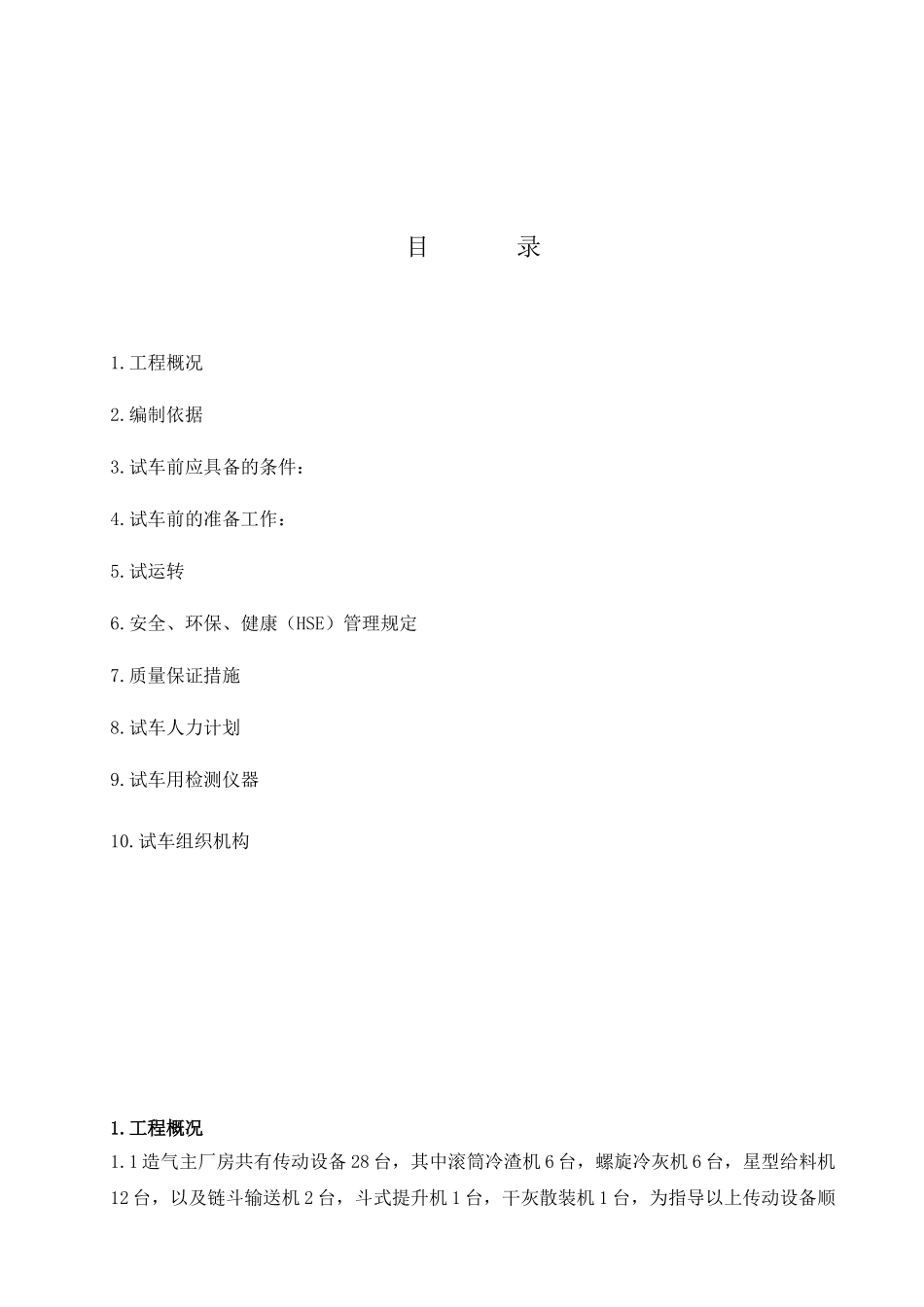

试车前应具备的条件:4
试车前的准备工作:5
安全、环保、健康(HSE)管理规定7
质量保证措施8
试车人力计划9
试车用检测仪器10
试车组织机构1
1 造气主厂房共有传动设备 28 台,其中滚筒冷渣机 6 台,螺旋冷灰机 6 台,星型给料机12 台,以及链斗输送机 2 台,斗式提升机 1 台,干灰散装机 1 台,为指导以上传动设备顺利完成后期的试车工作,特制定本方案
本方案应与本工段的电气、仪表方案配合使用

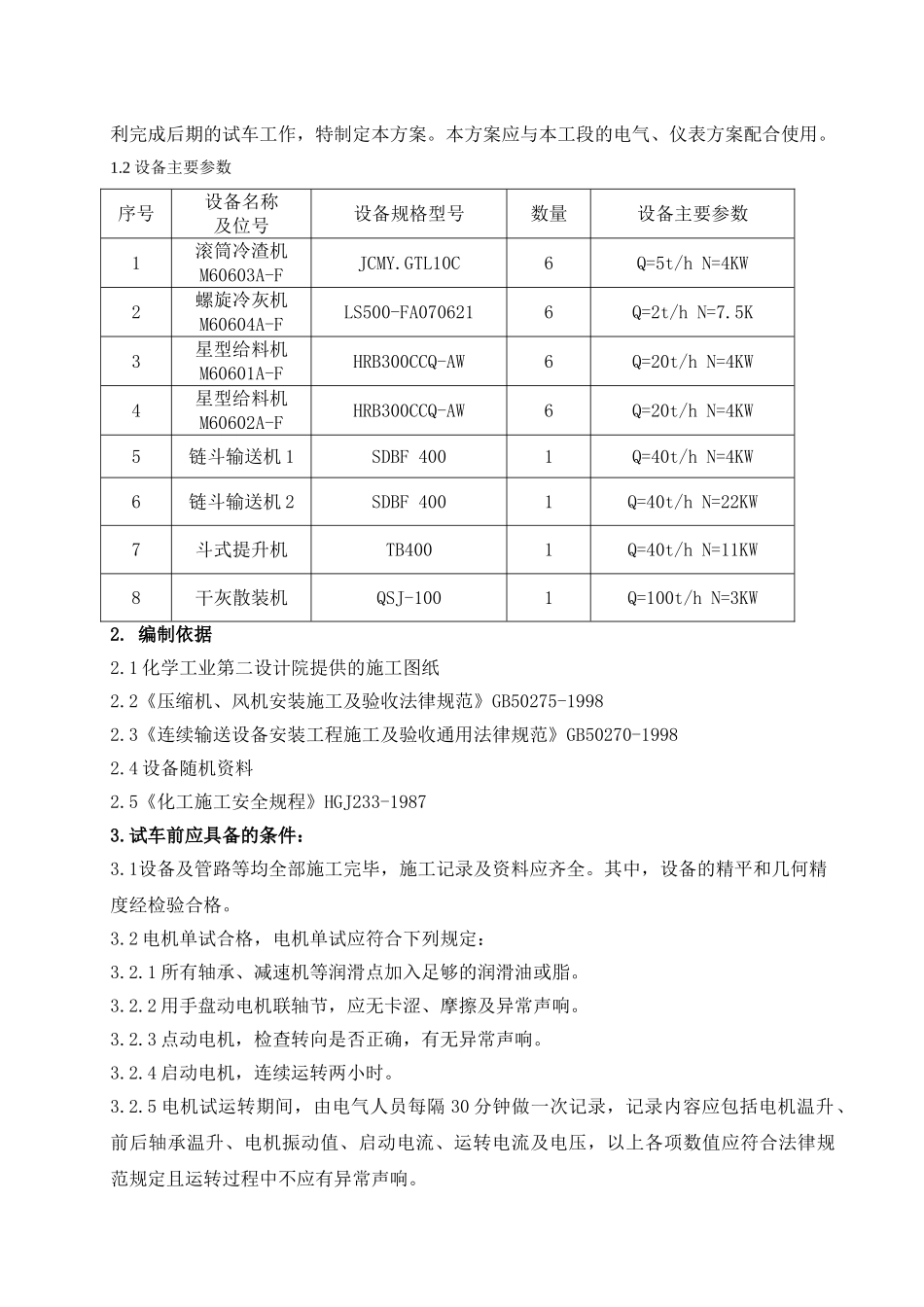

2 设备主要参数序号设备名称及位号设备规格型号数量设备主要参数1滚筒冷渣机M60603A-FJCMY
GTL10C6Q=5t/h N=4KW2螺旋冷灰机M60604A-FLS500-FA0706216Q=2t/h N=7
5K3星型给料机M60601A-FHRB300CCQ-AW6Q=20t/h N=4KW4星型给料机M60602A-FHRB300CCQ-AW6Q=20t/h N=4KW5链斗输送机 1SDBF 4001Q=40t/h N=4KW6链斗输送机 2SDBF 4001Q=40t/h N=22KW7斗式提升机TB4001Q=40t/h N=11KW8干灰散装机QSJ-1001Q=100t/h N=3KW2
1 化学工业第二设计院提供的施工图纸2
2《压缩机、风机安装施工及验收法律规范》GB50275-19982
3《连续输送设备安装工程施工及验收通用法律规范》GB50270-19982
4 设备随机资料2
5《化工施工安全规程》HGJ233-19873
试车前应具备的条件:3
1设备及管路等均全部施工完毕,施工记录及资料应齐全
其中,设备的精平和几何精度经检验合格
2 电机单试合格,电机单试应符合下列规定:3

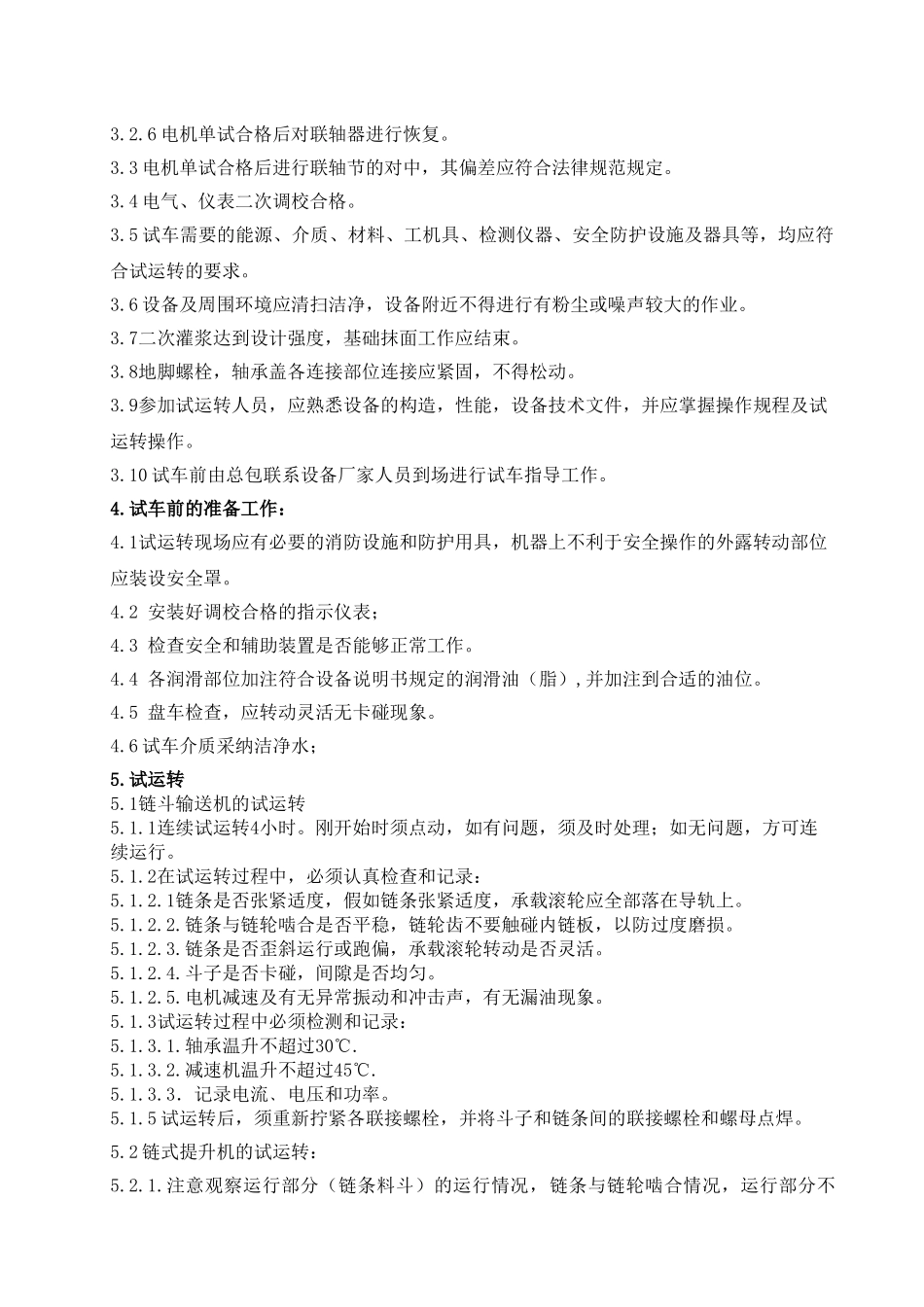

1 所有轴承、减速机等润滑点加入足够的润滑油或脂
