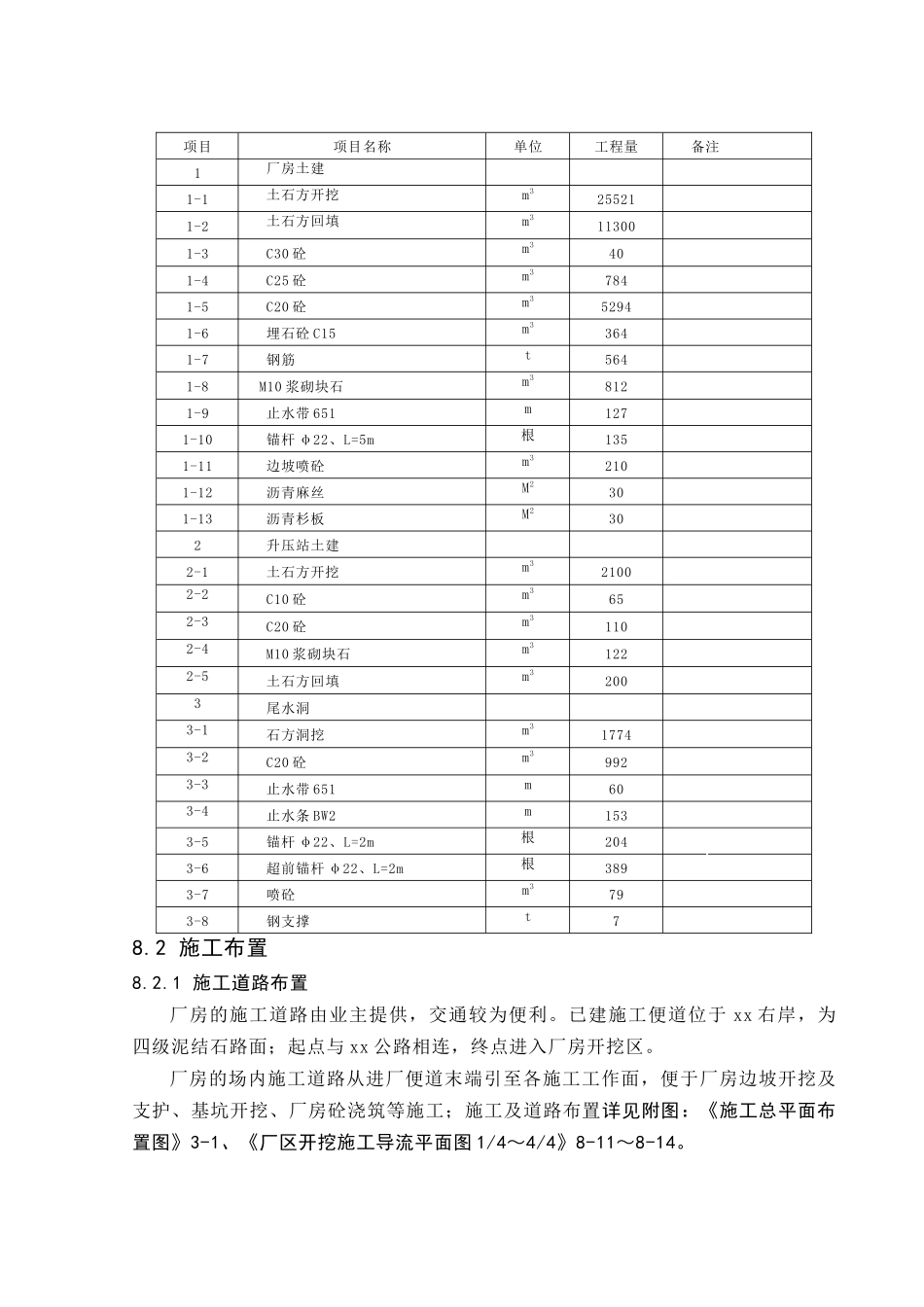

第八章 厂房系统土建工程施工措施及方案8
1 一般概况xx 省 xx 水电站为引水式明厂房,装机总容量为 2
5MW(2 台冲击式机组),由厂房、安装间、升压站、生活管理区等部分组成
厂区各部分详见附图《厂区枢纽布置图》8-1、《厂房横剖面图》8-2、《厂房纵剖面图》8-3、《发电机层平面图》8-4、《水轮机层平面图》8-5、《球阀层平面图》8-6
xx 电站位于 xx 右岸,地处两条常年流水冲沟交汇带
右岸山体为一北向狭窄山脊,地形坡度 30°~50°,其北西侧为 xx 主河道,南东侧为一条深切常年流水冲沟,洪水期最大洪峰流量达 100m3/S 以上
发电厂房受地形条件限制,需对右岸山坡进行开挖平整
右岸山体属同向结构坡,岩层倾角与山体坡度相近,岩层产状对边坡开挖稳定性不利,而且发电厂房构造线方向为 NW 向,开挖时严禁放大、中炮开挖施工
发电厂房断层不发育,仅在厂房下游发育区域断层 F1,断层带宽度 40~50m
岩层总体向北倾,倾角为 20°~40°
受区域断层 F1 的影向,厂房区岩石节理裂隙发育、完整性差,属碎裂结构岩体
2 厂房施工的特点1、厂区开挖在两条河交汇的三角滩地上进行,基坑开挖较深(约 10 米),渗水较大(低于冲沟约 6 米),需仔细做好围堰,加强排水
为防止开挖至河水面时部分河水渗入基坑内,需做好以下两个方面工作
提前进行河床清理,降低河水水位;在开挖线以外、靠河侧适当位置,设置粘土截水墙
粘土截水墙布置在厂区周边,呈半圆形,将厂房施工区全部封闭,避开河水直接渗入施工区
2、厂房砼为光面砼标准,模板质量及制作精度要求高
3、结构形状复杂,孔洞多;厂房砼质量要求高,施工所在地夏季气温较高,大体积砼温度控制要求严
4、一期砼施工中,机电埋件较多,施工仓面与埋件安装往往实行平行交叉作业;梁板部位钢筋较密、场地狭窄、工序复杂,施工干
