×××厂蒸汽管道安装吹扫及试运行方案一、《蒸汽管道吹扫方案》本工程管道的安装属于压力管道
管道安装完毕,在管口探伤和水压试验合格后,应按设计文件和施工验收法律规范的要求进行吹扫或清洗
其目的是为了把施工时在管内遗留的焊渣、铁锈、泥沙等杂物清除洁净,防止管道内的介质在输送运行过程中堵塞阀门,损坏设备,污染介质和沾污产品
管道的吹扫清洗方案应根据管道内部的脏污程度、工作介质及生产工艺的要求确定;蒸汽管道应以蒸汽吹扫
(一)管道基本参数1、管道工作介质:工业生产用过热蒸汽;2、管道工作压力:2
5MPa;3、管道工作温度:300℃;4、管道材料规格:无缝钢管 D325×8;5、管道总长度:1253m;6、管道的热补偿形式:方形补偿器和 L 型自然补偿
(二)指挥机构组成1、总指挥(1 人)——对管道吹扫的全过程负全面责任
2、副总指挥(3 人)——在总指挥的领导下,分别指挥负责蒸汽热源、管道沿线和吹扫排除口的观测操作人员管理和操作过程工作
3、安全员(2 人)——在总指挥的直接领导下,分别负责管道沿线和吹扫排除口处的安全工作
4、观测操作人员(18 人)——在副总指挥的领导下,分别分布在管道沿线的各疏水口(9 个)、固定支架(23 个)、滑动导向支架(165 个)弹簧支吊架(4 个)处,按操作程序进行疏水、观测记录管道的热伸长(主要是滑动支架的移位情况)和固定支架的安全情况
(三)吹扫前的准备1、拆除管道上的阀门、仪表孔板、过滤器等并妥善保存,临时用短管代替或实行其它措施,完成吹扫后再重新装上
拆除一切临时支撑,拆下弹簧支架上的定位销钉,并调整至冷态负荷值
2、管网上所有的阀门应关闭严密,开启灵活处于良好的使用状态;全线管道的保温项目已完毕

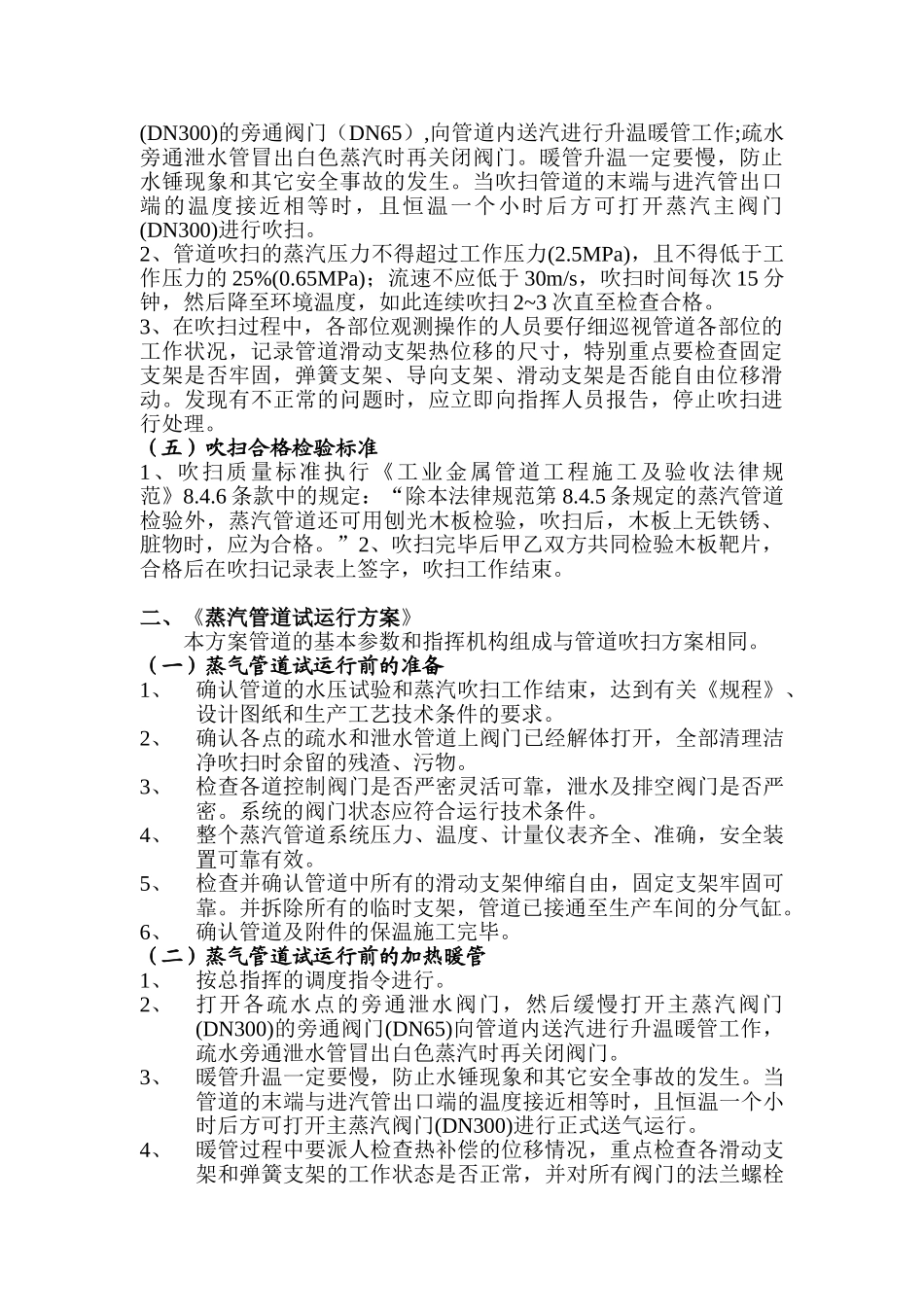

3、吹扫前应重点检查管道的所有支架是否牢固可靠,特别是要选择安全可靠的疏排位置,排放管口要倾斜向上,并要安装临时支架固定好,以便承受强大的反
