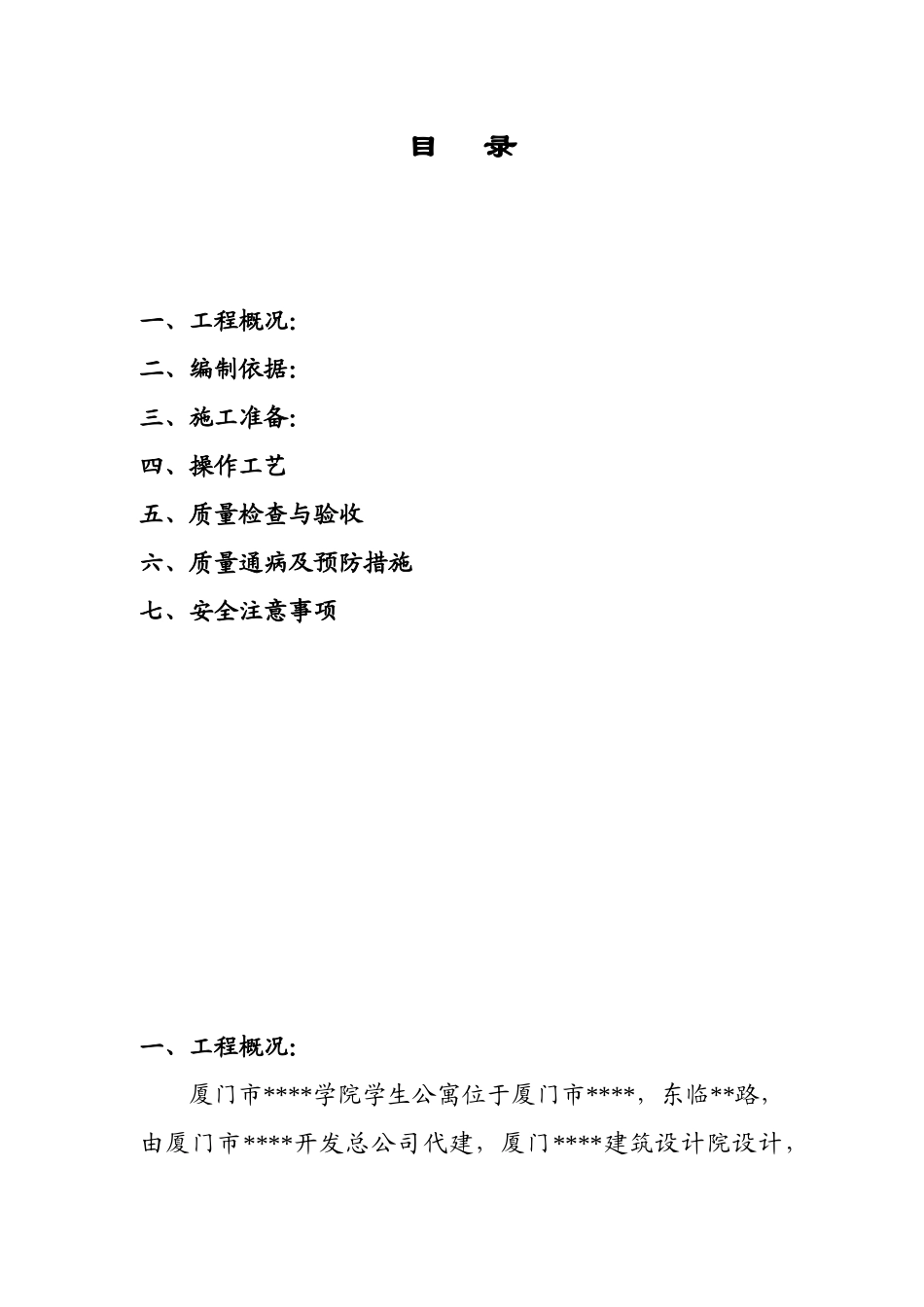

学生公寓电渣压力焊施工方案 编 制: 审 核: 审 批:日 期: 目 录一、工程概况:二、编制依据:三、施工准备:四、操作工艺五、质量检查与验收六、质量通病及预防措施七、安全注意事项一、工程概况:厦门市****学院学生公寓位于厦门市****,东临**路,由厦门市****开发总公司代建,厦门****建筑设计院设计,厦门****工程咨询监理有限公司监理,中建****局承建

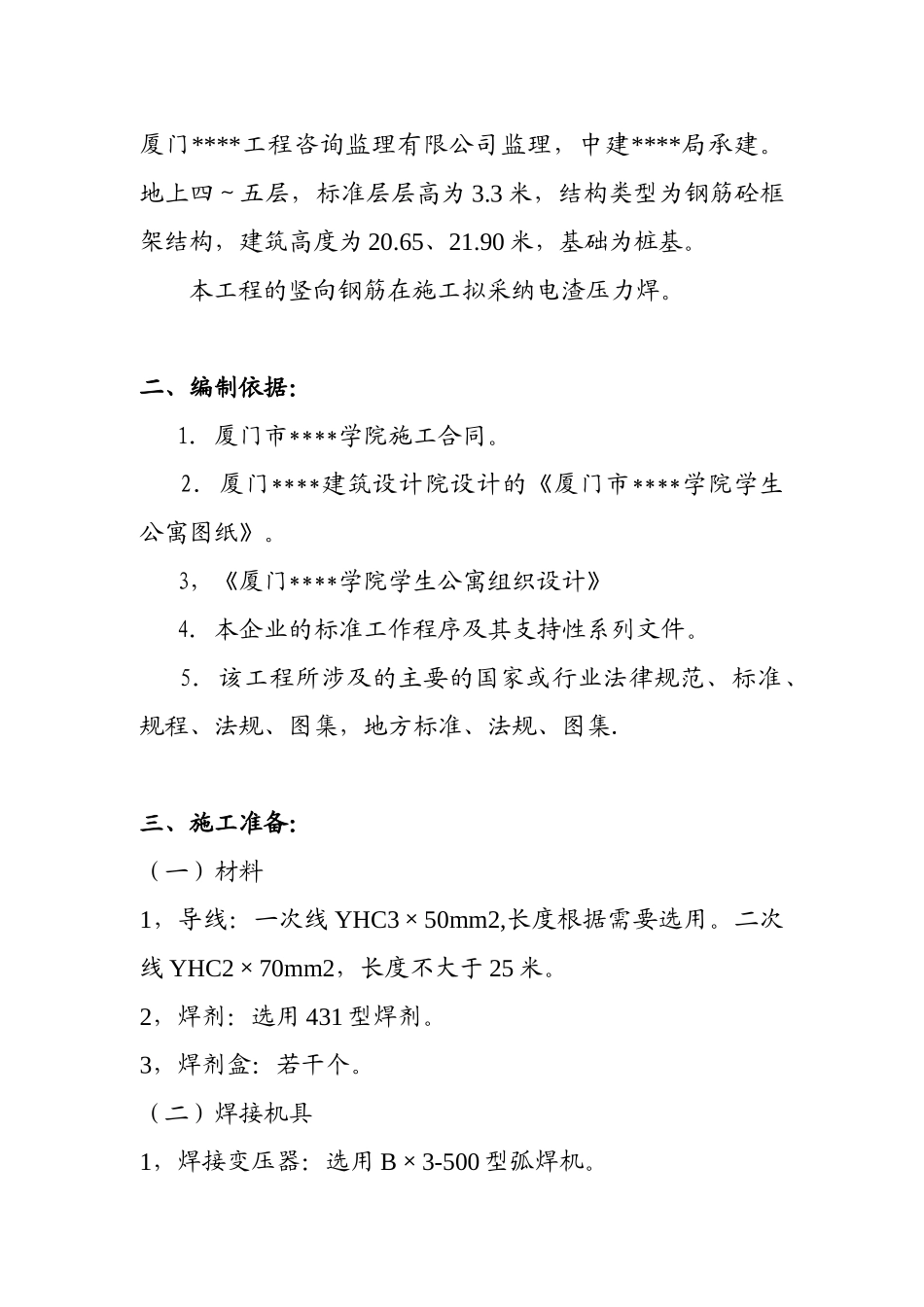

地上四~五层,标准层层高为 3
3 米,结构类型为钢筋砼框架结构,建筑高度为 20
90 米,基础为桩基
本工程的竖向钢筋在施工拟采纳电渣压力焊
二、编制依据: 1.厦门市****学院施工合同
2.厦门****建筑设计院设计的《厦门市****学院学生公寓图纸》
3,《厦门****学院学生公寓组织设计》 4.本企业的标准工作程序及其支持性系列文件
5.该工程所涉及的主要的国家或行业法律规范、标准、规程、法规、图集,地方标准、法规、图集
三、施工准备:(一)材料1,导线:一次线 YHC3×50mm2,长度根据需要选用
二次线 YHC2×70mm2,长度不大于 25 米
2,焊剂:选用 431 型焊剂
3,焊剂盒:若干个
(二)焊接机具1,焊接变压器:选用 B×3-500 型弧焊机
2,焊接卡具:若干个
3,焊接自动控制箱
(三)作业条件1,劳动组织:每焊接组 3-4 人,3 人用焊接卡具固定钢筋,一人操作
2,所有参加作业人员必须通过培训,并取的上岗证,才能进行作业
3,导线敷设:一次线最好接地在施工专用变压器上,以确保开路电压不低于 380V
4,控制系统:根据试验确定的有关参数,调整并满足使用要求
四、操作工艺(一)工艺过程 1,施焊时,首先在钢筋断面之间引燃电弧,使电弧周围焊剂熔化形成空穴
2,在保证电压稳定的情况下延续电弧过程
3,利用电弧的热量,使周围的焊剂不断熔化形成渣池
