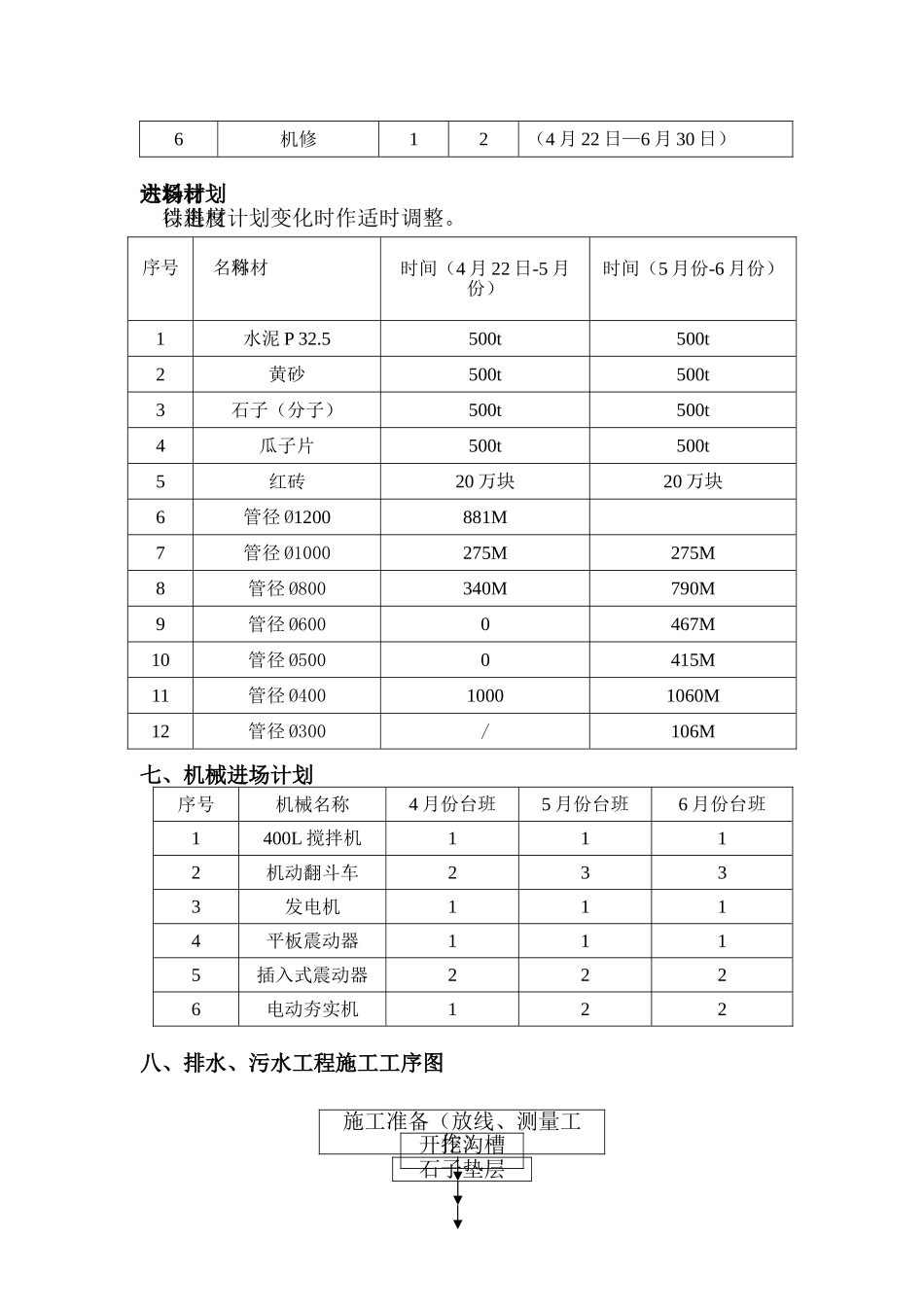

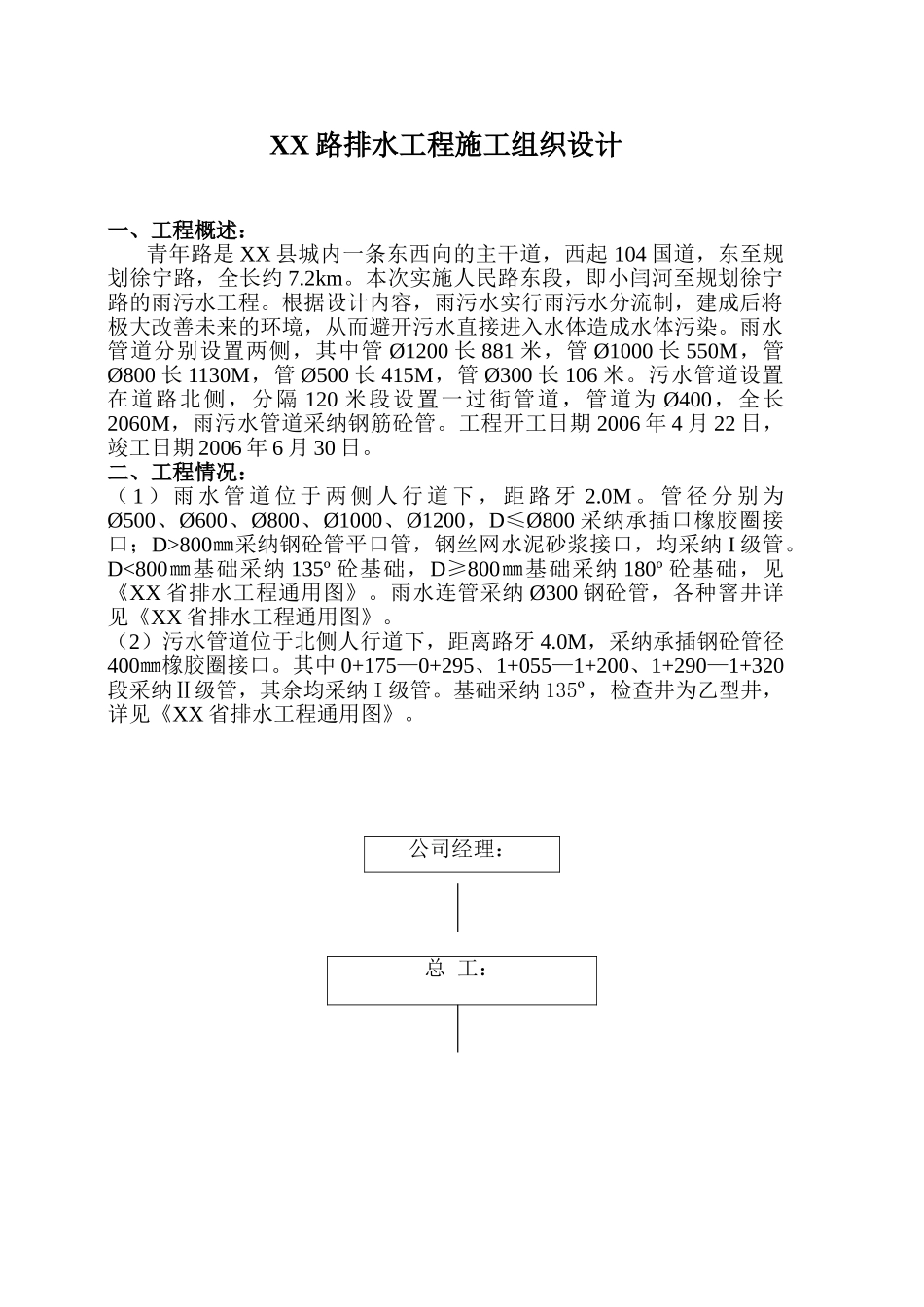

XX 路排水工程施工组织设计一、工程概述: 青年路是 XX 县城内一条东西向的主干道,西起 104 国道,东至规划徐宁路,全长约 7.2km。本次实施人民路东段,即小闫河至规划徐宁路的雨污水工程。根据设计内容,雨污水实行雨污水分流制,建成后将极大改善未来的环境,从而避开污水直接进入水体造成水体污染。雨水管道分别设置两侧,其中管 Ø1200 长 881 米,管 Ø1000 长 550M,管Ø800 长 1130M,管 Ø500 长 415M,管 Ø300 长 106 米。污水管道设置在道路北侧,分隔 120 米段设置一过街管道,管道为 Ø400,全长2060M,雨污水管道采纳钢筋砼管。工程开工日期 2006 年 4 月 22 日,竣工日期 2006 年 6 月 30 日。二、工程情况:( 1 ) 雨 水 管 道 位 于 两 侧 人 行 道 下 , 距 路 牙 2.0M 。 管 径 分 别 为Ø500、Ø600、Ø800、Ø1000、Ø1200,D≤Ø800 采纳承插口橡胶圈接口;D>800㎜采纳钢砼管平口管,钢丝网水泥砂浆接口,均采纳 І 级管。D<800㎜基础采纳 135º 砼基础,D≥800㎜基础采纳 180º 砼基础,见《XX 省排水工程通用图》。雨水连管采纳 Ø300 钢砼管,各种窨井详见《XX 省排水工程通用图》。(2)污水管道位于北侧人行道下,距离路牙 4.0M,采纳承插钢砼管径400㎜橡胶圈接口。其中 0+175—0+295、1+055—1+200、1+290—1+320段采纳Ⅱ级管,其余均采纳 I 级管。基础采纳 135º,检查井为乙型井,详见《XX 省排水工程通用图》。公司经理: 总 工: 三、施工质量网络图四、施工现场总平面图① 地点:0+750 处北侧: 北五、劳动人员进场计划序号工种人数备 注正常高峰1木工22(4 月 22 日—6 月 22 日)2砼工1012(4 月 22 日—6 月 30 日)3普工4050(4 月 22 日—6 月 30 日)4运输、机械45(4 月 22 日—6 月 30 日)5电工11(4 月 22 日—6 月 30 日)技术负责人 施工员 质检员 材料员 安全员 运输班班长 管道施工队长 现场生产 砼搅拌机工人宿舍及临时办公室石子黄砂水泥6机修12(4 月 22 日—6 月 30 日)六、材料进场计划以上材料待进度计划变化时作适时调整。七、机械进场计划序号机械名称4 月份台班5 月份台班6 月份台班1400L 搅拌机1112机动翻斗车2333发电机1114平板震动器1115插入式震动器2226电动夯实机122八、排水、污水工程施工工序图序号材料名称时间(4 月 22 日-5 ...
