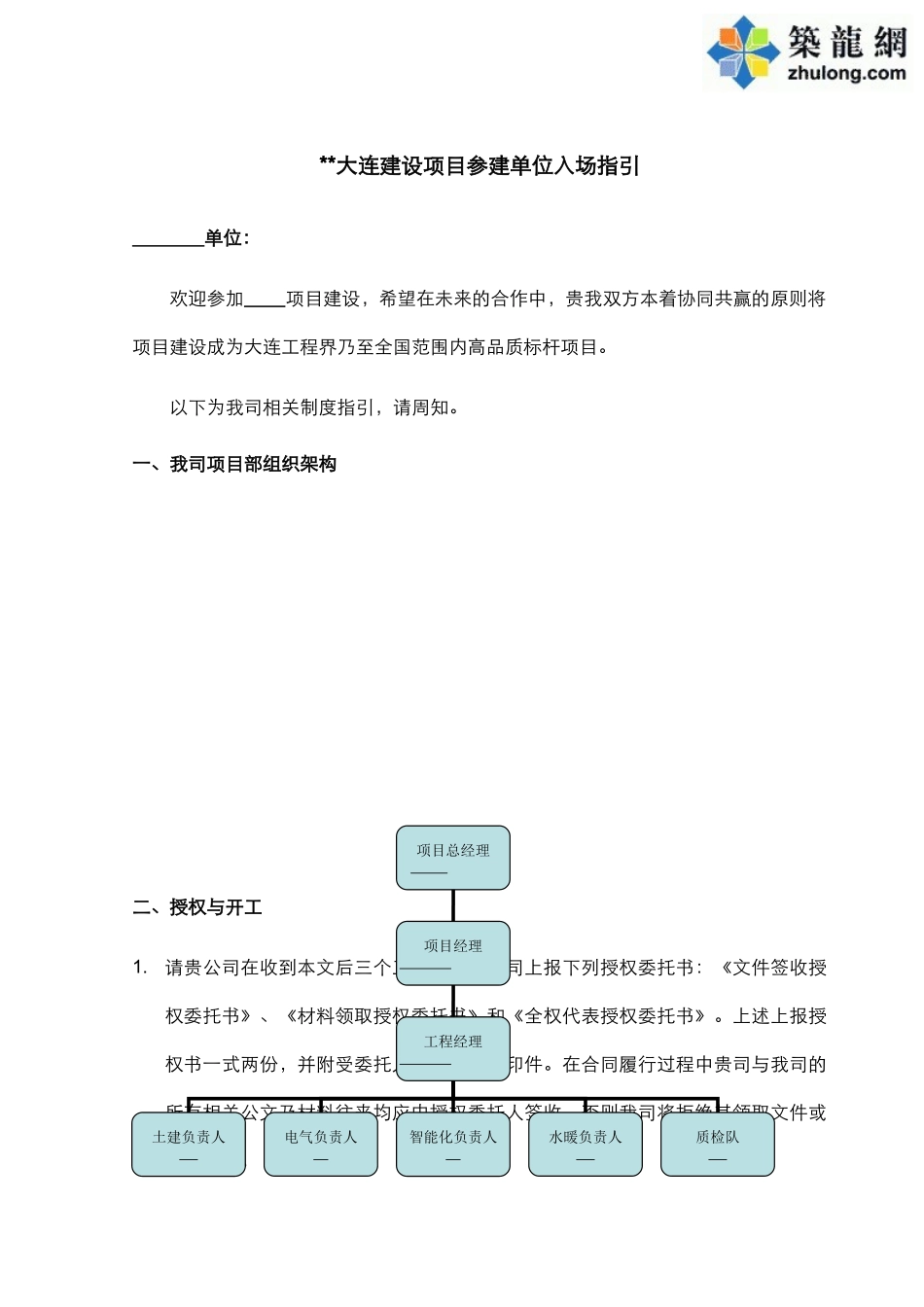

**大连建设项目参建单位入场指引 单位:欢迎参加 项目建设,希望在未来的合作中,贵我双方本着协同共赢的原则将项目建设成为大连工程界乃至全国范围内高品质标杆项目。以下为我司相关制度指引,请周知。一、我司项目部组织架构 二、授权与开工1.请贵公司在收到本文后三个工作日内向我司上报下列授权委托书:《文件签收授权委托书》、《材料领取授权委托书》和《全权代表授权委托书》。上述上报授权书一式两份,并附受委托人的身份证复印件。在合同履行过程中贵司与我司的所有相关公文及材料往来均应由授权委托人签收,否则我司将拒绝其领取文件或签收材料。项目总经理 项目经理 工程经理 土建负责人 电气负责人 水暖负责人 质检队 智能化负责人 2.正式签订工程承包合同以后正式开工日 15 个日历天以前,我司将向贵公司发出《开工通知书》。该通知书标注的开工日期作为工期起始日的计算依据。特别情况下先开工的项目,我司将于正式开工起 7 个日历天内将向贵公司发出《开工确认书》。上述通知书一式两份贵我双方各执一份。三、关于工程进度款的申请工程进度款申请由贵公司填写并发起,付款时段为上月 20 日至本月 20 日。请贵公司每月 18 日向我公司委托的工程监理单位报送相关请款文件,逾期不报将顺延至下个付款周期。该请款文件包括《付款申请》,《形象进度报告》,《中期付款报告》、《质量验收合格文件》四部分(详见附件)。质量合格文件按分项工程检验批模板填写,须由施工、监理、建设单位现场验收人员签字确认。该请款文件由监理公司及我司项目部主管工程师及工程经理确认无误后发至我司合约部进行工程款额复核,再由我司项目部主管工程师及工程经理根据合同执行情况确认进度款支付金额,由我司主管工程师通知付款时间。请贵公司凭等额发票到我司财务部门办理转账手续。四、关于现场签证和变更指令现场签证仅说明事实,不作为确认单价或者承诺可以调整合同价格等任何确认造价之用,对于任何可以根据图纸计量的工程量均以计量结果为准。现场签证以我司专用的《现场签证单》为准,由施工单位、监理单位、我司工程主管、成本工程师在现场共同确认方可生效。 对于现场发生的工程范围变化,设计变更等内容,我司通过填写并发送《变更指令》的形式给予施工内容确认。在变更指令发出后 28 天内,参建单位须报送变更预算,包括工程/设计变更造价申报表,如逾期不申报,对于合同增加额我司将视为参建单位放弃其不再进行调...
