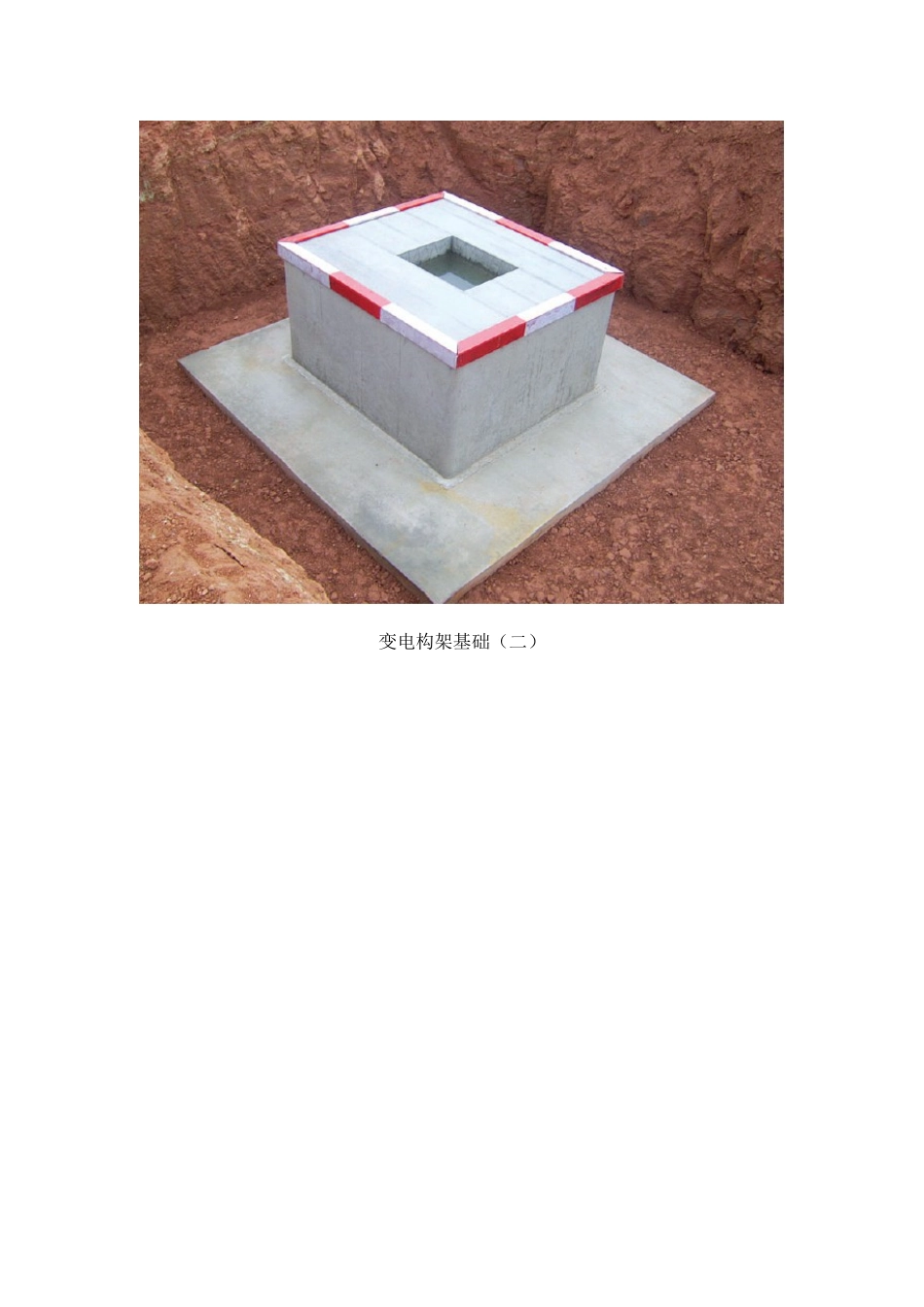

变电构架基础施工工艺标准及施工要点1、施工工艺标准(1) 基础混凝土强度等级符合设计要求。(2) 基础表面光滑、平整,清洁、颜色一致。无明显气泡、无蜂窝、无麻面、无裂纹和露筋现象。(3) 模板接缝与施工缝处无挂浆、漏浆现象。(4) 地脚螺栓轴线偏差0~2mm,垂直度偏差0~1mm,标高偏差0~1mm。(5) 质量标准应符合Q/GDW 183 中相关要求。如施工图纸中对偏差有具体要求,应满足较高标准2、施工要点(1) 材料:宜采纳普通硅酸盐水泥,强度等级≥42.5,质量要求符合现行GB 175。粗骨料采纳碎石或卵石,当混凝土强度≥C30 时,含泥量≤1%;当混凝土强度<C30 时,含泥量≤2%,其他质量要求符合现行JGJ 52《普通混凝土用砂、石质量及检验方法标准(附条文说明)》。宜采纳饮用水拌和,当采纳其他水源时水质应达到现行JGJ 63 的规定。(2) 模板采纳厚度 15mm 以上胶合板或工具式钢模板,表面平整、清洁、光滑。钢模板使用前表面须刷隔离剂。(3) 混凝土分层浇筑,分层厚度为300~500mm,并保证下层混凝土初凝前浇筑上层混凝土,以避开出现冷缝。振捣时尽量避开与钢筋及螺栓接触。(4) 混凝土顶标高用水准仪控制,表面用铁抹原浆压光,至少赶压三遍成活。(5) 混凝土表面实行二次振捣法。(6) 基础混凝土应根据季节和气候实行相应的养护措施,冬期施工应实行防冻措施。(7) 若采纳地脚螺栓连接:1)螺栓定位采纳独立支撑架,定型机加工孔洞套板,定位系统须有偏差微调措施。2)螺栓定位用全站仪检查或用经纬仪从两个方向检查。混凝土浇筑完后用相同方法复查。3)混凝土浇筑前螺栓丝扣须包裹塑料布,基础施工完后丝扣需作防锈处理,并用柔性材料包裹后安装套管保护。(8) 若采纳杯口基础:1)预留杯口模板宜用胶合板或木板制作,外侧包裹塑料布或涂以油脂,以利脱模,杯底必须封严,防止混凝土渗入。2)预留杯口模板上部固定,下部悬空,浇筑时应从杯口四周均匀下料,保证其位置、垂直度正确。3)宜在混凝土初凝时将杯口模板松动,混凝土终凝后及时将杯口模板拔出、变电构架基础(螺栓安装)变电构架基础(一)变电构架基础(二)

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

变电站构架基础施工工艺标准及施工要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
