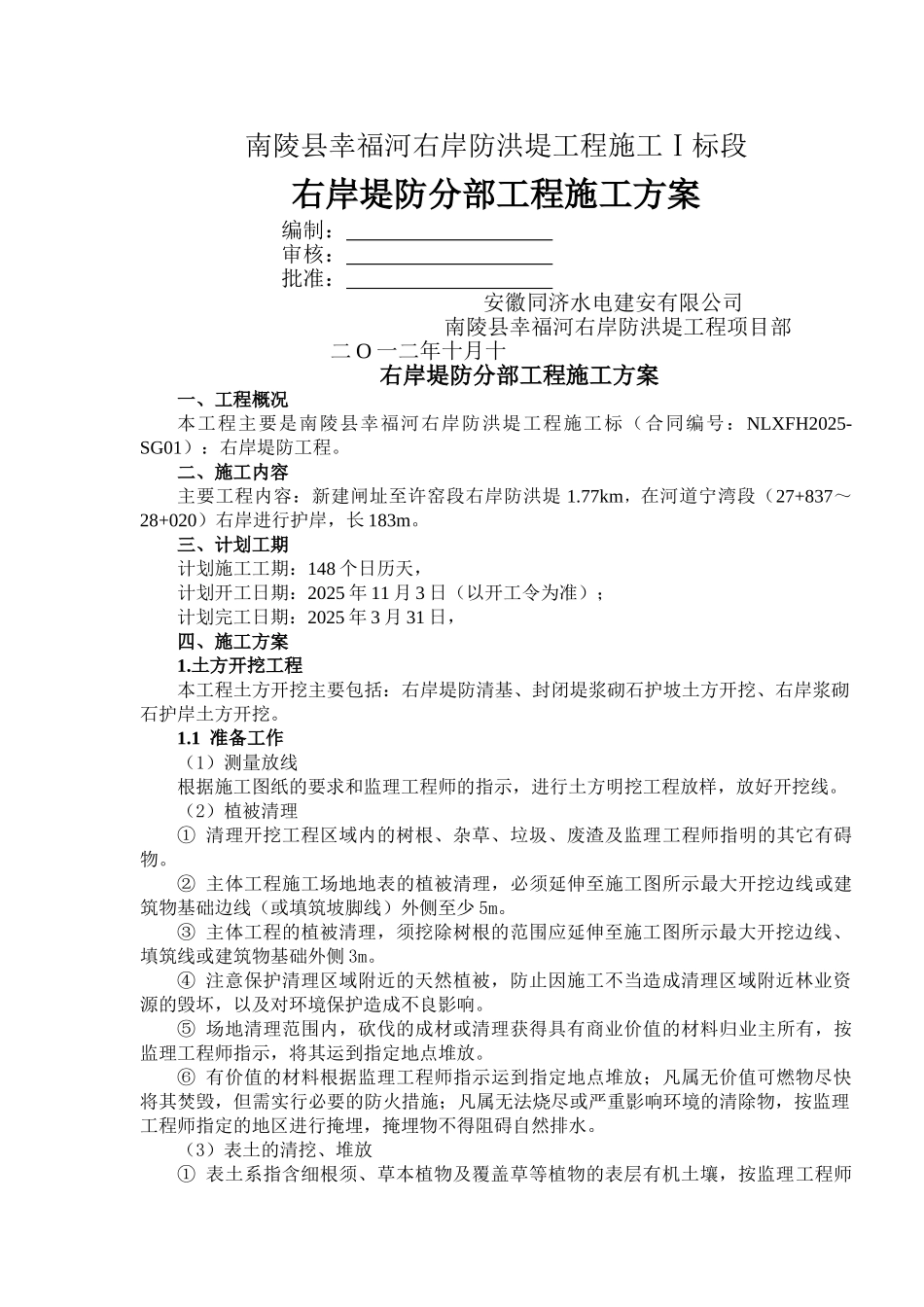

南陵县幸福河右岸防洪堤工程施工Ⅰ标段右岸堤防分部工程施工方案 编制: 审核: 批准: 安徽同济水电建安有限公司 南陵县幸福河右岸防洪堤工程项目部 二 O 一二年十月十右岸堤防分部工程施工方案一、工程概况本工程主要是南陵县幸福河右岸防洪堤工程施工标(合同编号:NLXFH2025-SG01):右岸堤防工程
二、施工内容主要工程内容:新建闸址至许窑段右岸防洪堤 1
77km,在河道宁湾段(27+837~28+020)右岸进行护岸,长 183m
三、计划工期计划施工工期:148 个日历天,计划开工日期:2025 年 11 月 3 日(以开工令为准);计划完工日期:2025 年 3 月 31 日,四、施工方案1
土方开挖工程本工程土方开挖主要包括:右岸堤防清基、封闭堤浆砌石护坡土方开挖、右岸浆砌石护岸土方开挖

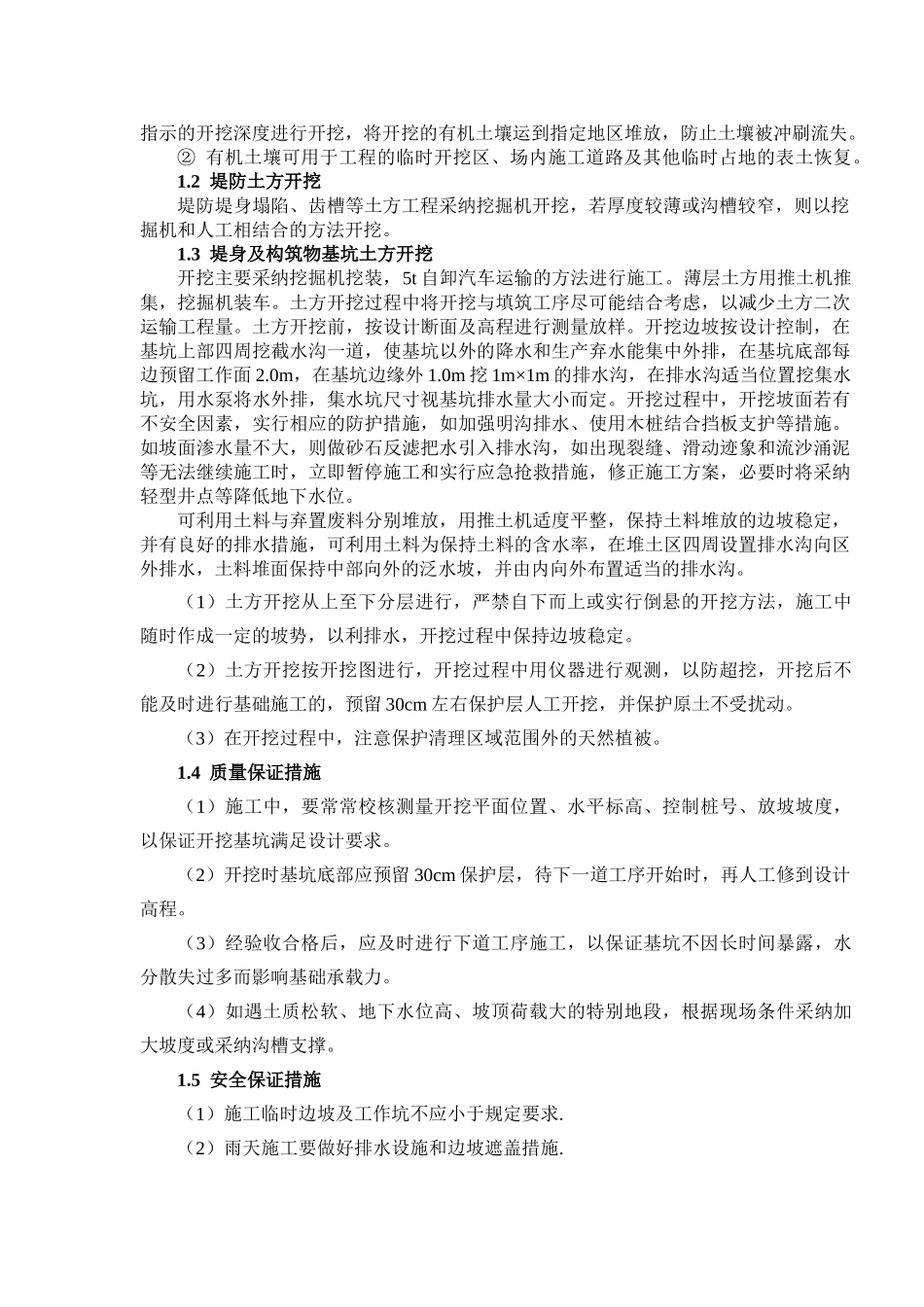

1 准备工作(1)测量放线根据施工图纸的要求和监理工程师的指示,进行土方明挖工程放样,放好开挖线
(2)植被清理① 清理开挖工程区域内的树根、杂草、垃圾、废渣及监理工程师指明的其它有碍物
② 主体工程施工场地地表的植被清理,必须延伸至施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少 5m
③ 主体工程的植被清理,须挖除树根的范围应延伸至施工图所示最大开挖边线、填筑线或建筑物基础外侧 3m
④ 注意保护清理区域附近的天然植被,防止因施工不当造成清理区域附近林业资源的毁坏,以及对环境保护造成不良影响
⑤ 场地清理范围内,砍伐的成材或清理获得具有商业价值的材料归业主所有,按监理工程师指示,将其运到指定地点堆放
⑥ 有价值的材料根据监理工程师指示运到指定地点堆放;凡属无价值可燃物尽快将其焚毁,但需实行必要的防火措施;凡属无法烧尽或严重影响环境的清除物,按监理工程师指定的地区进行掩埋,掩埋物不得阻碍自然排水

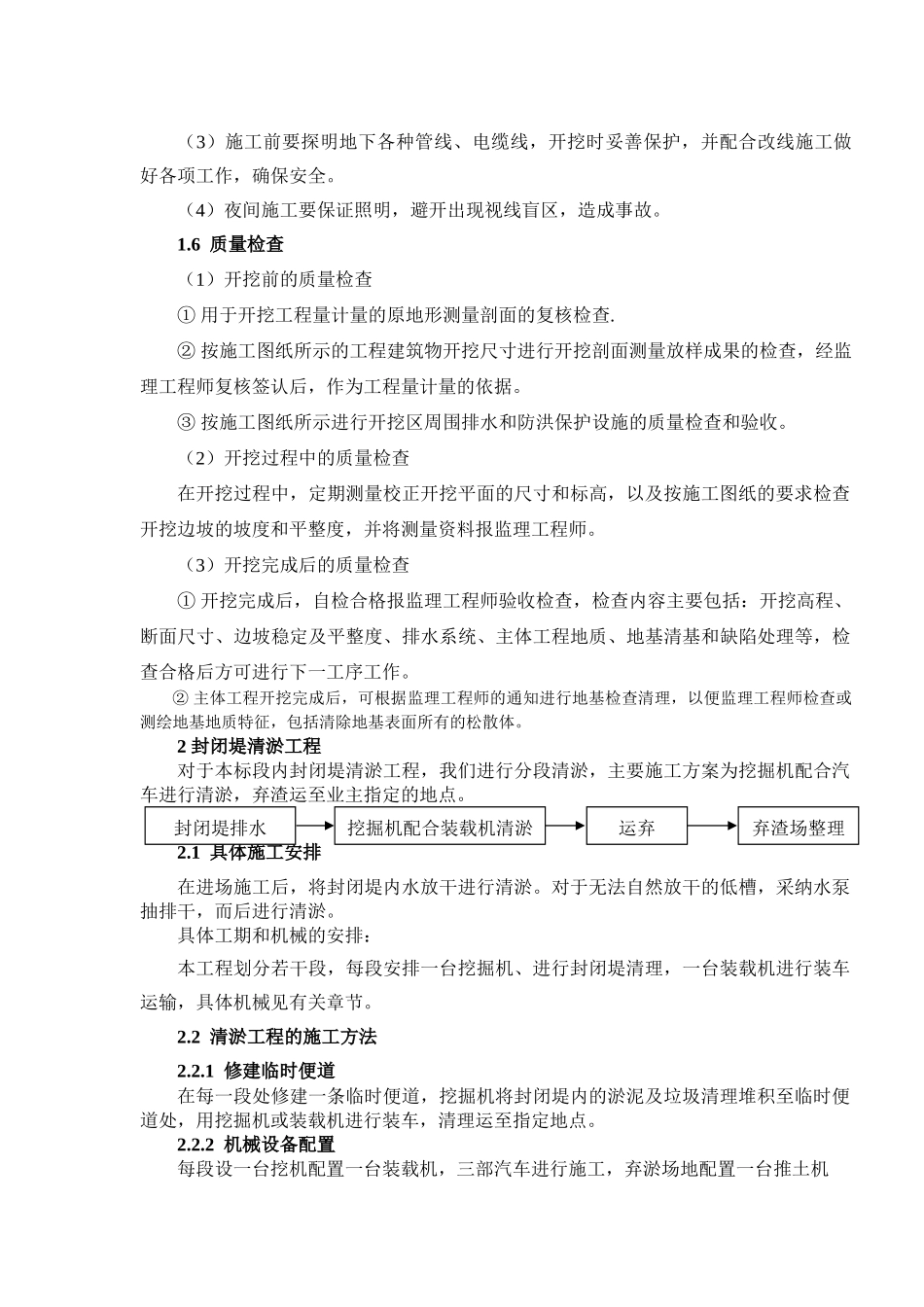

(3)表土的清挖、堆放① 表土系指含细根须、草本植物及覆盖草等
