砼排架施工吊装方案施工方案一、结构吊装工程预制柱在现场就地就近预制,采纳两层叠浇法
地模采纳砖砌胎模(铺砖上抹 1:2
5 水泥砂浆),侧模采纳 12mm 厚的高强覆面竹胶板,外背 50×80mm 的木方,牛腿加工定型钢模板,ø48×3
5 钢管支撑加固,底模隔离剂采纳废机油和滑石粉
(详见预制柱预制平面示意图)

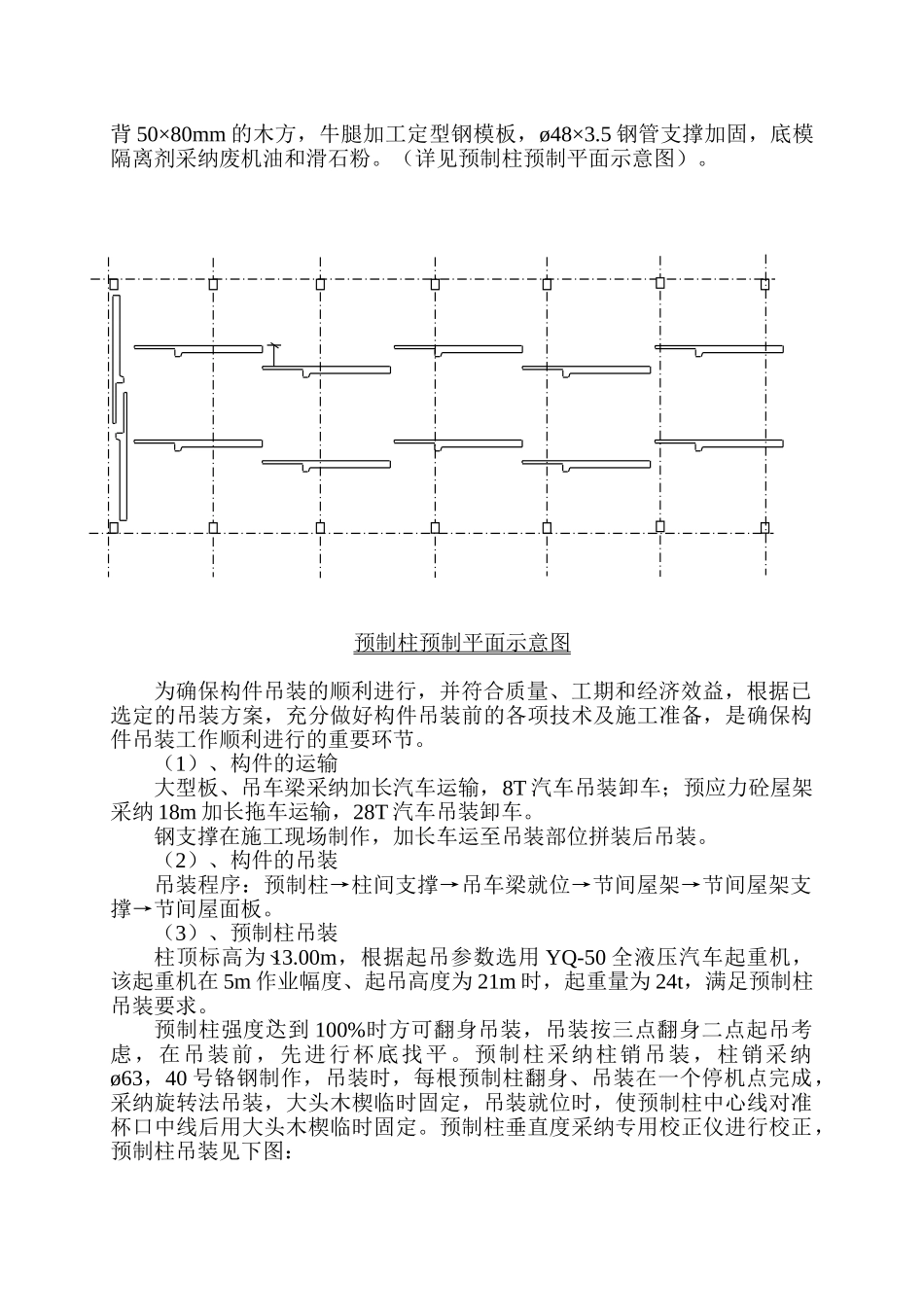

预制柱预制平面示意图为确保构件吊装的顺利进行,并符合质量、工期和经济效益,根据已选定的吊装方案,充分做好构件吊装前的各项技术及施工准备,是确保构件吊装工作顺利进行的重要环节
(1)、构件的运输大型板、吊车梁采纳加长汽车运输,8T 汽车吊装卸车;预应力砼屋架采纳 18m 加长拖车运输,28T 汽车吊装卸车
钢支撑在施工现场制作,加长车运至吊装部位拼装后吊装
(2)、构件的吊装吊装程序:预制柱→柱间支撑→吊车梁就位→节间屋架→节间屋架支撑→节间屋面板
(3)、预制柱吊装柱顶标高为 13
00m,根据起吊参数选用 YQ-50 全液压汽车起重机,该起重机在 5m 作业幅度、起吊高度为 21m 时,起重量为 24t,满足预制柱吊装要求
预制柱强度达到 100%时方可翻身吊装,吊装按三点翻身二点起吊考虑,在吊装前,先进行杯底找平
预制柱采纳柱销吊装,柱销采纳ø63,40 号铬钢制作,吊装时,每根预制柱翻身、吊装在一个停机点完成,采纳旋转法吊装,大头木楔临时固定,吊装就位时,使预制柱中心线对准杯口中线后用大头木楔临时固定
预制柱垂直度采纳专用校正仪进行校正,预制柱吊装见下图: 停机点 吊车行车方向 说明:吊装选用 QY-50 汽车吊,回转半径 5m 时,吊装高度 18m,起重量为 18t

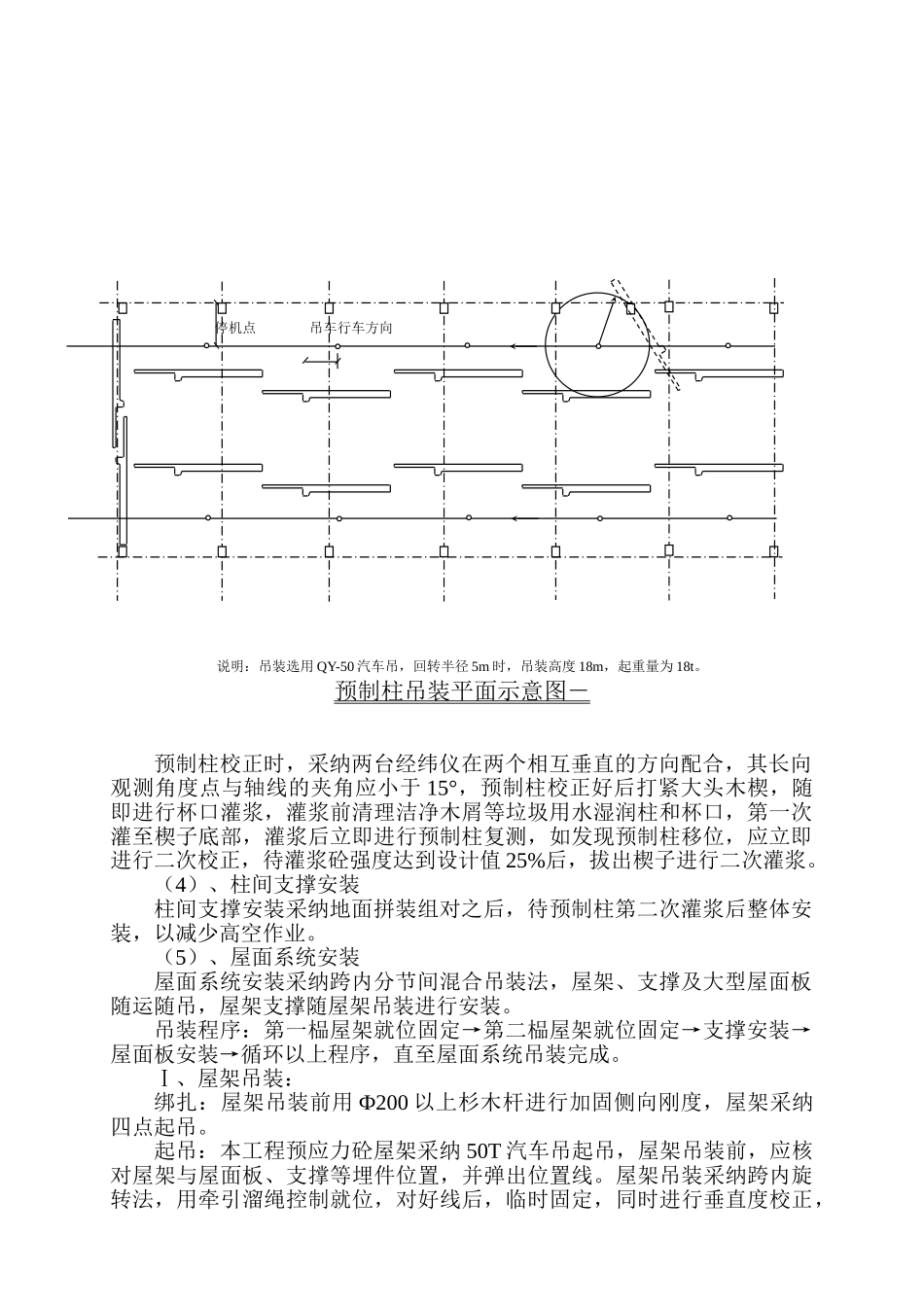

预制柱吊装平面示意图-预制柱校正时,采纳两台经纬仪在两个相互垂直的方向配合,其长向观测角度点与轴线的夹角应小于 15°,预制柱校正好后打紧大头木楔,随即进行杯口灌浆,灌浆前清理洁净木屑等垃圾
