目录一、工程概况
2二.后浇带的形式 三.楼板后浇带的支模选型 四、后浇带的施工 4
1 支模 4
2 后浇带部位的钢筋施工 4
3 混凝土的浇筑 4
4 后浇带混凝土的养护 4
5 后浇带的模板拆除 五.质量保证措施 六.模板施工安全措施 附件:立杆稳定性计算书 一、工程概况1

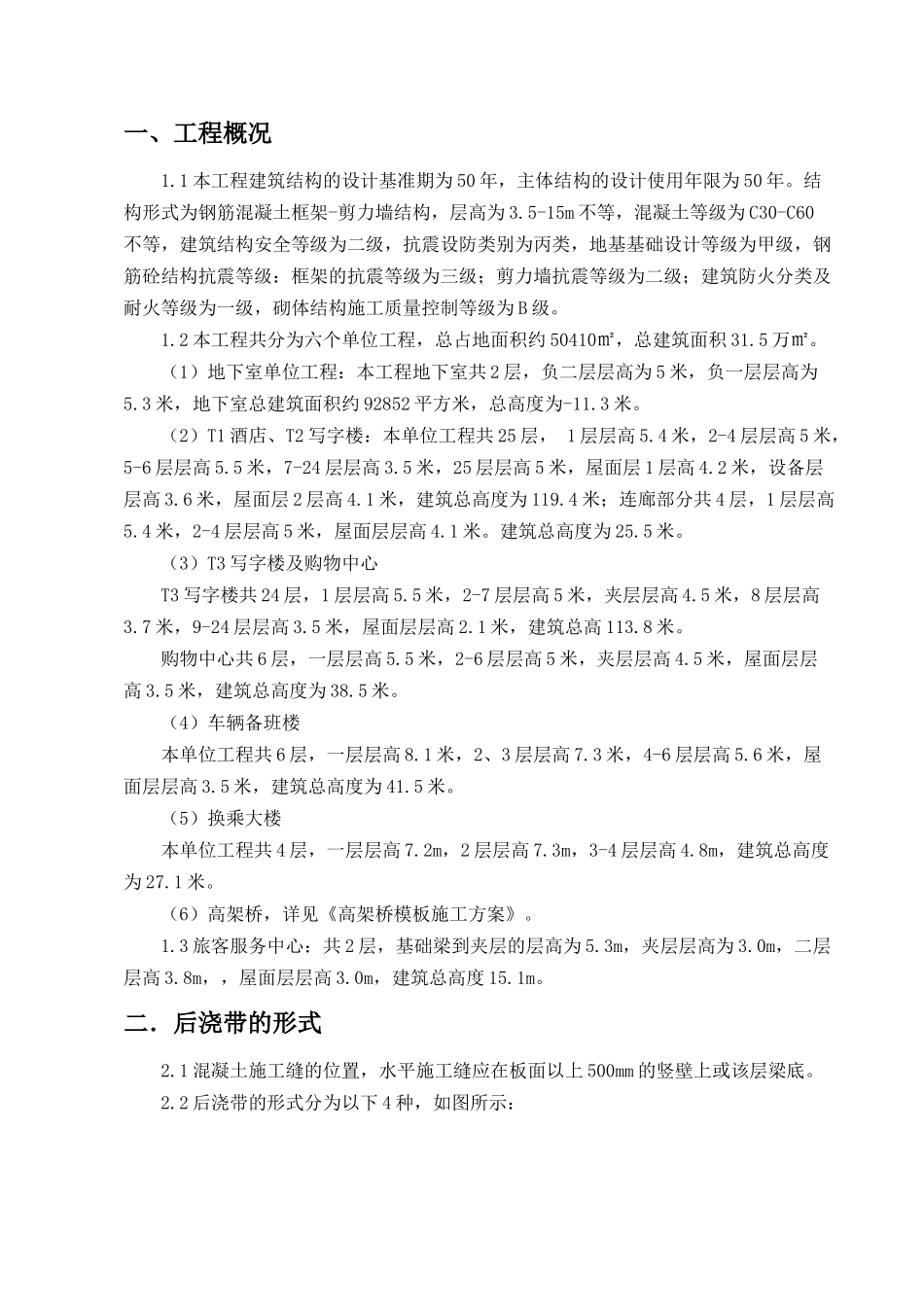

1 本工程建筑结构的设计基准期为 50 年,主体结构的设计使用年限为 50 年
结构形式为钢筋混凝土框架-剪力墙结构,层高为 3
5-15m 不等,混凝土等级为 C30-C60不等,建筑结构安全等级为二级,抗震设防类别为丙类,地基基础设计等级为甲级,钢筋砼结构抗震等级:框架的抗震等级为三级;剪力墙抗震等级为二级;建筑防火分类及耐火等级为一级,砌体结构施工质量控制等级为 B 级
2 本工程共分为六个单位工程,总占地面积约 50410㎡,总建筑面积 31
(1)地下室单位工程:本工程地下室共 2 层,负二层层高为 5 米,负一层层高为5
3 米,地下室总建筑面积约 92852 平方米,总高度为-11
(2)T1 酒店、T2 写字楼:本单位工程共 25 层, 1 层层高 5
4 米,2-4 层层高 5 米,5-6 层层高 5
5 米,7-24 层层高 3
5 米,25 层层高 5 米,屋面层 1 层高 4
2 米,设备层层高 3
6 米,屋面层 2 层高 4
1 米,建筑总高度为 119
4 米;连廊部分共 4 层,1 层层高5
4 米,2-4 层层高 5 米,屋面层层高 4
建筑总高度为 25

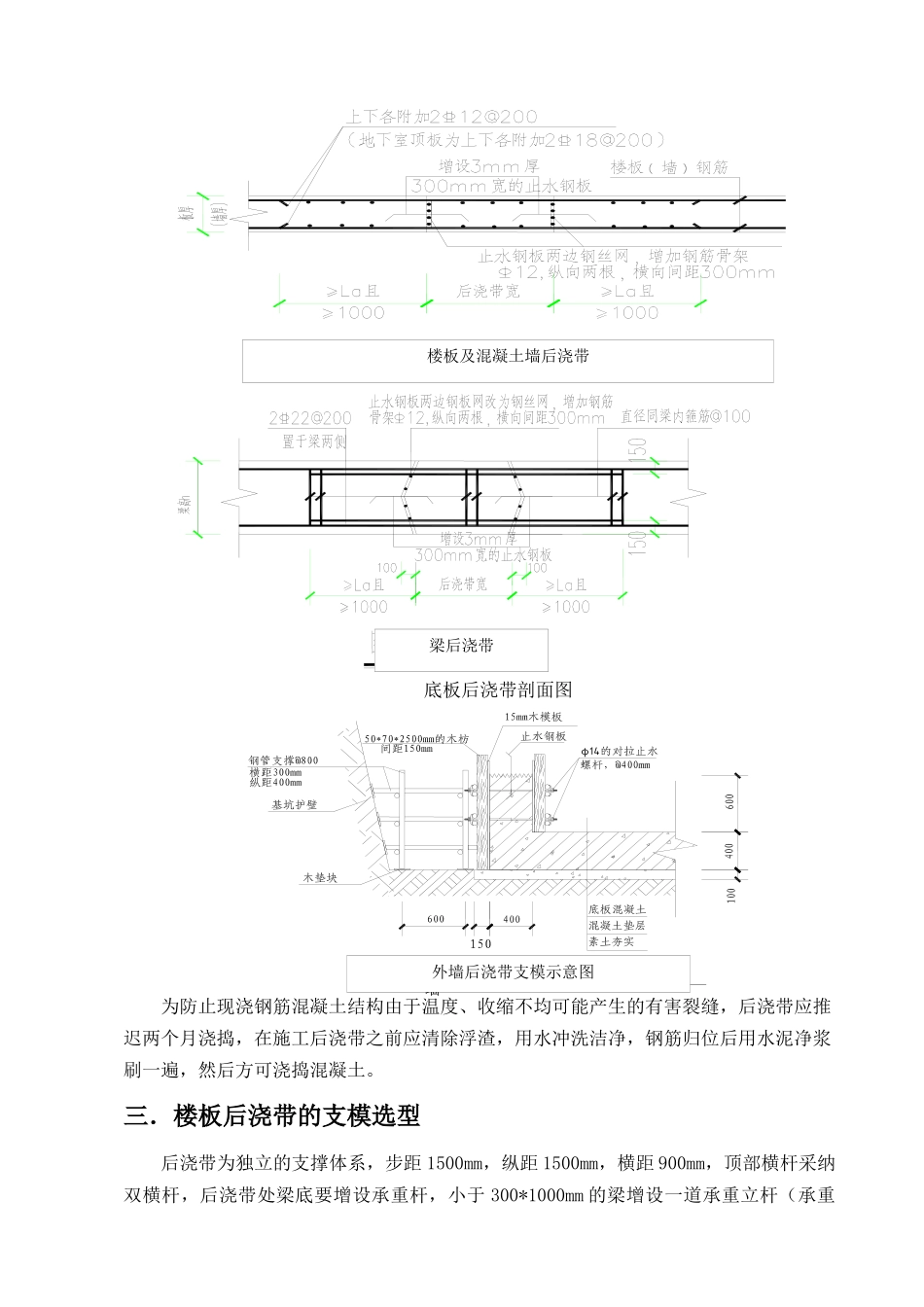

(3)T3 写字楼及购物
