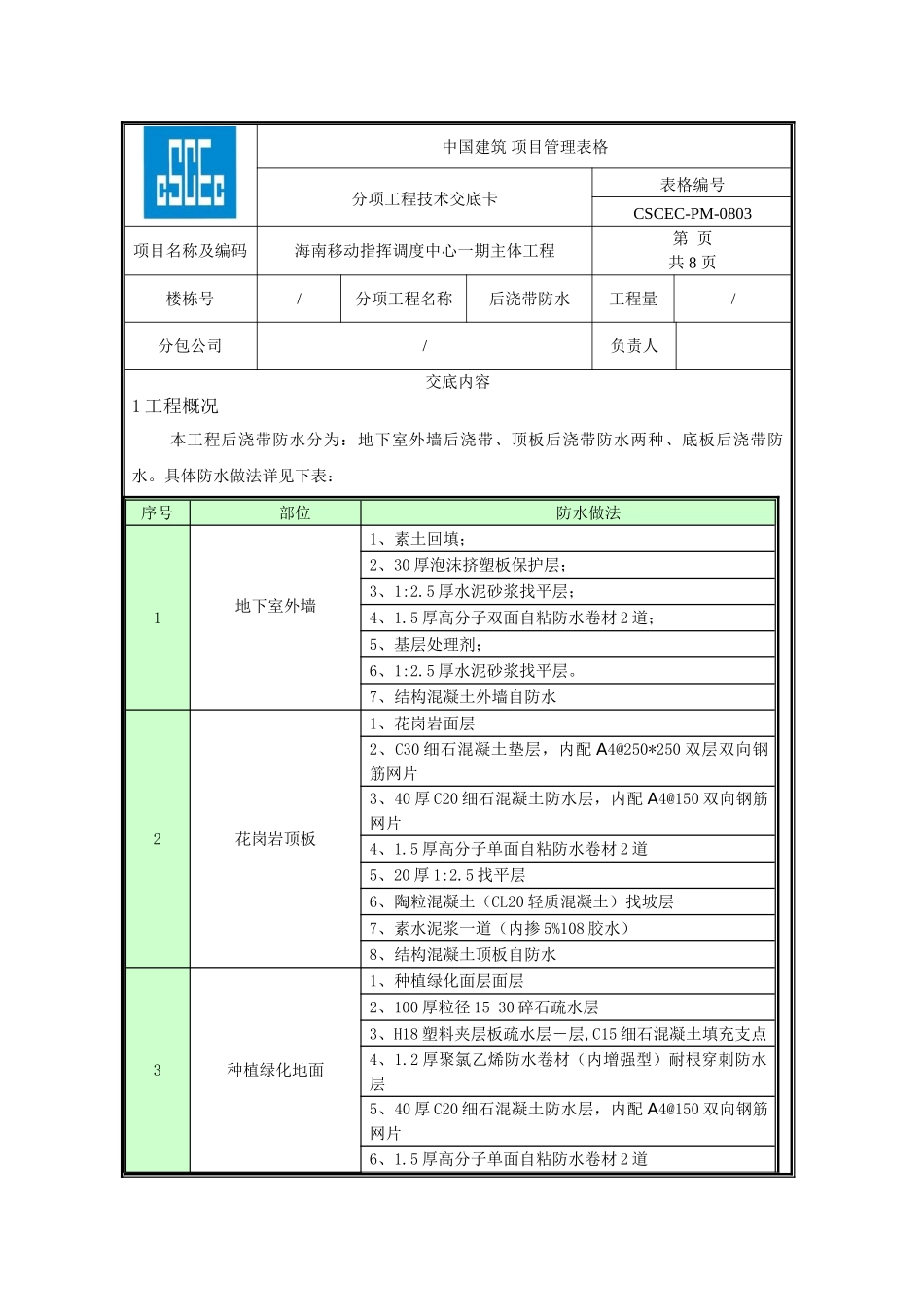

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 8 页楼栋号/分项工程名称后浇带防水工程量/分包公司/负责人交底内容1 工程概况本工程后浇带防水分为:地下室外墙后浇带、顶板后浇带防水两种、底板后浇带防水
具体防水做法详见下表:序号部位防水做法1地下室外墙1、素土回填;2、30 厚泡沫挤塑板保护层;3、1:2
5 厚水泥砂浆找平层;4、1
5 厚高分子双面自粘防水卷材 2 道;5、基层处理剂;6、1:2
5 厚水泥砂浆找平层
7、结构混凝土外墙自防水2花岗岩顶板1、花岗岩面层2、C30 细石混凝土垫层,内配 A4@250*250 双层双向钢筋网片3、40 厚 C20 细石混凝土防水层,内配 A4@150 双向钢筋网片4、1
5 厚高分子单面自粘防水卷材 2 道5、20 厚 1:2
5 找平层6、陶粒混凝土(CL20 轻质混凝土)找坡层7、素水泥浆一道(内掺 5%108 胶水)8、结构混凝土顶板自防水3种植绿化地面1、种植绿化面层面层2、100 厚粒径 15-30 碎石疏水层3、H18 塑料夹层板疏水层-层,C15 细石混凝土填充支点4、1
2 厚聚氯乙烯防水卷材(内增强型)耐根穿刺防水层5、40 厚 C20 细石混凝土防水层,内配 A4@150 双向钢筋网片6、1
5 厚高分子单面自粘防水卷材 2 道中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 8 页楼栋号/分项工程名称后浇带防水工程量/分包公司/负责人7、20 厚 1:2
