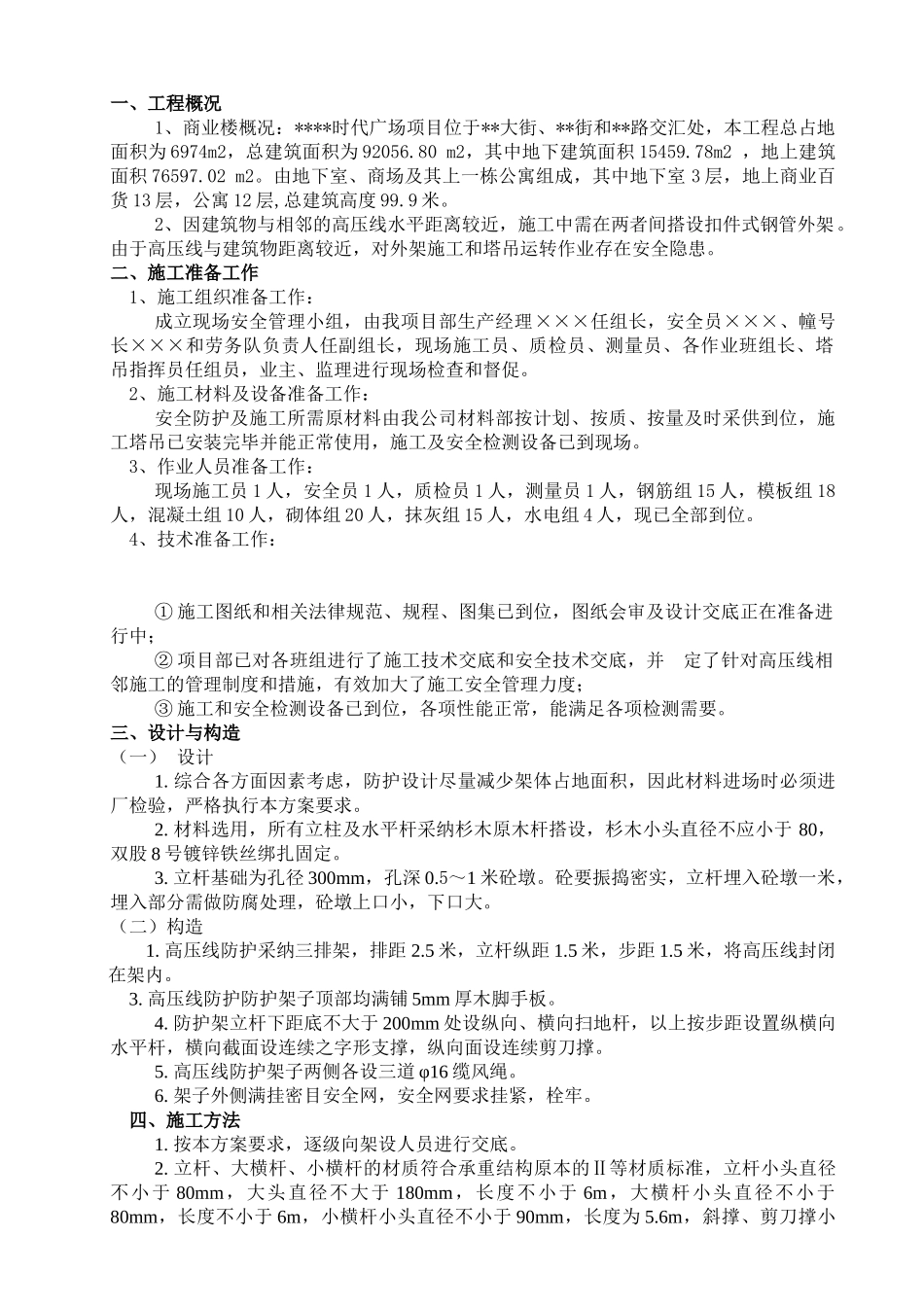

一、工程概况1、商业楼概况:****时代广场项目位于**大街、**街和**路交汇处,本工程总占地面积为 6974m2,总建筑面积为 92056
80 m2,其中地下建筑面积 15459
78m2 ,地上建筑面积 76597
由地下室、商场及其上一栋公寓组成,其中地下室 3 层,地上商业百货 13 层,公寓 12 层,总建筑高度 99
2、因建筑物与相邻的高压线水平距离较近,施工中需在两者间搭设扣件式钢管外架
由于高压线与建筑物距离较近,对外架施工和塔吊运转作业存在安全隐患
二、施工准备工作 1、施工组织准备工作:成立现场安全管理小组,由我项目部生产经理×××任组长,安全员×××、幢号长×××和劳务队负责人任副组长,现场施工员、质检员、测量员、各作业班组长、塔吊指挥员任组员,业主、监理进行现场检查和督促
2、施工材料及设备准备工作:安全防护及施工所需原材料由我公司材料部按计划、按质、按量及时采供到位,施工塔吊已安装完毕并能正常使用,施工及安全检测设备已到现场
3、作业人员准备工作:现场施工员 1 人,安全员 1 人,质检员 1 人,测量员 1 人,钢筋组 15 人,模板组 18人,混凝土组 10 人,砌体组 20 人,抹灰组 15 人,水电组 4 人,现已全部到位
4、技术准备工作:① 施工图纸和相关法律规范、规程、图集已到位,图纸会审及设计交底正在准备进行中;② 项目部已对各班组进行了施工技术交底和安全技术交底,并 定了针对高压线相邻施工的管理制度和措施,有效加大了施工安全管理力度;③ 施工和安全检测设备已到位,各项性能正常,能满足各项检测需要
三、设计与构造(一) 设计1
综合各方面因素考虑,防护设计尽量减少架体占地面积,因此材料进场时必须进厂检验,严格执行本方案要求
材料选用,所有立柱及水平杆采纳杉木原木杆搭设,杉木小头直径不应小于 80
