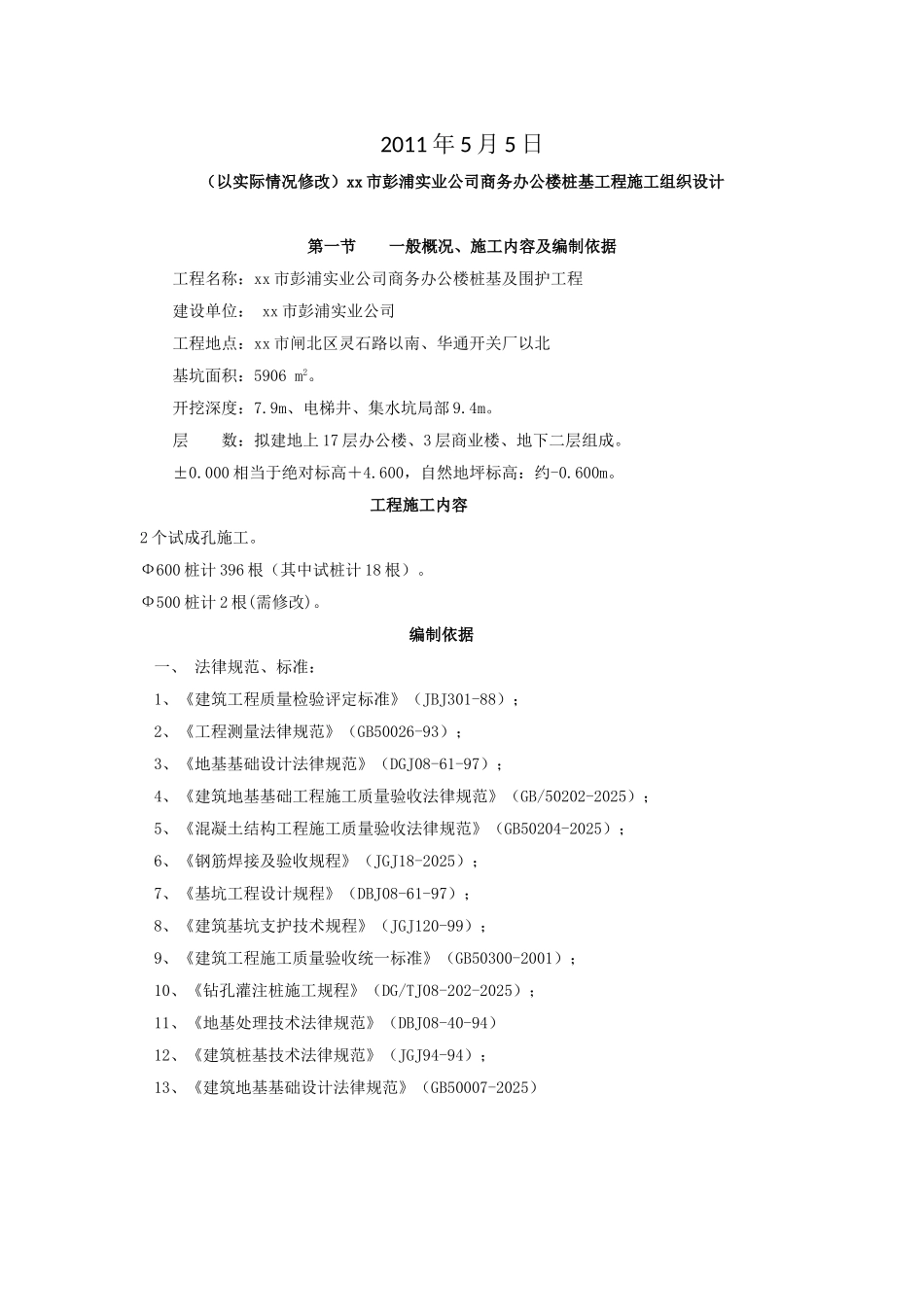

灌注桩施工方案xx 东地建设基础工程有限公司2011 年 5 月 5 日(以实际情况修改)xx 市彭浦实业公司商务办公楼桩基工程施工组织设计第一节 一般概况、施工内容及编制依据工程名称:xx 市彭浦实业公司商务办公楼桩基及围护工程建设单位: xx 市彭浦实业公司工程地点:xx 市闸北区灵石路以南、华通开关厂以北基坑面积:5906 m2
开挖深度:7
9m、电梯井、集水坑局部 9
层 数:拟建地上 17 层办公楼、3 层商业楼、地下二层组成
000 相当于绝对标高+4
600,自然地坪标高:约-0
工程施工内容2 个试成孔施工
Ф600 桩计 396 根(其中试桩计 18 根)
Ф500 桩计 2 根(需修改)

编制依据一、 法律规范、标准:1、《建筑工程质量检验评定标准》(JBJ301-88);2、《工程测量法律规范》(GB50026-93);3、《地基基础设计法律规范》(DGJ08-61-97);4、《建筑地基基础工程施工质量验收法律规范》(GB/50202-2025);5、《混凝土结构工程施工质量验收法律规范》(GB50204-2025);6、《钢筋焊接及验收规程》(JGJ18-2025);7、《基坑工程设计规程》(DBJ08-61-97);8、《建筑基坑支护技术规程》(JGJ120-99);9、《建筑工程施工质量验收统一标准》(GB50300-2001);10、《钻孔灌注桩施工规程》(DG/TJ08-202-2025);11、《地基处理技术法律规范》(DBJ08-40-94)12、《建筑桩基技术法律规范》(JGJ94-94);13、《建筑地基基础设计法律规范》(GB50007-2025)第二节 工程目标一、 工期目标:工作内容正常施工工期为 90 日历天
二、 质量目标:工 程 桩:达到一次 100%验收合格,并满足设计要求;无质量事故
