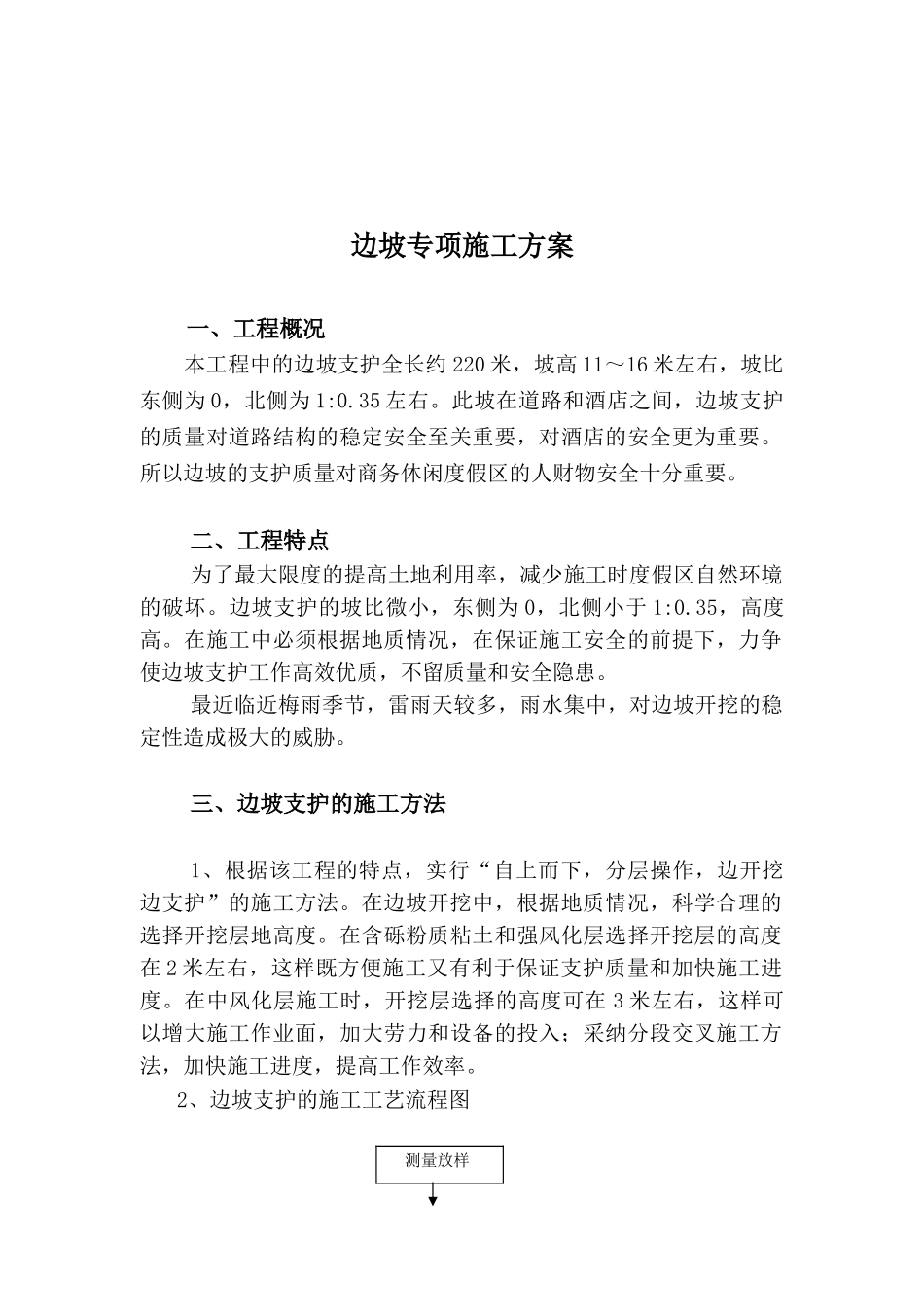

xxxx 商务休闲度假区 2-1 地块边坡治理及基坑围护边坡专项施工方案xx 省第三地矿工程公司二 O 一一年五月边坡专项施工方案一、工程概况本工程中的边坡支护全长约 220 米,坡高 11~16 米左右,坡比东侧为 0,北侧为 1:0
此坡在道路和酒店之间,边坡支护的质量对道路结构的稳定安全至关重要,对酒店的安全更为重要
所以边坡的支护质量对商务休闲度假区的人财物安全十分重要
二、工程特点为了最大限度的提高土地利用率,减少施工时度假区自然环境的破坏
边坡支护的坡比微小,东侧为 0,北侧小于 1:0
35,高度高
在施工中必须根据地质情况,在保证施工安全的前提下,力争使边坡支护工作高效优质,不留质量和安全隐患
最近临近梅雨季节,雷雨天较多,雨水集中,对边坡开挖的稳定性造成极大的威胁
三、边坡支护的施工方法1、根据该工程的特点,实行“自上而下,分层操作,边开挖边支护”的施工方法
在边坡开挖中,根据地质情况,科学合理的选择开挖层地高度
在含砾粉质粘土和强风化层选择开挖层的高度在 2 米左右,这样既方便施工又有利于保证支护质量和加快施工进度
在中风化层施工时,开挖层选择的高度可在 3 米左右,这样可以增大施工作业面,加大劳力和设备的投入;采纳分段交叉施工方法,加快施工进度,提高工作效率

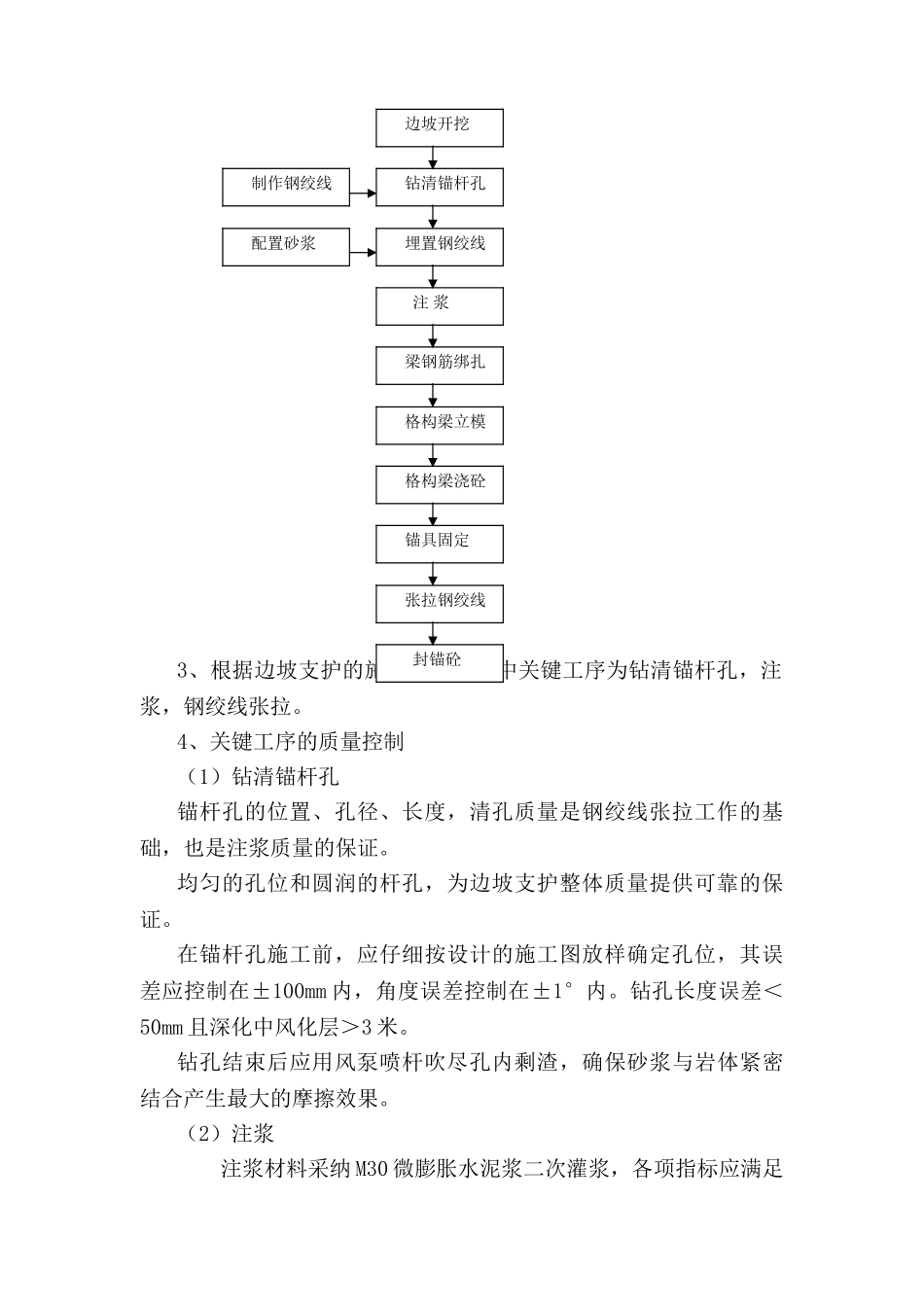

2、边坡支护的施工工艺流程图测量放样3、根据边坡支护的施工方法,其中关键工序为钻清锚杆孔,注浆,钢绞线张拉
4、关键工序的质量控制(1)钻清锚杆孔锚杆孔的位置、孔径、长度,清孔质量是钢绞线张拉工作的基础,也是注浆质量的保证
均匀的孔位和圆润的杆孔,为边坡支护整体质量提供可靠的保证
在锚杆孔施工前,应仔细按设计的施工图放样确定孔位,其误差应控制在±100mm 内,角度误差控制在±1°内
钻孔长度误差<50mm 且深化中风化层>3 米
钻孔结束后应用风泵喷杆吹尽孔内剩渣,确保砂浆与岩体紧密
