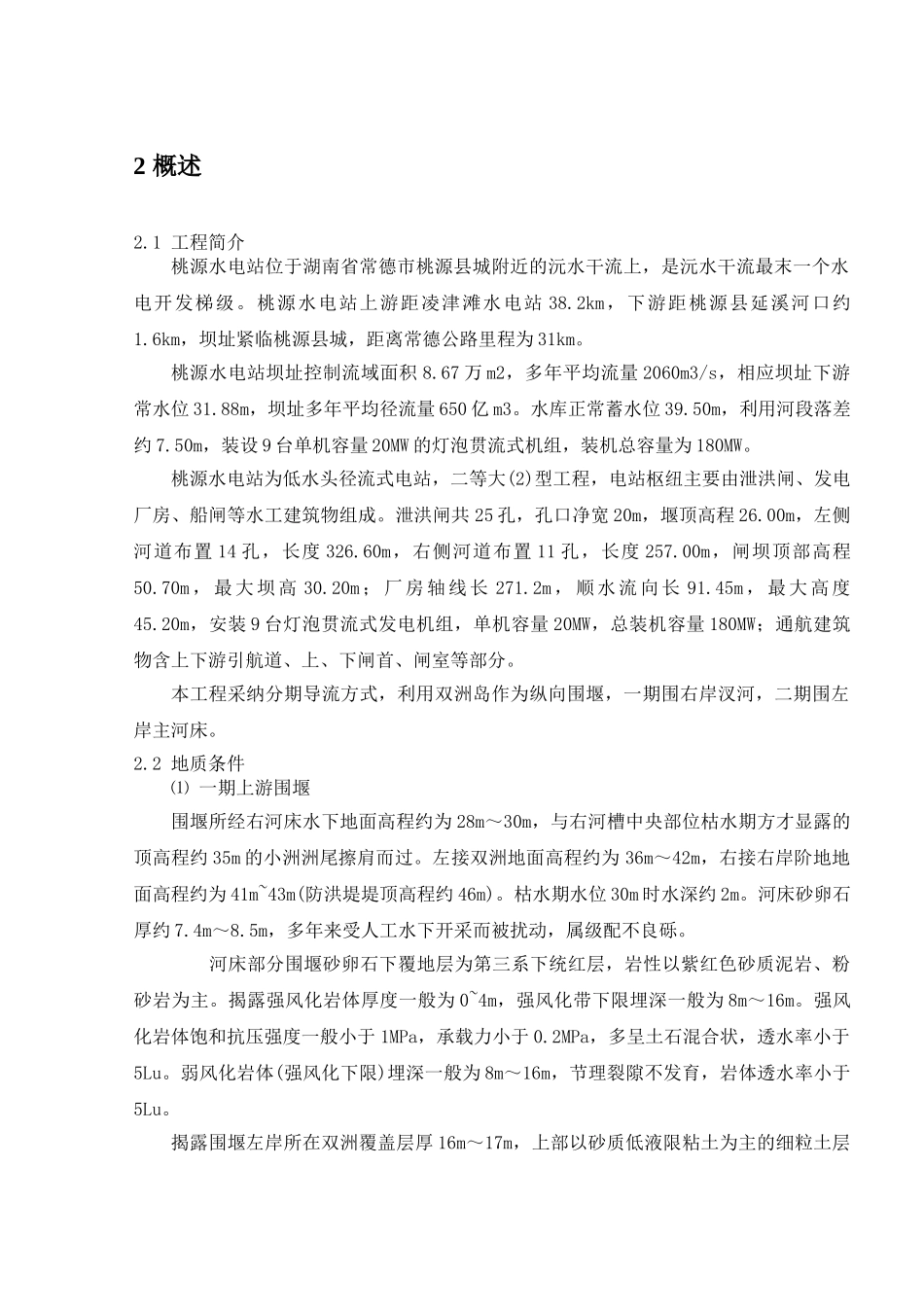

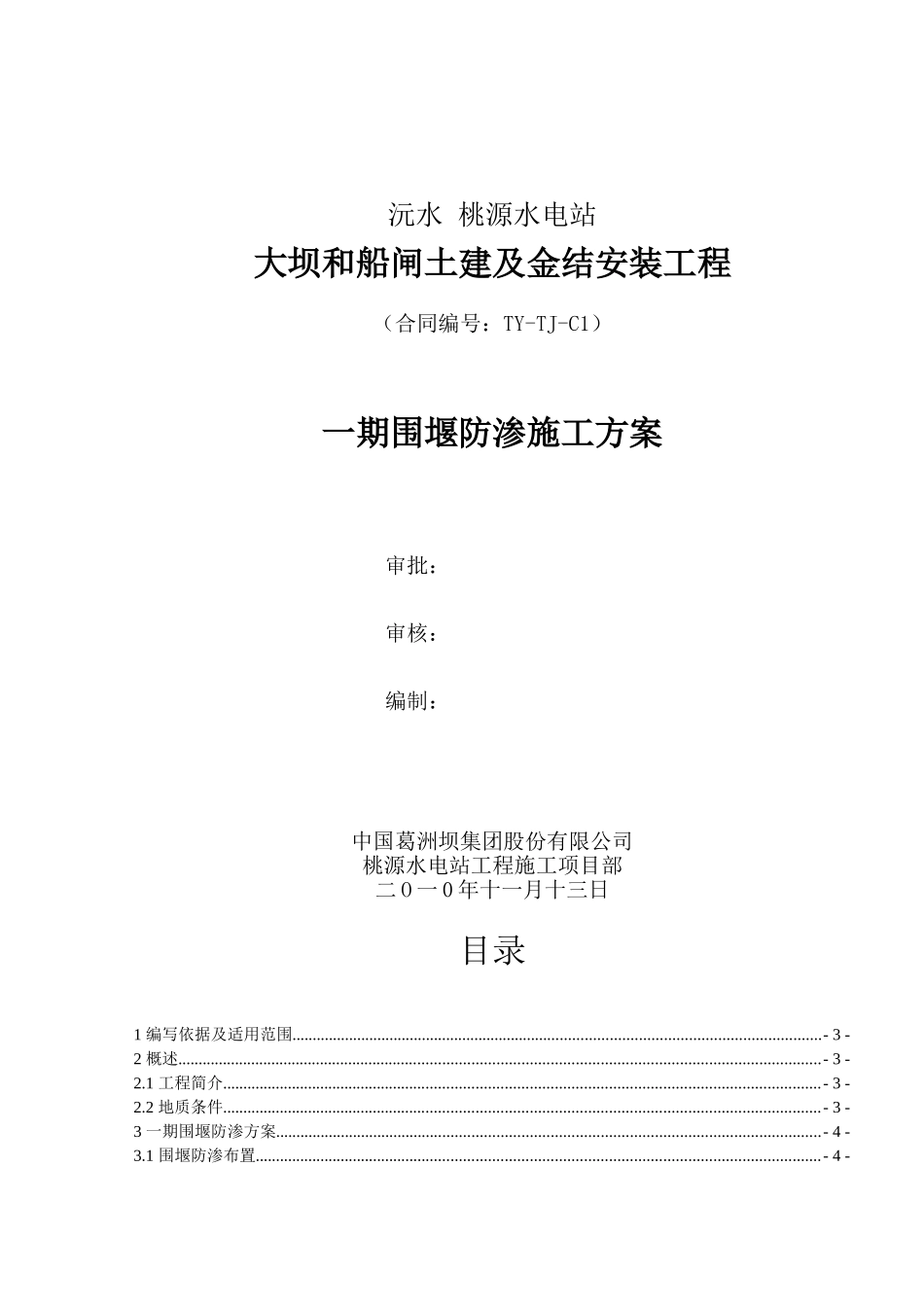

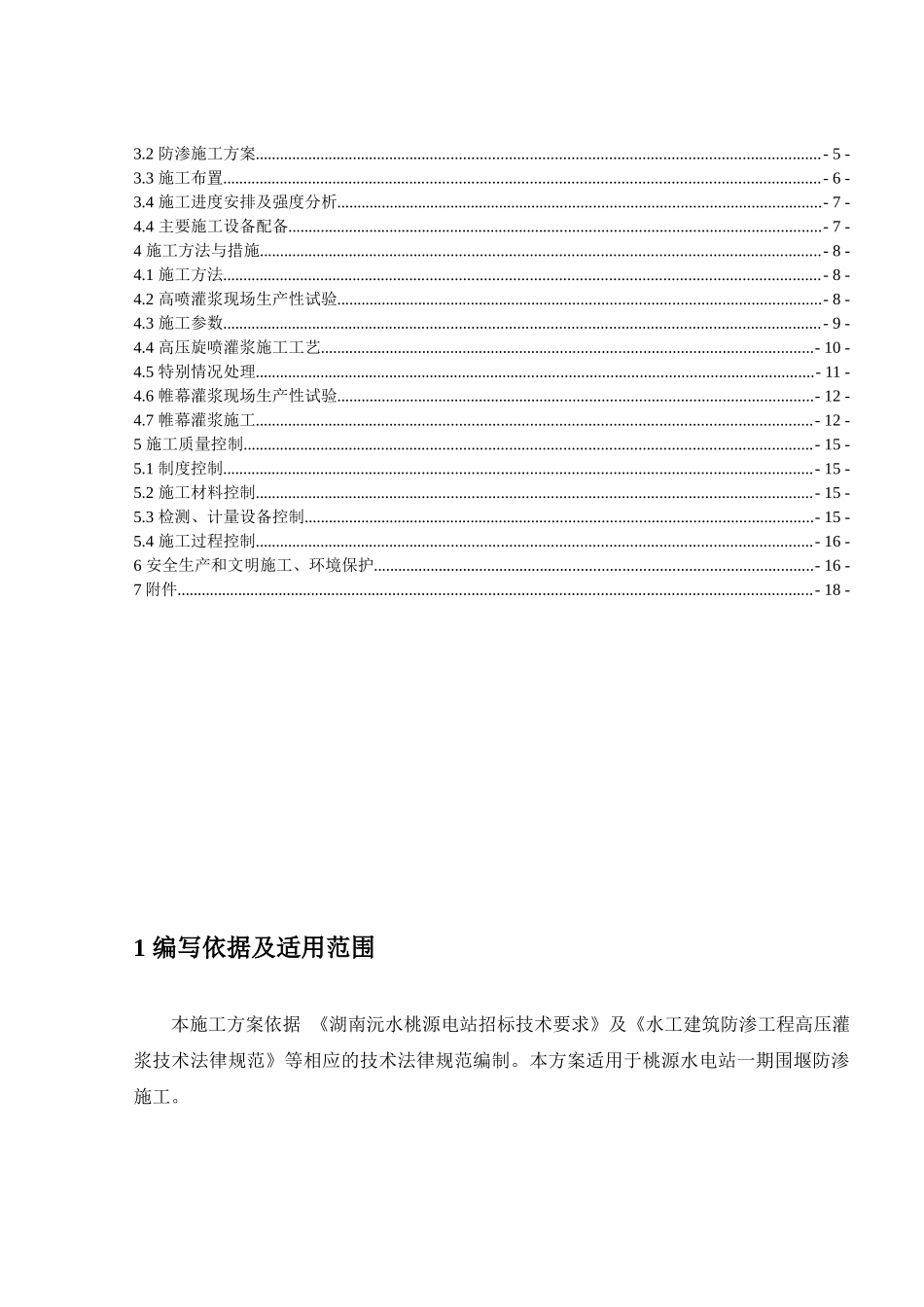

沅水 桃源水电站大坝和船闸土建及金结安装工程(合同编号:TY-TJ-C1)一期围堰防渗施工方案审批: 审核: 编制: 中国葛洲坝集团股份有限公司桃源水电站工程施工项目部二 O 一 0 年十一月十三日目录1 编写依据及适用范围.................................................................................................................................- 3 -2 概述............................................................................................................................................................- 3 -2.1 工程简介.................................................................................................................................................- 3 -2.2 地质条件.................................................................................................................................................- 3 -3 一期围堰防渗方案....................................................................................................................................- 4 -3.1 围堰防渗布置.........................................................................................................................................- 4 -3.2 防渗施工方案.........................................................................................................................................- 5 -3.3 施工布置.................................................................................................................................................- 6 -3.4 施工进度安排及强度分析......................................................................................................................- 7 -4.4 主要施工设备配备..................................................................................................................................- 7 -4 施工方法与措施........................................................................................................................................- 8 -4.1 施工方法.......................
