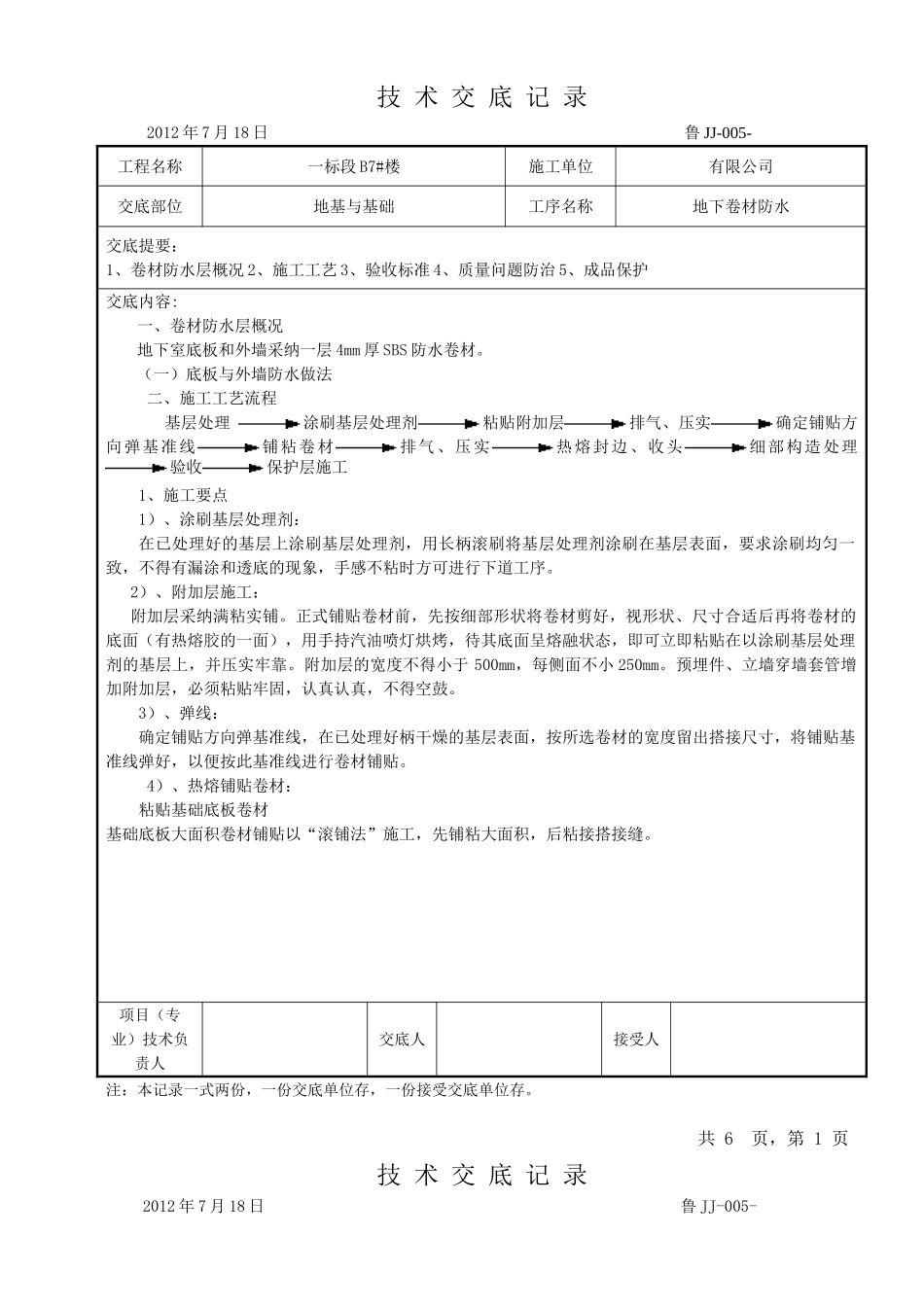

技 术 交 底 记 录2012 年 7 月 18 日 鲁 JJ-005-工程名称一标段 B7#楼施工单位有限公司交底部位地基与基础工序名称地下卷材防水交底提要: 1、卷材防水层概况 2、施工工艺 3、验收标准 4、质量问题防治 5、成品保护交底内容:一、卷材防水层概况地下室底板和外墙采纳一层 4mm 厚 SBS 防水卷材
(一)底板与外墙防水做法二、施工工艺流程 基层处理 涂刷基层处理剂粘贴附加层排气、压实确定铺贴方向弹基准线铺粘卷材排气、压实热熔封边、收头细部构造处理验收保护层施工1、施工要点 1)、涂刷基层处理剂:在已处理好的基层上涂刷基层处理剂,用长柄滚刷将基层处理剂涂刷在基层表面,要求涂刷均匀一致,不得有漏涂和透底的现象,手感不粘时方可进行下道工序
2)、附加层施工:附加层采纳满粘实铺
正式铺贴卷材前,先按细部形状将卷材剪好,视形状、尺寸合适后再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在以涂刷基层处理剂的基层上,并压实牢靠
附加层的宽度不得小于 500mm,每侧面不小 250mm
预埋件、立墙穿墙套管增加附加层,必须粘贴牢固,认真认真,不得空鼓
3)、弹线:确定铺贴方向弹基准线,在已处理好柄干燥的基层表面,按所选卷材的宽度留出搭接尺寸,将铺贴基准线弹好,以便按此基准线进行卷材铺贴
4)、热熔铺贴卷材:粘贴基础底板卷材基础底板大面积卷材铺贴以“滚铺法”施工,先铺粘大面积,后粘接搭接缝
项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存
