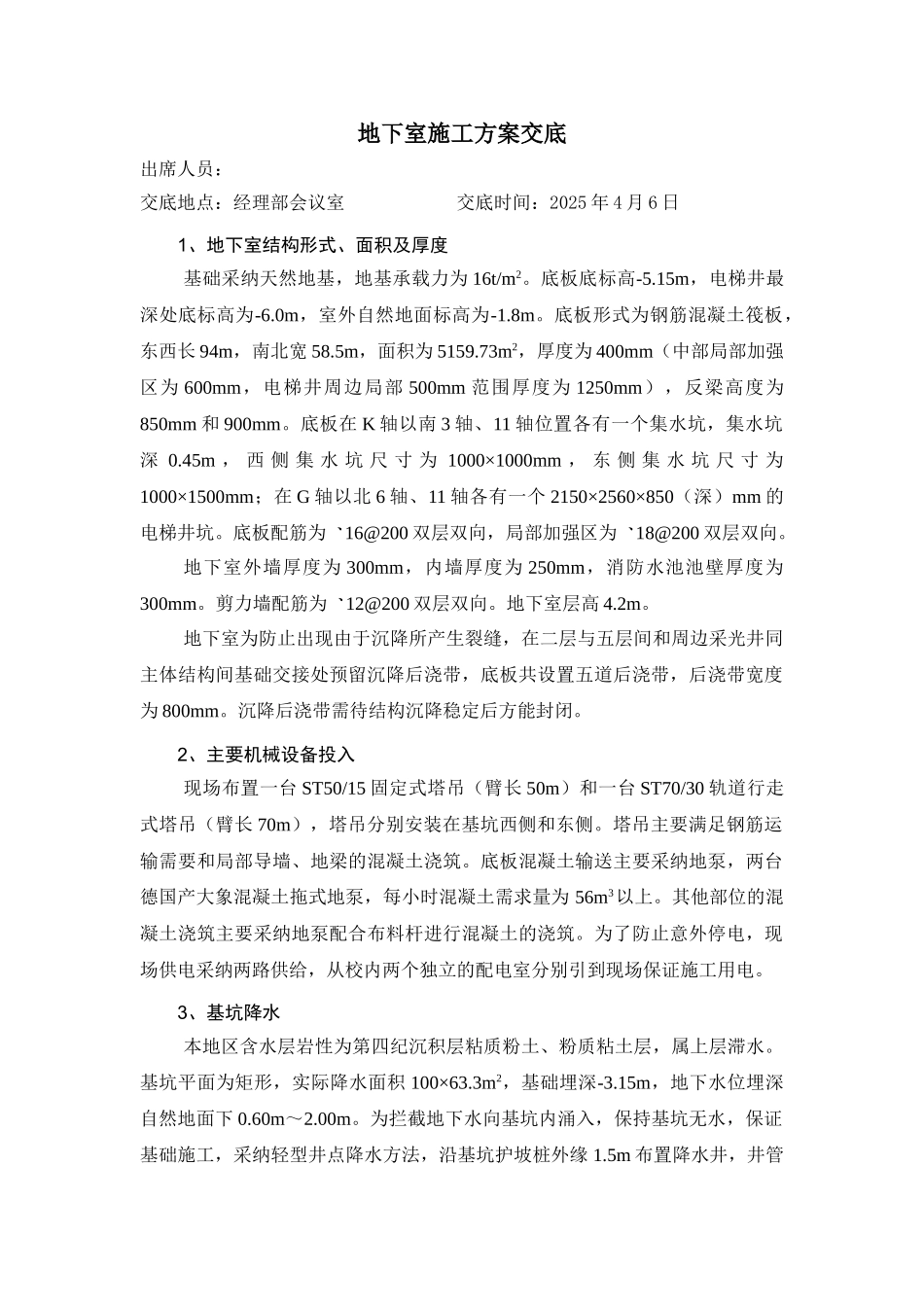

地下室施工方案交底出席人员:交底地点:经理部会议室 交底时间:2025 年 4 月 6 日1、地下室结构形式、面积及厚度基础采纳天然地基,地基承载力为 16t/m2
底板底标高-5
15m,电梯井最深处底标高为-6
0m,室外自然地面标高为-1
底板形式为钢筋混凝土筏板,东西长 94m,南北宽 58
5m,面积为 5159
73m2,厚度为 400mm(中部局部加强区为 600mm,电梯井周边局部 500mm 范围厚度为 1250mm),反梁高度为850mm 和 900mm
底板在 K 轴以南 3 轴、11 轴位置各有一个集水坑,集水坑深 0
45m , 西 侧 集 水 坑 尺 寸 为 1000×1000mm , 东 侧 集 水 坑 尺 寸 为1000×1500mm;在 G 轴以北 6 轴、11 轴各有一个 2150×2560×850(深)mm 的电梯井坑
底板配筋为16@200 双层双向,局部加强区为18@200 双层双向
地下室外墙厚度为 300mm,内墙厚度为 250mm,消防水池池壁厚度为300mm
剪力墙配筋为12@200 双层双向
地下室层高 4
地下室为防止出现由于沉降所产生裂缝,在二层与五层间和周边采光井同主体结构间基础交接处预留沉降后浇带,底板共设置五道后浇带,后浇带宽度为 800mm
沉降后浇带需待结构沉降稳定后方能封闭
2、主要机械设备投入现场布置一台 ST50/15 固定式塔吊(臂长 50m)和一台 ST70/30 轨道行走式塔吊(臂长 70m),塔吊分别安装在基坑西侧和东侧

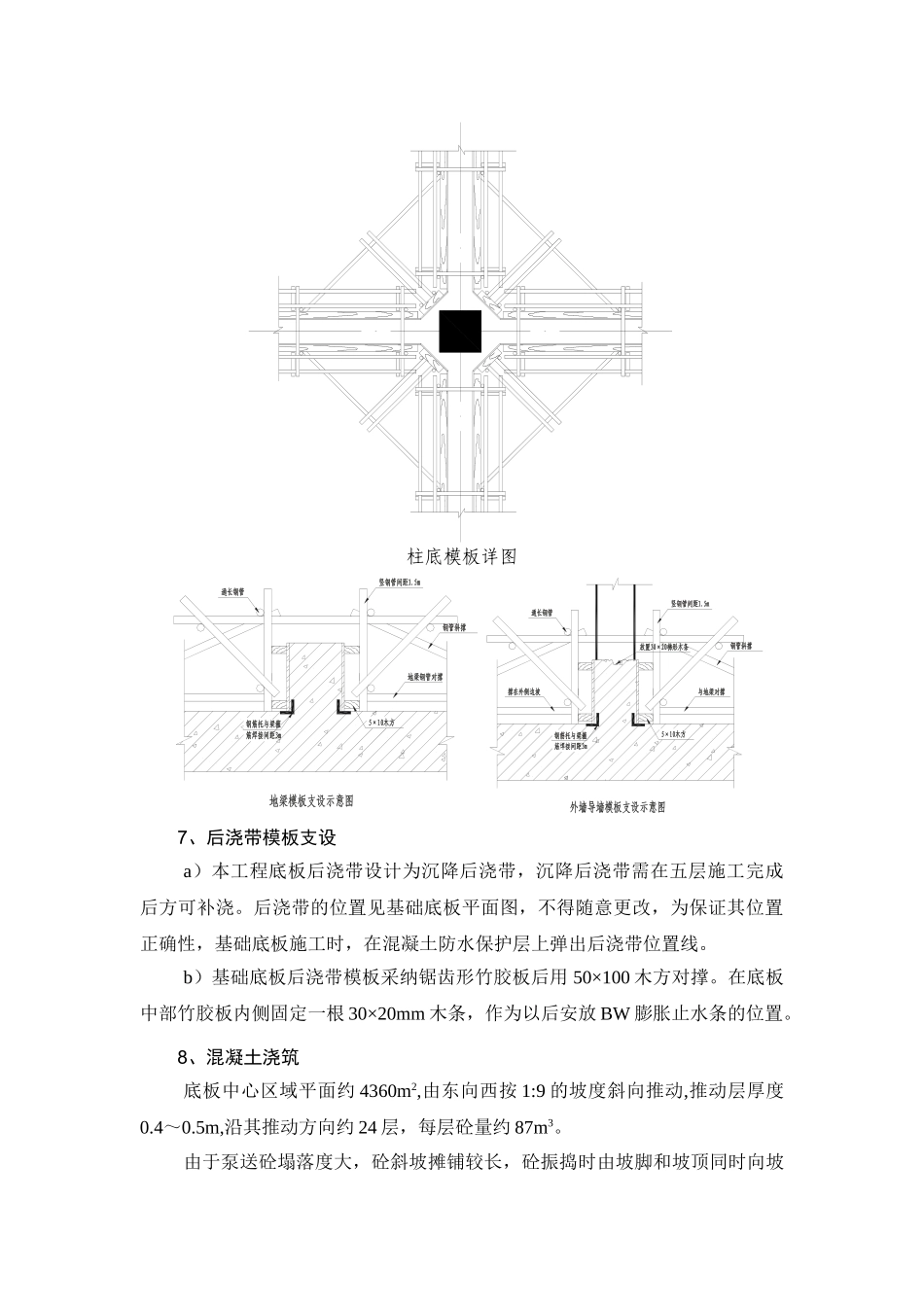

塔吊主要满足钢筋运输需要和局部导墙、地梁的混凝土浇筑
底板混凝土输送主要采纳地泵,两台德国产大象混凝土拖式地泵,每小时混凝土需求量为 56m3以上
其他部位的混凝土浇筑主要采纳地泵配合布料杆进行混凝土的浇筑
为了防止意外停电,现场供电采纳两路供给,从校内两个独
