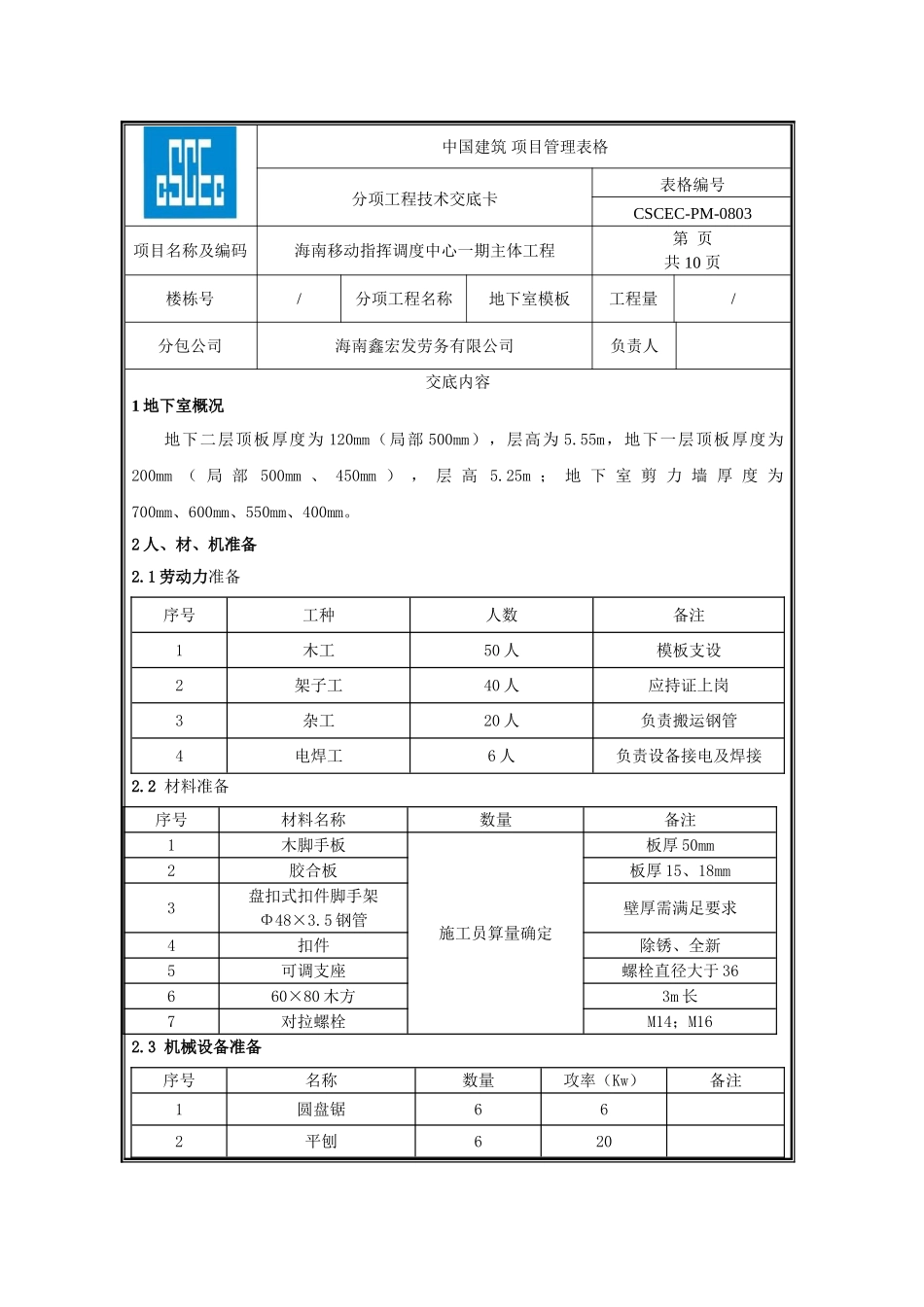

中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 10 页楼栋号/分项工程名称地下室模板工程量/分包公司海南鑫宏发劳务有限公司负责人交底内容1 地下室概况地下二层顶板厚度为 120mm(局部 500mm),层高为 5
55m,地下一层顶板厚度为200mm ( 局 部 500mm 、 450mm ) , 层 高 5
25m ; 地 下 室 剪 力 墙 厚 度 为700mm、600mm、550mm、400mm

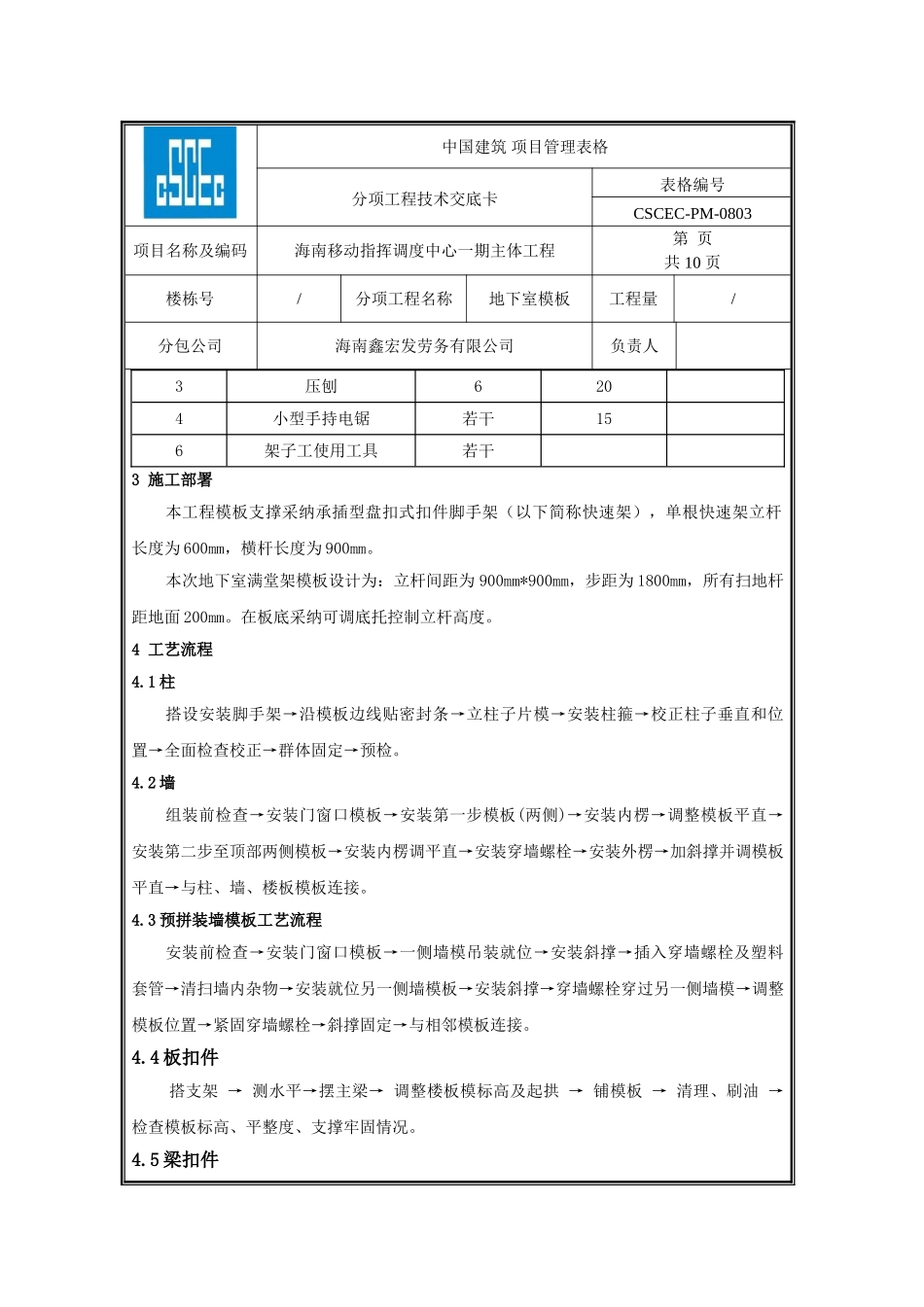

2 人、材、机准备2
1 劳动力准备序号工种人数备注1木工50 人模板支设2架子工40 人应持证上岗3杂工20 人负责搬运钢管4电焊工6 人负责设备接电及焊接2
2 材料准备序号材料名称数量备注1木脚手板施工员算量确定板厚 50mm 2胶合板板厚 15、18mm3盘扣式扣件脚手架Φ48×3
5 钢管壁厚需满足要求4扣件除锈、全新5可调支座螺栓直径大于 36660×80 木方3m 长7对拉螺栓M14;M162
3 机械设备准备序号名称数量攻率(Kw)备注1圆盘锯662平刨620中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 10 页楼栋号/分项工程名称地下室模板工程量/分包公司海南鑫宏发劳务有限公司负责人3压刨6204小型手持电锯若干156架子工使用工具若干3 施工部署本工程模板支撑采纳承插型盘扣式扣件脚手架(以下简称快速架),单根快速架立杆长度为 600mm,横杆长度为 900mm
本次地下室满堂架模板设计为:立杆间距为 900mm*900mm,步距为 1800mm,所有扫地杆距地面 200mm
在板底采纳可调底托控制立杆高度
4 工艺流程4

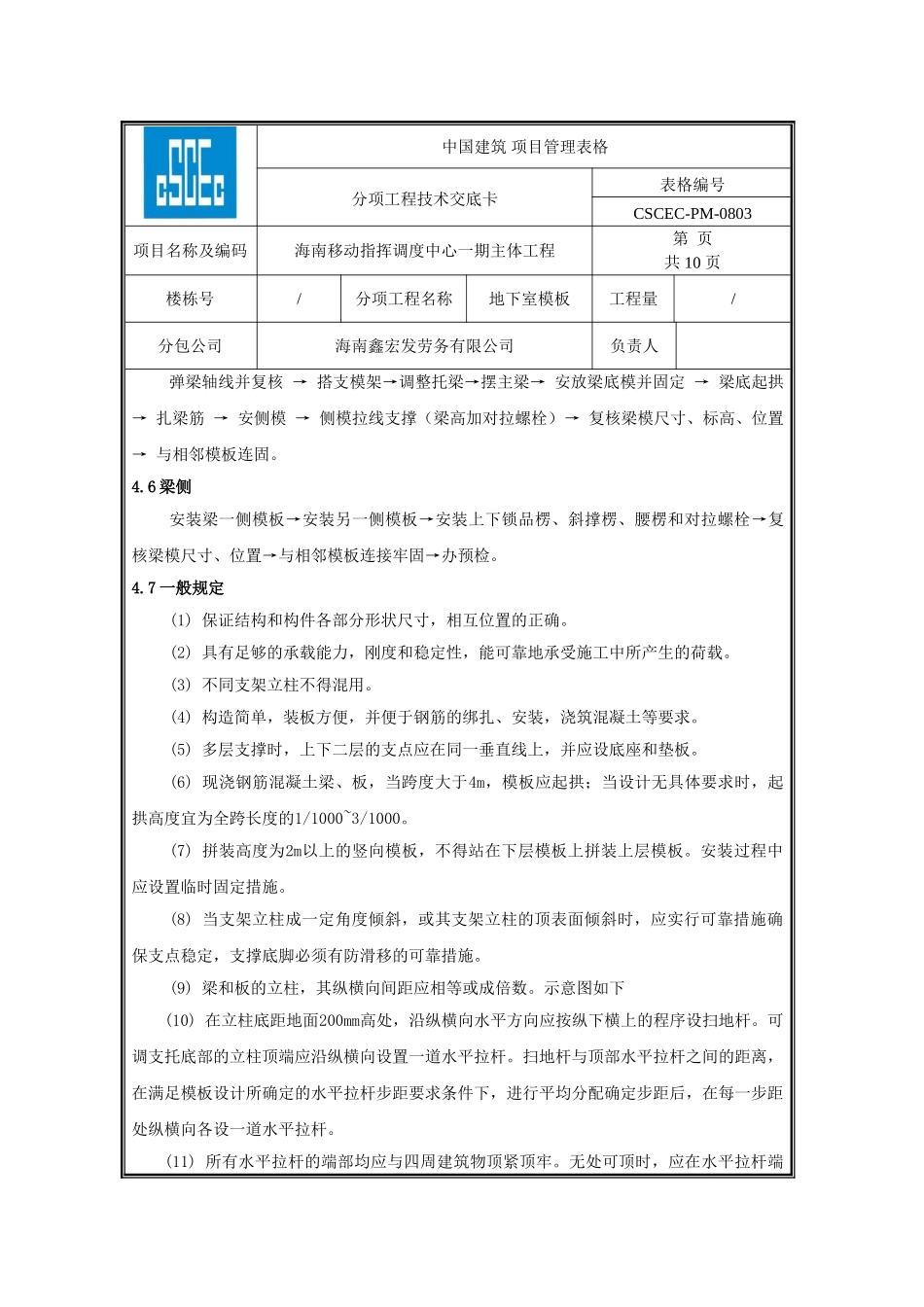

1 柱搭设安装脚手架→沿模板边线贴密封条→立柱子片模→安装柱箍→校正柱
