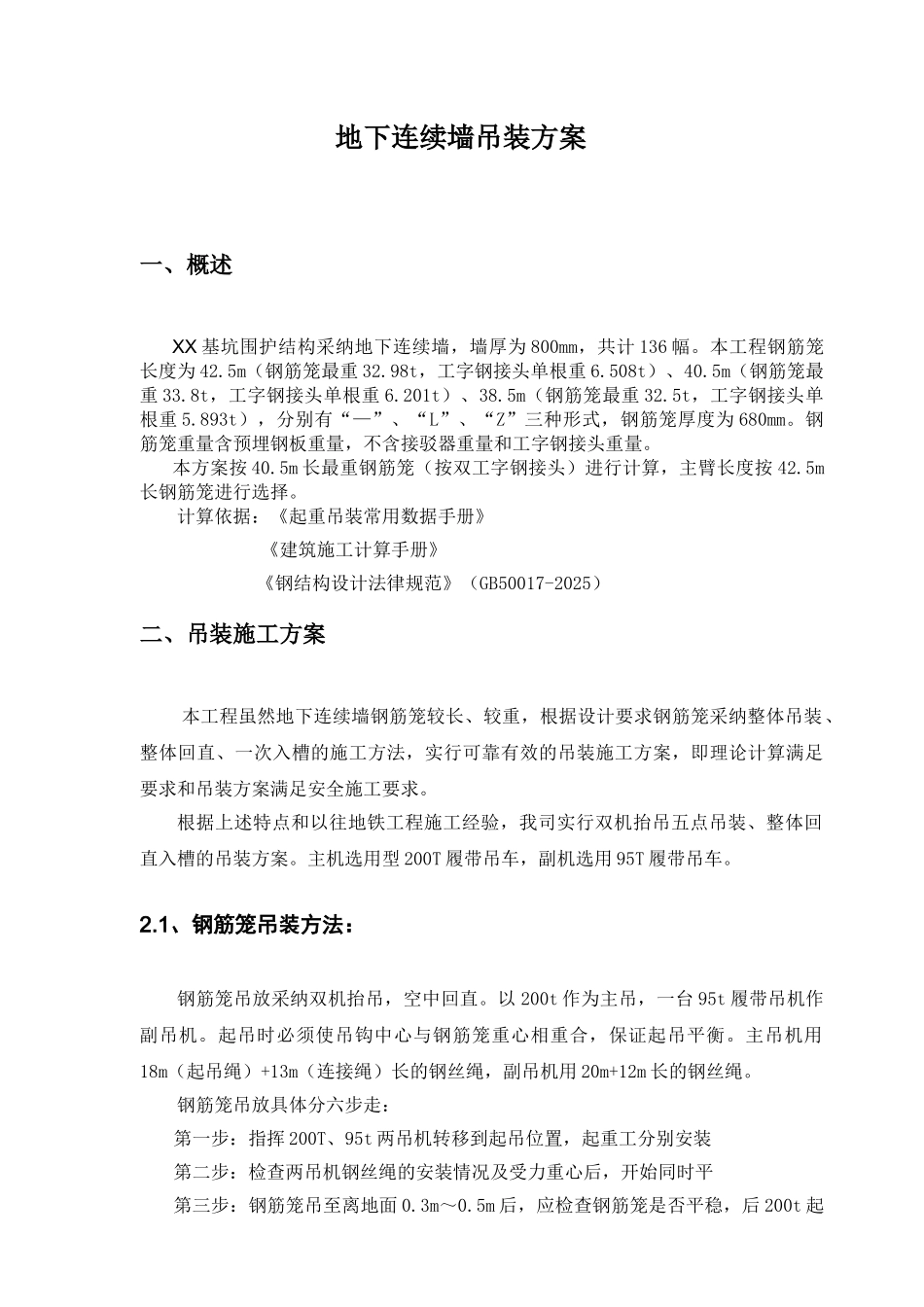

地下连续墙吊装方案一、概述XX 基坑围护结构采纳地下连续墙,墙厚为 800mm,共计 136 幅
本工程钢筋笼长度为 42
5m(钢筋笼最重 32
98t,工字钢接头单根重 6
508t)、40
5m(钢筋笼最重 33
8t,工字钢接头单根重 6
201t)、38
5m(钢筋笼最重 32
5t,工字钢接头单根重 5
893t),分别有“—”、“L”、“Z”三种形式,钢筋笼厚度为 680mm
钢筋笼重量含预埋钢板重量,不含接驳器重量和工字钢接头重量
本方案按 40
5m 长最重钢筋笼(按双工字钢接头)进行计算,主臂长度按 42
5m长钢筋笼进行选择
计算依据:《起重吊装常用数据手册》 《建筑施工计算手册》 《钢结构设计法律规范》(GB50017-2025)二、吊装施工方案本工程虽然地下连续墙钢筋笼较长、较重,根据设计要求钢筋笼采纳整体吊装、整体回直、一次入槽的施工方法,实行可靠有效的吊装施工方案,即理论计算满足要求和吊装方案满足安全施工要求
根据上述特点和以往地铁工程施工经验,我司实行双机抬吊五点吊装、整体回直入槽的吊装方案
主机选用型 200T 履带吊车,副机选用 95T 履带吊车
1、钢筋笼吊装方法:钢筋笼吊放采纳双机抬吊,空中回直
以 200t 作为主吊,一台 95t 履带吊机作副吊机
起吊时必须使吊钩中心与钢筋笼重心相重合,保证起吊平衡
主吊机用18m(起吊绳)+13m(连接绳)长的钢丝绳,副吊机用 20m+12m 长的钢丝绳
钢筋笼吊放具体分六步走:第一步:指挥 200T、95t 两吊机转移到起吊位置,起重工分别安装吊点的卸扣
第二步:检查两吊机钢丝绳的安装情况及受力重心后,开始同时平吊
第三步:钢筋笼吊至离地面 0
5m 后,应检查钢筋笼是否平稳,后 200t 起钩,根据钢筋笼尾部距地面距离,随时指挥副机配合起钩
第四步:钢筋笼吊起后,200t 吊
