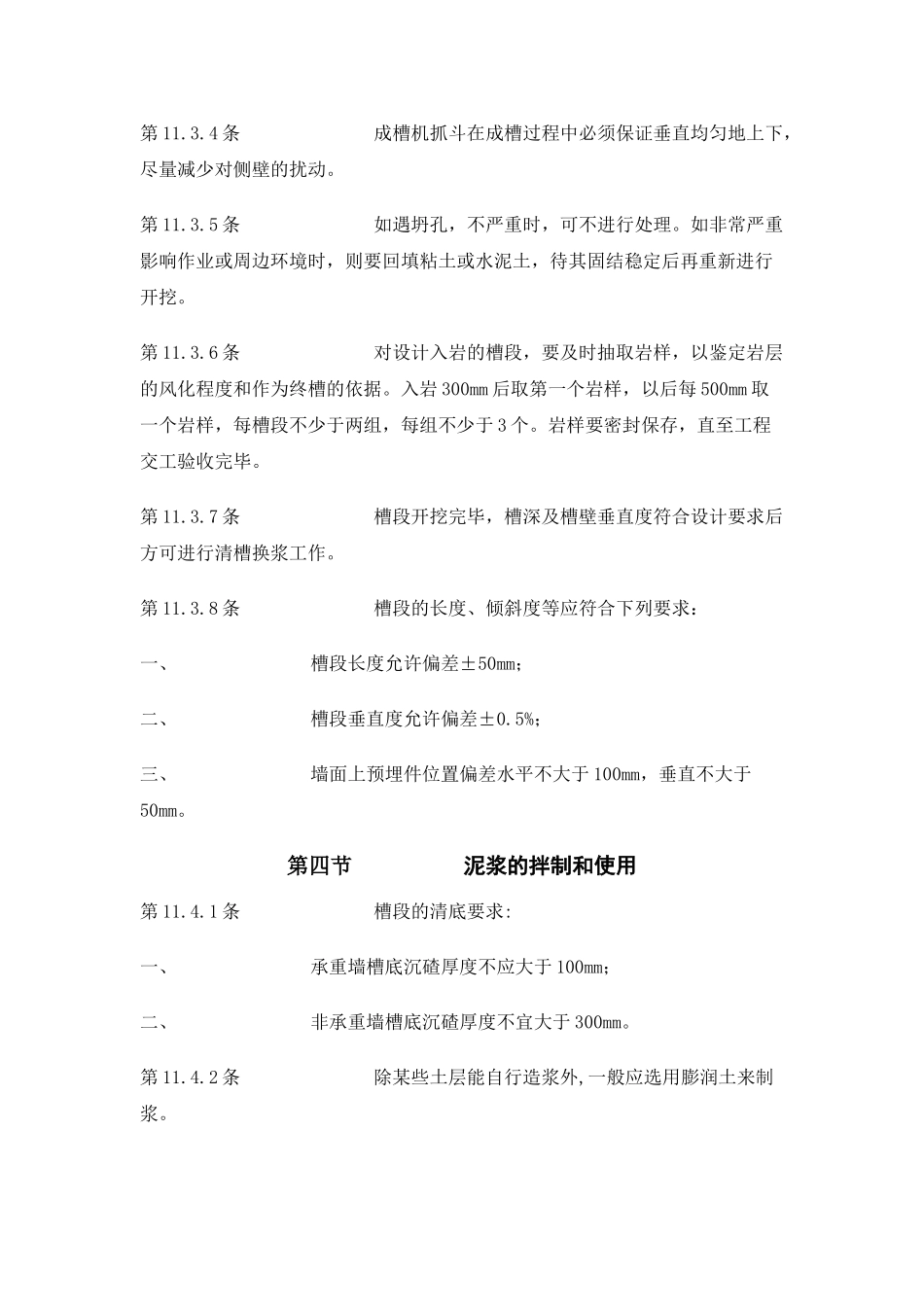

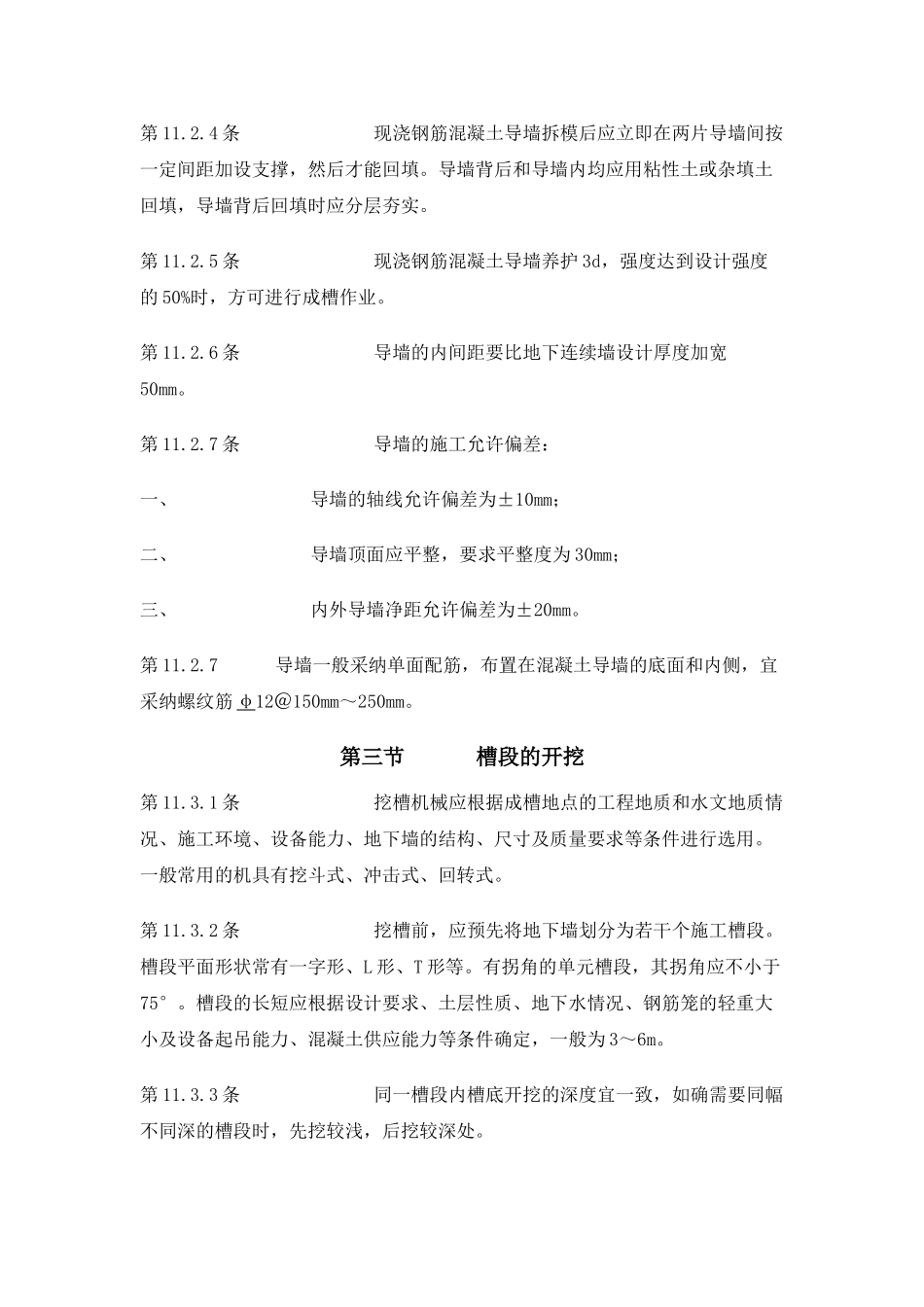

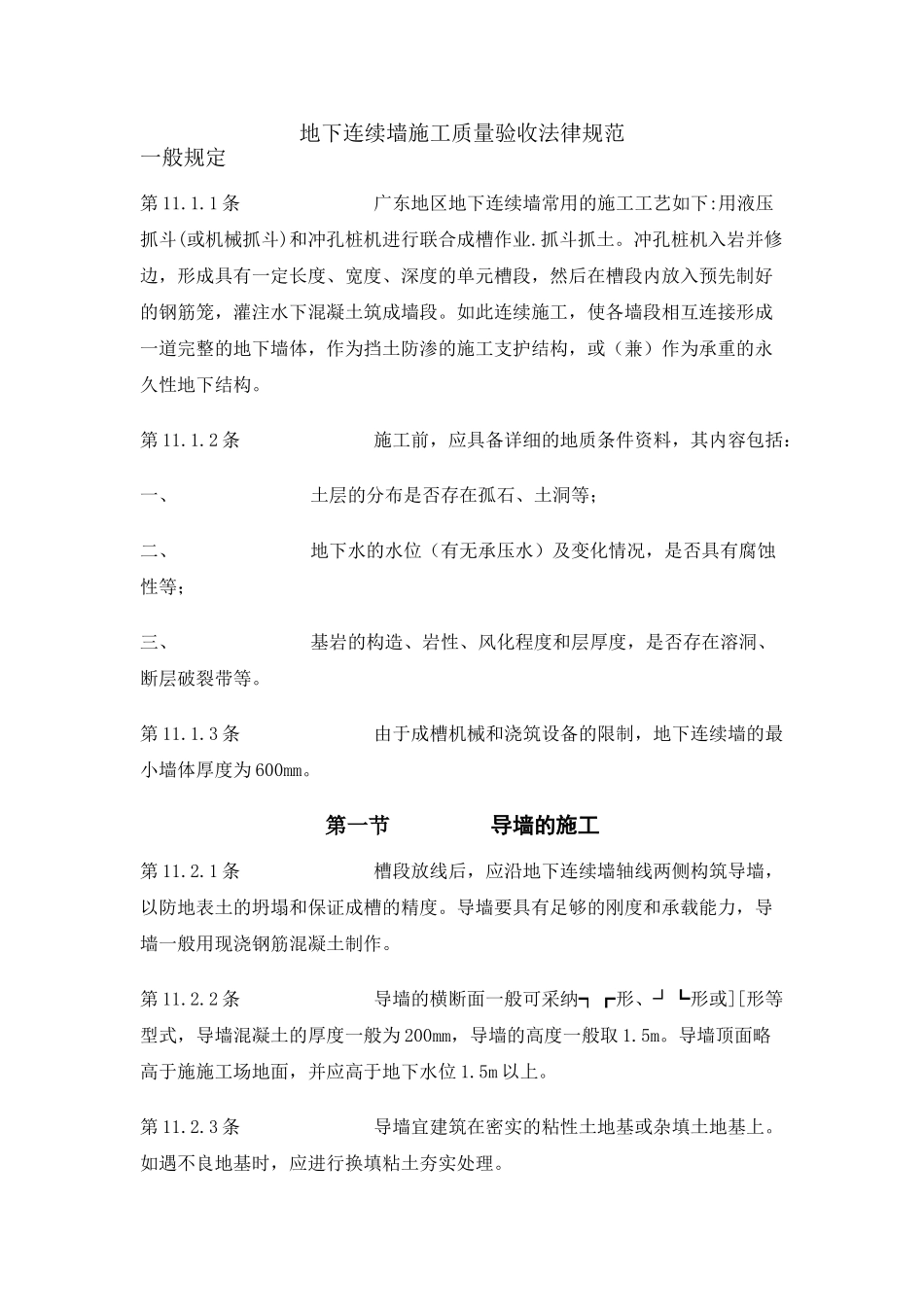

地下连续墙施工质量验收法律规范一般规定 第 11
1 条 广东地区地下连续墙常用的施工工艺如下:用液压抓斗(或机械抓斗)和冲孔桩机进行联合成槽作业
冲孔桩机入岩并修边,形成具有一定长度、宽度、深度的单元槽段,然后在槽段内放入预先制好的钢筋笼,灌注水下混凝土筑成墙段
如此连续施工,使各墙段相互连接形成一道完整的地下墙体,作为挡土防渗的施工支护结构,或(兼)作为承重的永久性地下结构
2 条 施工前,应具备详细的地质条件资料,其内容包括:一、 土层的分布是否存在孤石、土洞等;二、 地下水的水位(有无承压水)及变化情况,是否具有腐蚀性等;三、 基岩的构造、岩性、风化程度和层厚度,是否存在溶洞、断层破裂带等
3 条 由于成槽机械和浇筑设备的限制,地下连续墙的最小墙体厚度为 600mm
第一节 导墙的施工第 11
1 条 槽段放线后,应沿地下连续墙轴线两侧构筑导墙,以防地表土的坍塌和保证成槽的精度
导墙要具有足够的刚度和承载能力,导墙一般用现浇钢筋混凝土制作
2 条 导墙的横断面一般可采纳┑┏形、┘┗形或][形等型式,导墙混凝土的厚度一般为 200mm,导墙的高度一般取 1
导墙顶面略高于施施工场地面,并应高于地下水位 1
3 条 导墙宜建筑在密实的粘性土地基或杂填土地基上
如遇不良地基时,应进行换填粘土夯实处理
4 条 现浇钢筋混凝土导墙拆模后应立即在两片导墙间按一定间距加设支撑,然后才能回填
导墙背后和导墙内均应用粘性土或杂填土回填,导墙背后回填时应分层夯实
5 条 现浇钢筋混凝土导墙养护 3d,强度达到设计强度的 50%时,方可进行成槽作业
6 条 导墙的内间距要比地下连续墙设计厚度加宽50mm
7 条 导墙的施工允许偏差:一、 导墙
