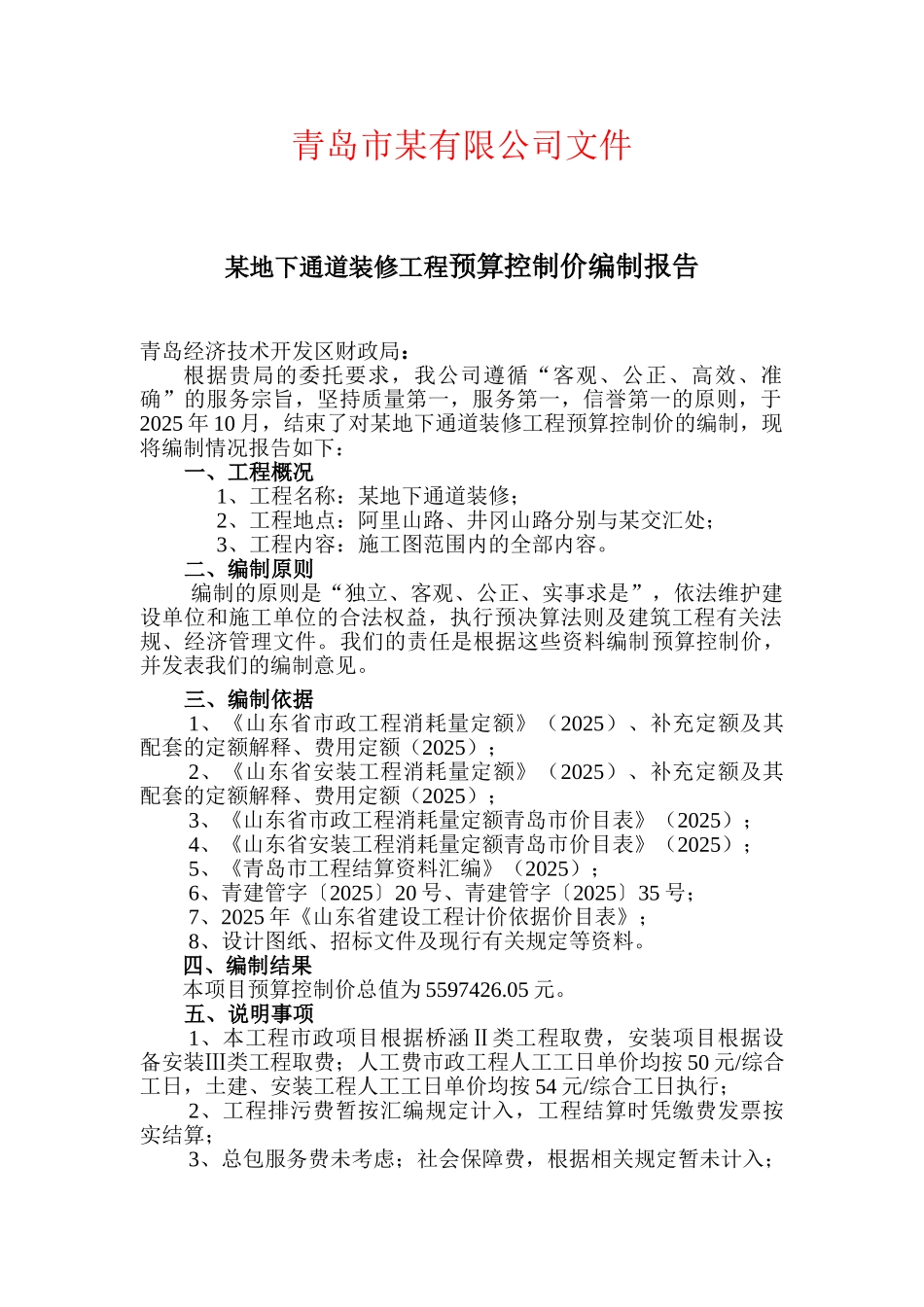

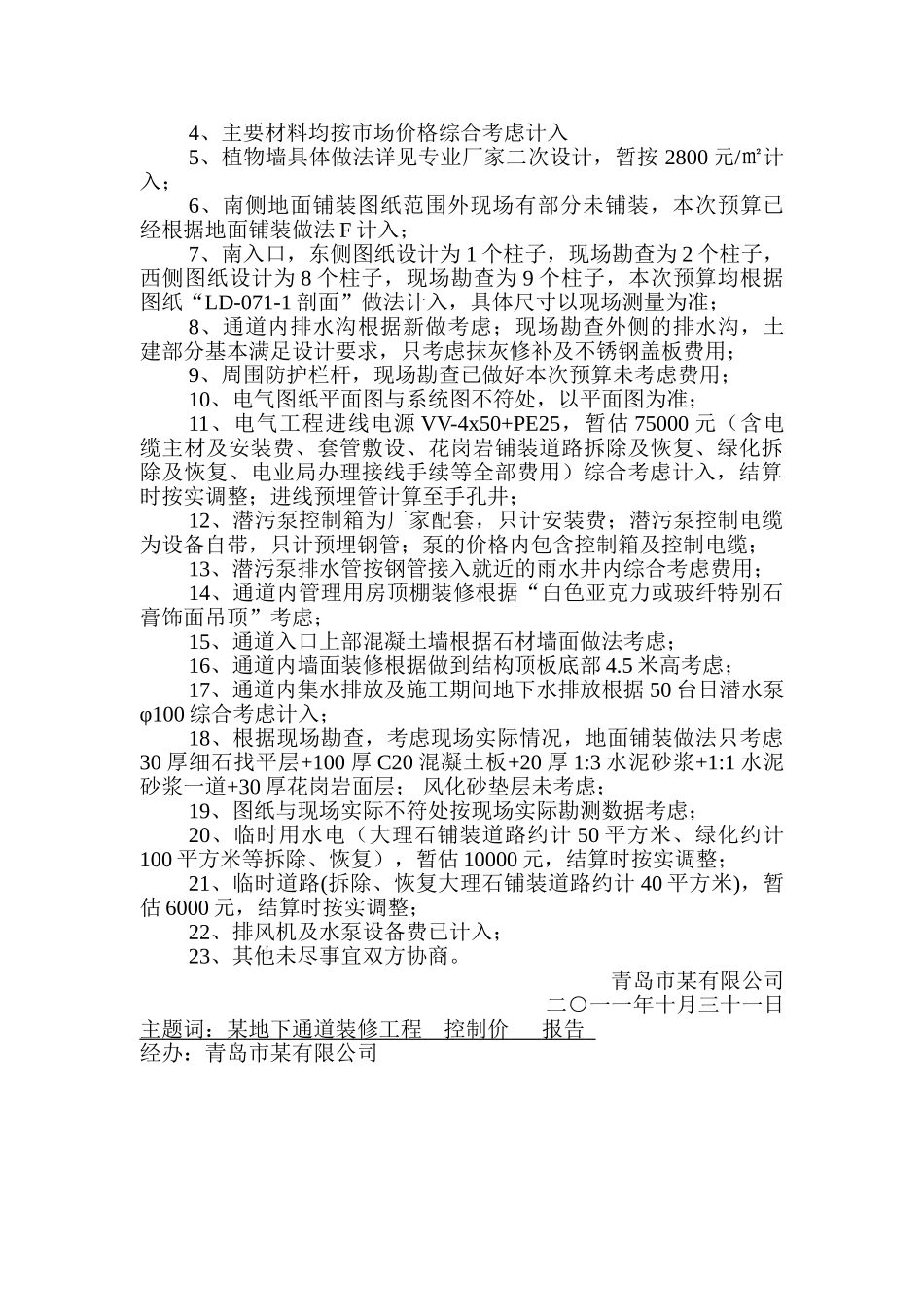

青岛市某有限公司文件 某地下通道装修工程预算控制价编制报告青岛经济技术开发区财政局:根据贵局的委托要求,我公司遵循“客观、公正、高效、准确”的服务宗旨,坚持质量第一,服务第一,信誉第一的原则,于 2025 年 10 月,结束了对某地下通道装修工程预算控制价的编制,现将编制情况报告如下:一、工程概况1、工程名称:某地下通道装修;2、工程地点:阿里山路、井冈山路分别与某交汇处;3、工程内容:施工图范围内的全部内容。二、编制原则编制的原则是“独立、客观、公正、实事求是”,依法维护建设单位和施工单位的合法权益,执行预决算法则及建筑工程有关法规、经济管理文件。我们的责任是根据这些资料编制预算控制价,并发表我们的编制意见。 三、编制依据1、《山东省市政工程消耗量定额》(2025)、补充定额及其配套的定额解释、费用定额(2025);2、《山东省安装工程消耗量定额》(2025)、补充定额及其配套的定额解释、费用定额(2025); 3、《山东省市政工程消耗量定额青岛市价目表》(2025);4、《山东省安装工程消耗量定额青岛市价目表》(2025);5、《青岛市工程结算资料汇编》(2025);6、青建管字〔2025〕20 号、青建管字〔2025〕35 号;7、2025 年《山东省建设工程计价依据价目表》;8、设计图纸、招标文件及现行有关规定等资料。四、编制结果本项目预算控制价总值为 5597426.05 元。五、说明事项1、本工程市政项目根据桥涵Ⅱ类工程取费,安装项目根据设备安装Ⅲ类工程取费;人工费市政工程人工工日单价均按 50 元/综合工日,土建、安装工程人工工日单价均按 54 元/综合工日执行;2、工程排污费暂按汇编规定计入,工程结算时凭缴费发票按实结算;3、总包服务费未考虑;社会保障费,根据相关规定暂未计入;4、主要材料均按市场价格综合考虑计入5、植物墙具体做法详见专业厂家二次设计,暂按 2800 元/㎡计入;6、南侧地面铺装图纸范围外现场有部分未铺装,本次预算已经根据地面铺装做法 F 计入;7、南入口,东侧图纸设计为 1 个柱子,现场勘查为 2 个柱子,西侧图纸设计为 8 个柱子,现场勘查为 9 个柱子,本次预算均根据图纸“LD-071-1 剖面”做法计入,具体尺寸以现场测量为准;8、通道内排水沟根据新做考虑;现场勘查外侧的排水沟,土建部分基本满足设计要求,只考虑抹灰修补及不锈钢盖板费用;9、周围防护栏杆,现场勘查已做好本次预算未考虑费用;10、电气图纸平面图与系统图不符处,以平...
