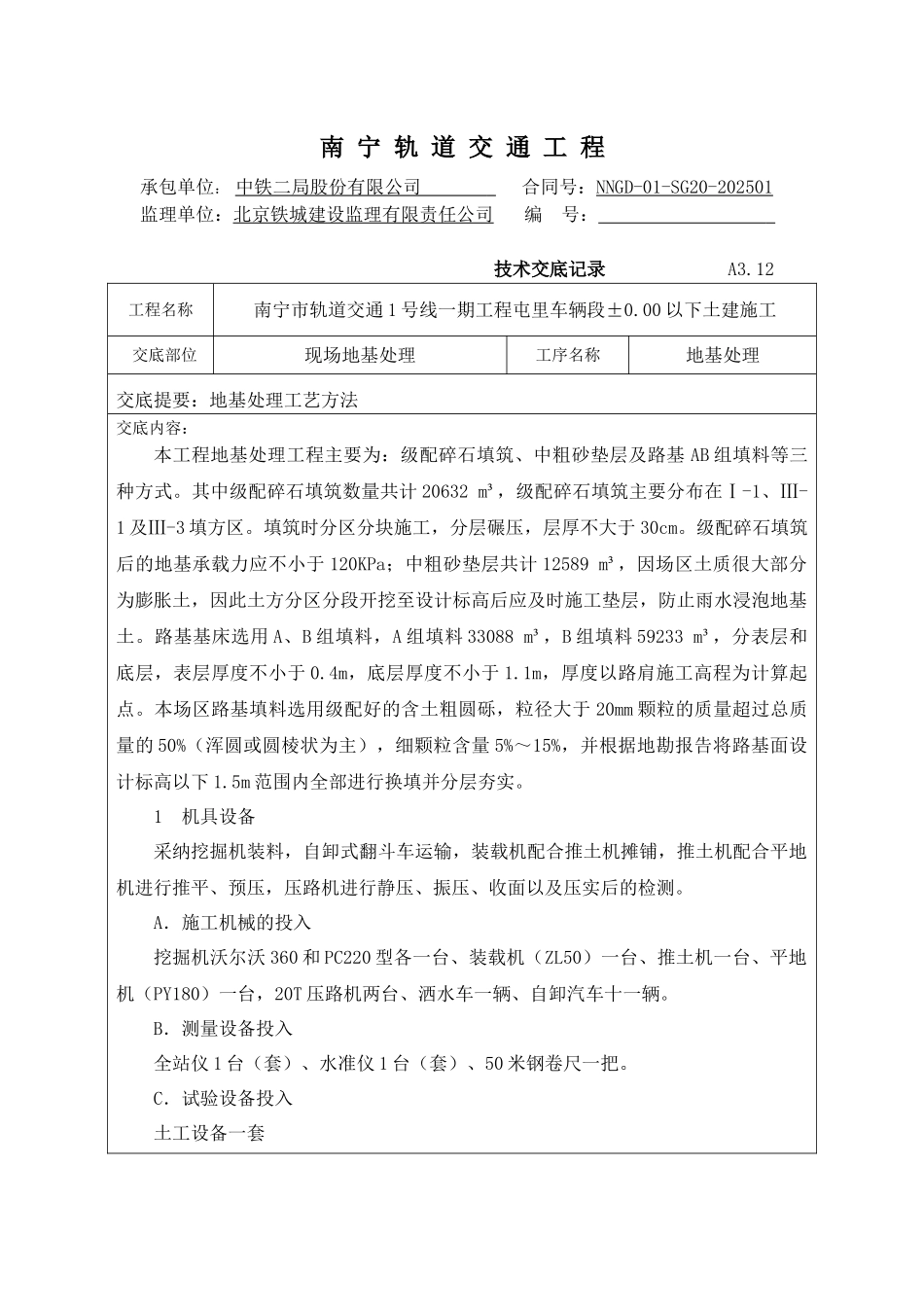

南 宁 轨 道 交 通 工 程承包单位: 中铁二局股份有限公司 合同号:NNGD-01-SG20-202501监理单位:北京铁城建设监理有限责任公司 编 号: 技术交底记录 A3

12工程名称南宁市轨道交通 1 号线一期工程屯里车辆段±0
00 以下土建施工 交底部位现场地基处理工序名称地基处理交底提要:地基处理工艺方法交底内容:本工程地基处理工程主要为:级配碎石填筑、中粗砂垫层及路基 AB 组填料等三种方式
其中级配碎石填筑数量共计 20632 m³,级配碎石填筑主要分布在Ⅰ-1、Ⅲ-1 及Ⅲ-3 填方区
填筑时分区分块施工,分层碾压,层厚不大于 30cm
级配碎石填筑后的地基承载力应不小于 120KPa;中粗砂垫层共计 12589 m³,因场区土质很大部分为膨胀土,因此土方分区分段开挖至设计标高后应及时施工垫层,防止雨水浸泡地基土
路基基床选用 A、B 组填料,A 组填料 33088 m³,B 组填料 59233 m³,分表层和底层,表层厚度不小于 0
4m,底层厚度不小于 1
1m,厚度以路肩施工高程为计算起点
本场区路基填料选用级配好的含土粗圆砾,粒径大于 20mm 颗粒的质量超过总质量的 50%(浑圆或圆棱状为主),细颗粒含量 5%~15%,并根据地勘报告将路基面设计标高以下 1
5m 范围内全部进行换填并分层夯实
1机具设备采纳挖掘机装料,自卸式翻斗车运输,装载机配合推土机摊铺,推土机配合平地机进行推平、预压,压路机进行静压、振压、收面以及压实后的检测
A.施工机械的投入挖掘机沃尔沃 360 和 PC220 型各一台、装载机(ZL50)一台、推土机一台、平地机(PY180)一台,20T 压路机两台、洒水车一辆、自卸汽车十一辆
B.测量设备投入全站仪 1 台(套)、水准仪 1 台(套)、50 米钢卷尺一把
C.试验设备投入土工设备一套南 宁 轨 道 交 通 工 程
