第一章 工程概况及编制依据1

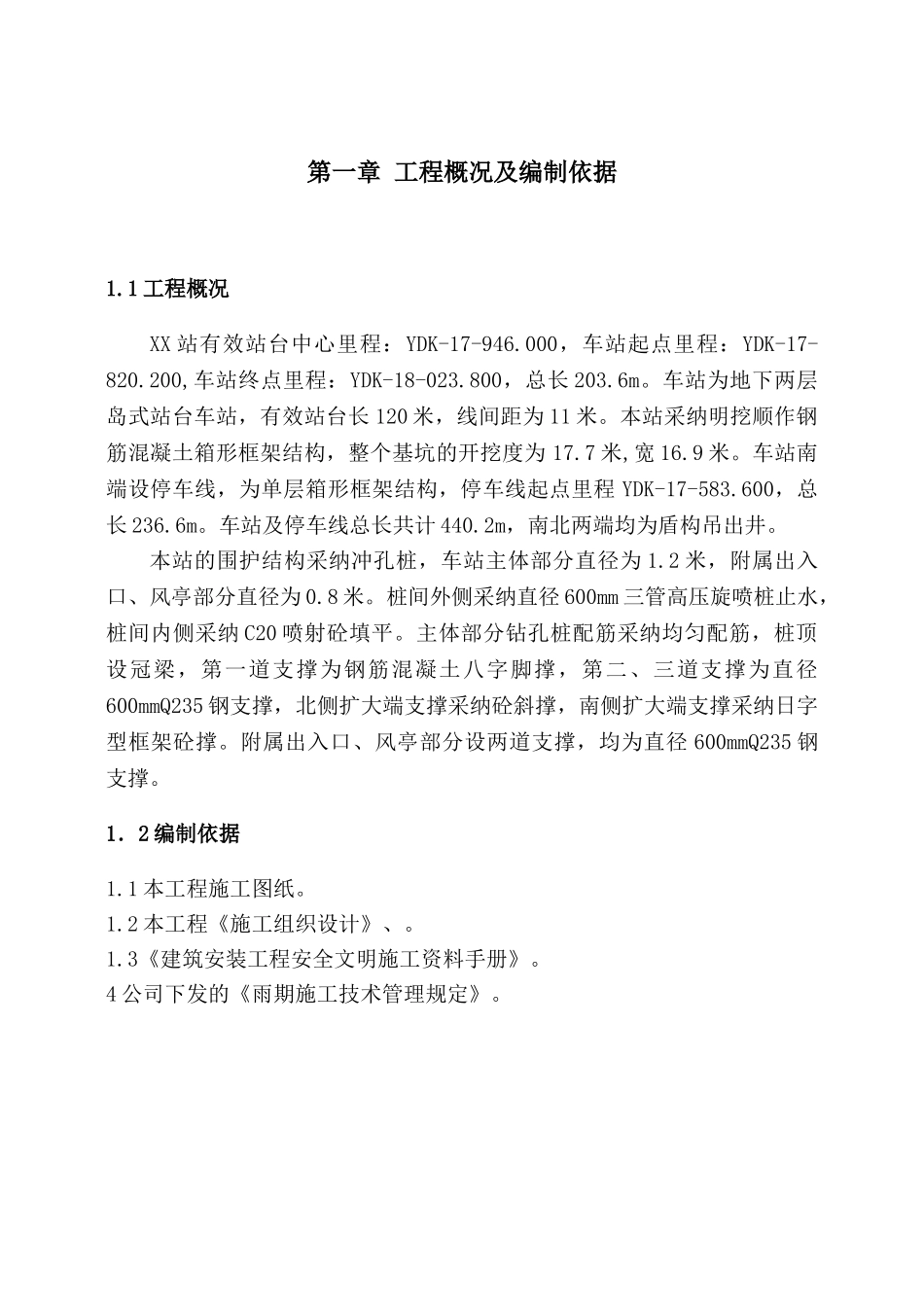

1 工程概况XX 站有效站台中心里程:YDK-17-946
000,车站起点里程:YDK-17-820
200,车站终点里程:YDK-18-023
800,总长 203
车站为地下两层岛式站台车站,有效站台长 120 米,线间距为 11 米
本站采纳明挖顺作钢筋混凝土箱形框架结构,整个基坑的开挖度为 17
7 米,宽 16
车站南端设停车线,为单层箱形框架结构,停车线起点里程 YDK-17-583
600,总长 236
车站及停车线总长共计 440
2m,南北两端均为盾构吊出井
本站的围护结构采纳冲孔桩,车站主体部分直径为 1
2 米,附属出入口、风亭部分直径为 0
桩间外侧采纳直径 600mm 三管高压旋喷桩止水,桩间内侧采纳 C20 喷射砼填平
主体部分钻孔桩配筋采纳均匀配筋,桩顶设冠梁,第一道支撑为钢筋混凝土八字脚撑,第二、三道支撑为直径600mmQ235 钢支撑,北侧扩大端支撑采纳砼斜撑,南侧扩大端支撑采纳日字型框架砼撑
附属出入口、风亭部分设两道支撑,均为直径 600mmQ235 钢支撑
1.2 编制依据1
1 本工程施工图纸
2 本工程《施工组织设计》、
3《建筑安装工程安全文明施工资料手册》
4 公司下发的《雨期施工技术管理规定》
第二章施工部署2

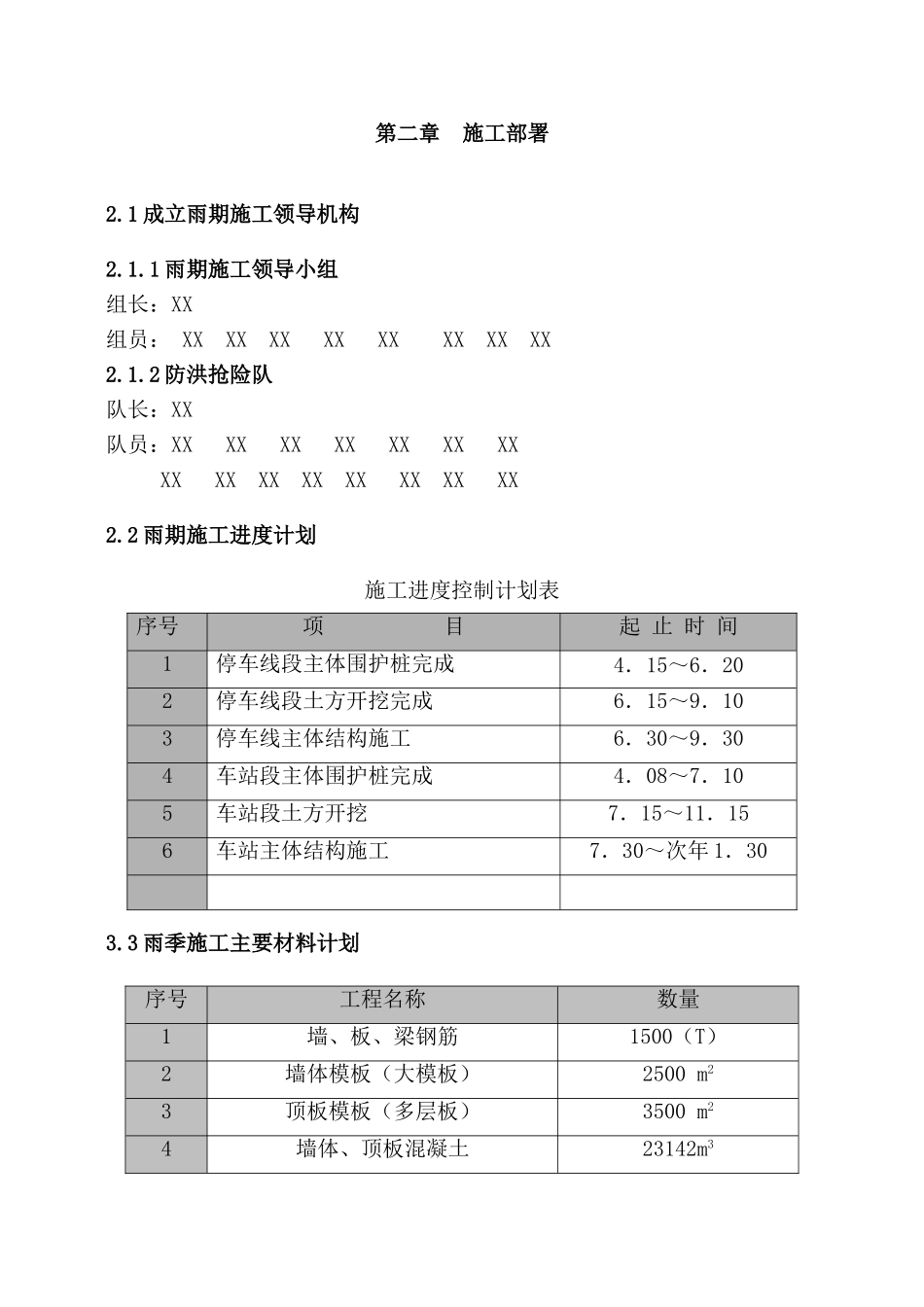

1 成立雨期施工领导机构2
1 雨期施工领导小组组长:XX组员: XX XX XX XX XX XX XX XX 2
2 防洪抢险队队长:XX队员:XX XX XX XX XX XX XX XX XX XX XX XX XX XX XX 2
2 雨期施工进度计划施工进度控制计划表序号项 目起 止 时 间1停车线段主体围护桩完成4.15~6.202停车线段土方开挖完成6.15~9.103停车线主体结构施工6.30~9.304车站段主体围护桩完成
