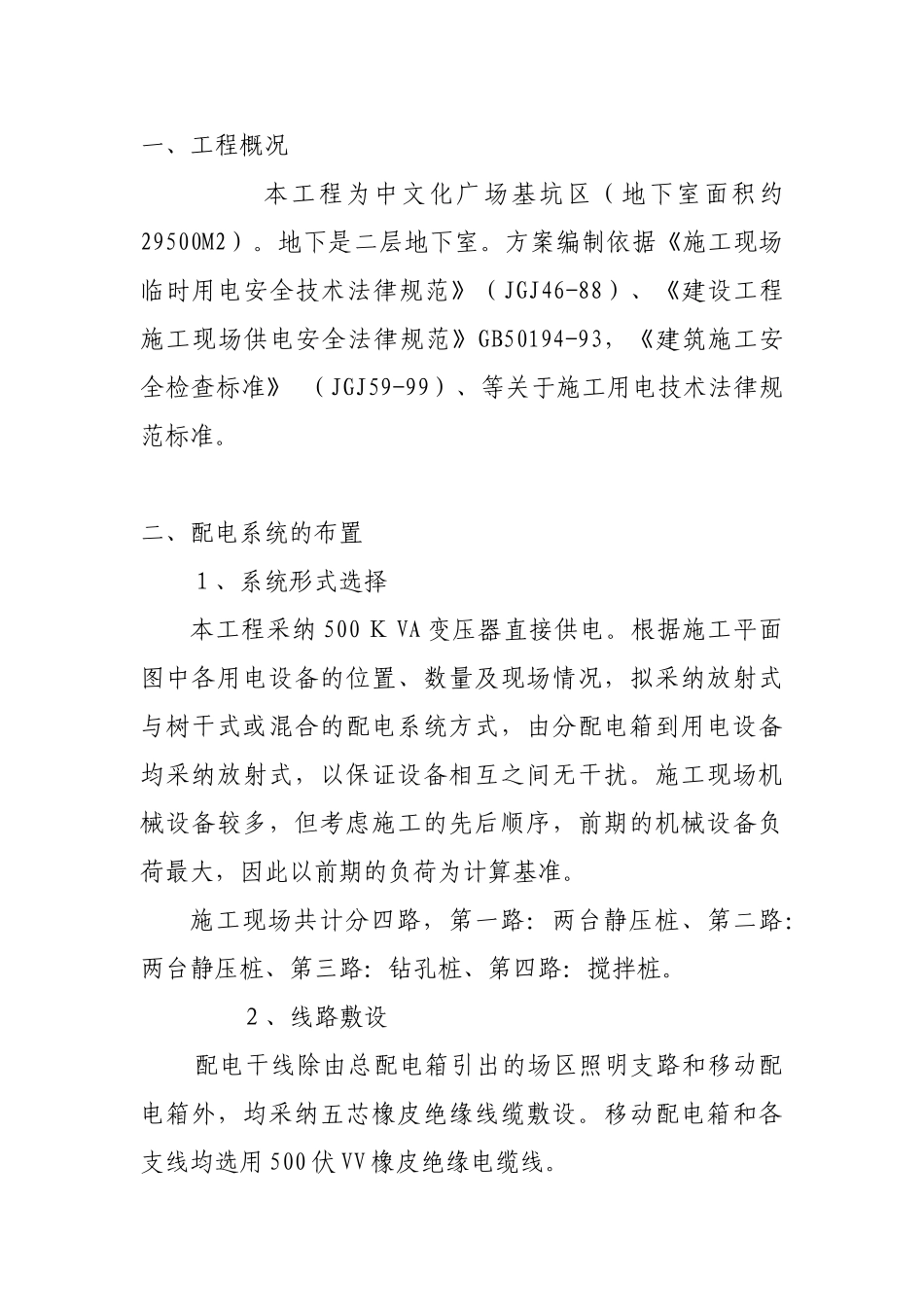

一、工程概况 本工程为中文化广场基坑区(地下室面积约29500M2)。地下是二层地下室。方案编制依据《施工现场临时用电安全技术法律规范》(JGJ46-88)、《建设工程施工现场供电安全法律规范》GB50194-93,《建筑施工安全检查标准》 (JGJ59-99)、等关于施工用电技术法律规范标准。 二、配电系统的布置 1、系统形式选择本工程采纳 500 K VA 变压器直接供电。根据施工平面图中各用电设备的位置、数量及现场情况,拟采纳放射式与树干式或混合的配电系统方式,由分配电箱到用电设备均采纳放射式,以保证设备相互之间无干扰。施工现场机械设备较多,但考虑施工的先后顺序,前期的机械设备负荷最大,因此以前期的负荷为计算基准。施工现场共计分四路,第一路:两台静压桩、第二路:两台静压桩、第三路:钻孔桩、第四路:搅拌桩。 2、线路敷设 配电干线除由总配电箱引出的场区照明支路和移动配电箱外,均采纳五芯橡皮绝缘线缆敷设。移动配电箱和各支线均选用 500 伏 VV 橡皮绝缘电缆线。 3、电器装置选择 (1)总配电箱及分配电箱均设总漏电断路器及分路漏电断路器及刀闸开关。 (2)每台用电设备均有各自专用的开关箱,实行“一机一闸一漏一箱”制。 (3)总配电柜装设一块 0-450V 的电压表和一块 0-600A 的电流表。 (4)照明和动力合用一配电箱,但照明与动力分路设置,每一个配电箱照明部分安装一个两级漏电保护器和刀闸开关。 4、配电系统的保护装置 (1)整个系统采纳 TN-S 三相五线制保护接零系统。在总配电箱处及分箱处做重复接地,接地电阻小于 10 欧姆。保护线专用一根黄、绿间色的多股铜软线,敷设方式为直埋。所有用电设备及配电箱均做保护接地。 (2)采纳保护接地的同时还设置漏电保护器,实行总配电箱、分配电箱、开关箱三级配电两级保护。总箱选用 DZ15LE400/430 漏电保护。开关箱内选用的漏电保护器其额定漏电动作电流不大于 30MA。额定漏电动作时间小于0.1S。 三、电负荷的计算根据现场机械设备用电期不同计算最大用电量。本工程前期主要是桩基施工期间,中后期以钢筋、钢管加工、锚索施工等机械设备为主。 表1 前期用电设备功率一览表序号用电机械规格型号数量单位功率(KW)合计功率(KW)备 注1回转钻机ZW18;ZW1510575702双轴搅拌桩机2841683三轴搅拌桩机11101104静压桩机JYZ—400B41807205螺旋钻机255110合计1678中后期用电设备功率一览表序号用电机械规格型号数量单 位 功...
