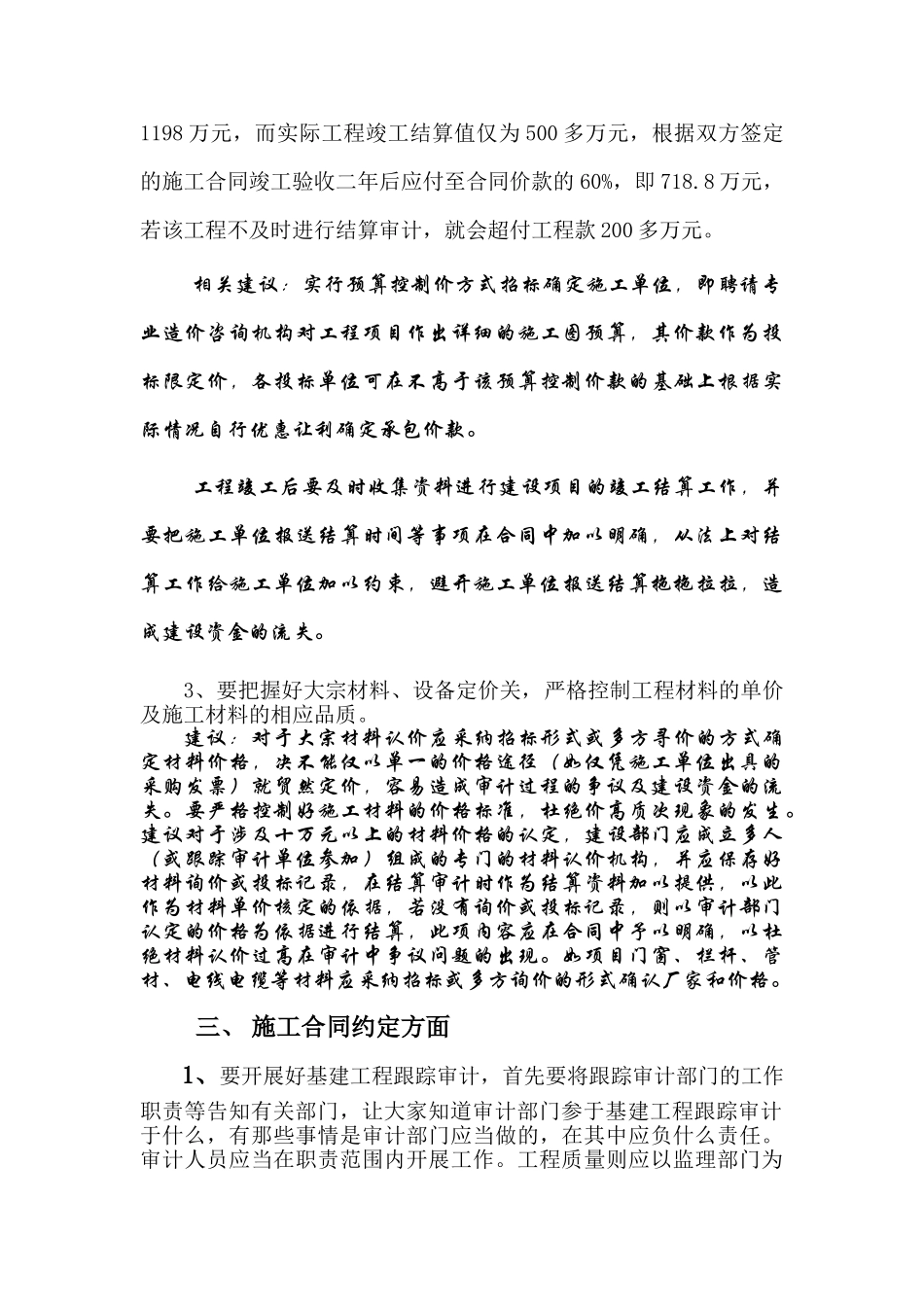

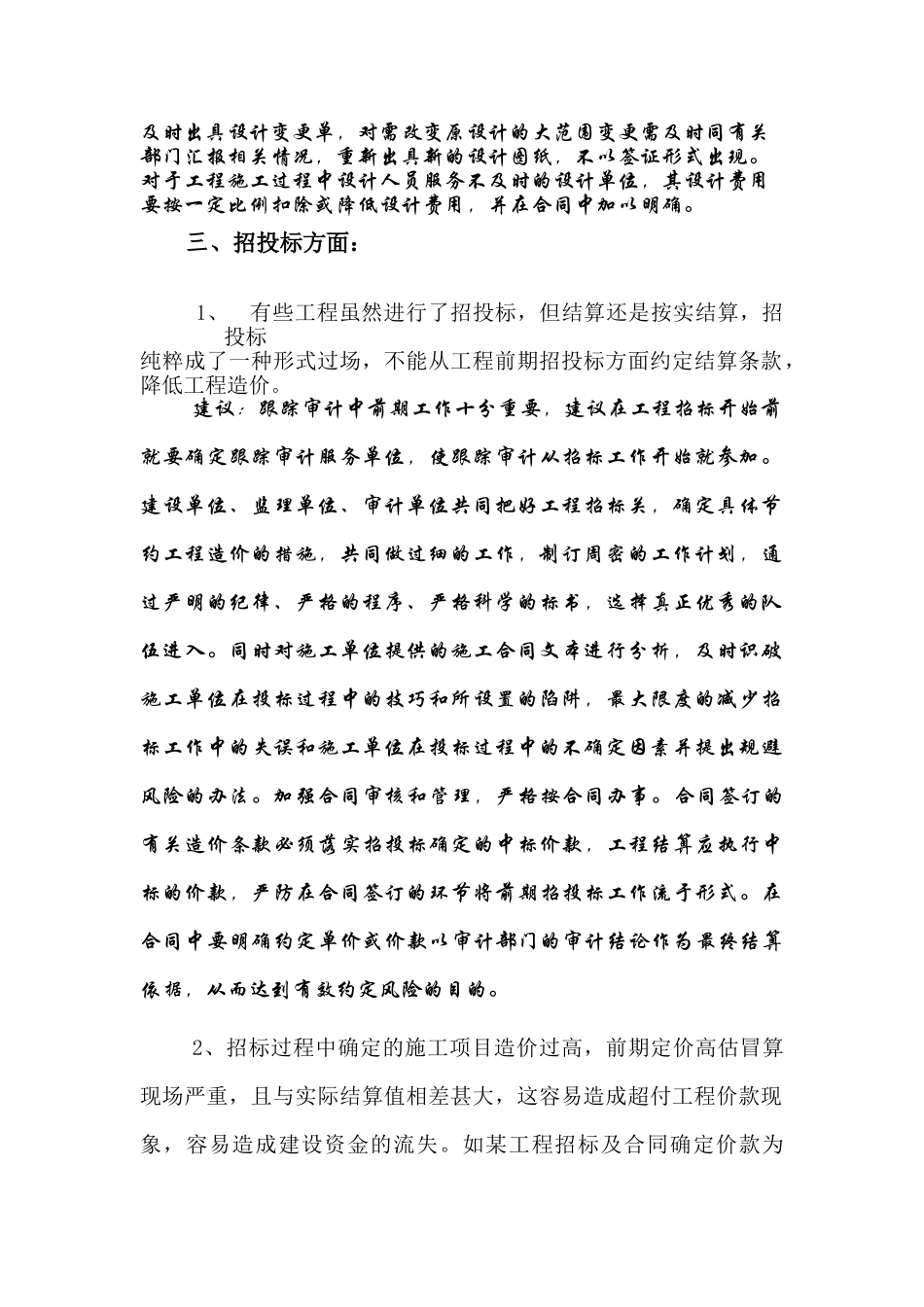

基建工程跟踪审计报告跟踪审计参加形式:审计部门参于基建工程跟踪审计工作主要必须围绕经济、节约工程投资这个主题
现就针对跟踪审计中出现的问题及建议汇报如下:一、勘察测绘方面 前期勘察测绘工作深度不够,勘察测绘结果与实际偏差较大
前期勘察测绘工作中,只有真正体现出原始地质地貌的真实情况和各部位的准确高程点,才有利于建设工程造价的有效控制
如滩涂回填工程,实际情况与原测绘结果偏差较大,出现变更签证较多;将军花园项目存在地质勘察与实际地质偏差,从而造成投资额的不确定性,甚至加大了投资额度,对工程工期也造成了一定的影响
建议:为防止出现测绘因点数过少,勘察测绘不实,造成设计变更、签证过多、投资增大现象的发生,建议可增加勘察测绘点的数量,不再出现因地质发生变化而产生的设计变更、签证
建立勘察测绘单位的准入制度
要通过各种方式从社会信誉、工作业绩、人员数量、素养等各项指标择优确定勘察测绘单位,以保证勘察测绘地质地貌的准确性
建立勘察测绘工作的综合考评制度
即每一项目竣工完成后,都由项目负责人对项目勘察测绘数据的准确性等方面的内容进行综合评分,并将综合评分作为后续选定勘察测绘单位的依据,力争做到择优淘劣
建立责任追究制度
要在合同中明确约定地质地貌偏差的处罚措施,对于勘察测绘中出现与实际施工中差异较大的成果报告,要做到及时通报批判,实行按一定比例扣除部分或降低勘察测绘费用的处罚措施,并要及时记入不良记录档案,作为后期考评的依据
二、工程设计方面存在问题:前期设计工作深度不够、体现投资方面的设计内容不够细致,施工过程中设计部门不及时参加设计变更,仅有现场建设、监理部门的签证作为相关设计变更的依据
如污水管线工程,现场实际施工中已经改变原有的设计做法,但设计单位对相关变更意见不能及时确认或提出修改意见
工程施工过程中工程设计单位未能及时根据实际情况调整设计方案
如在施工中出现基础超深现象很严
