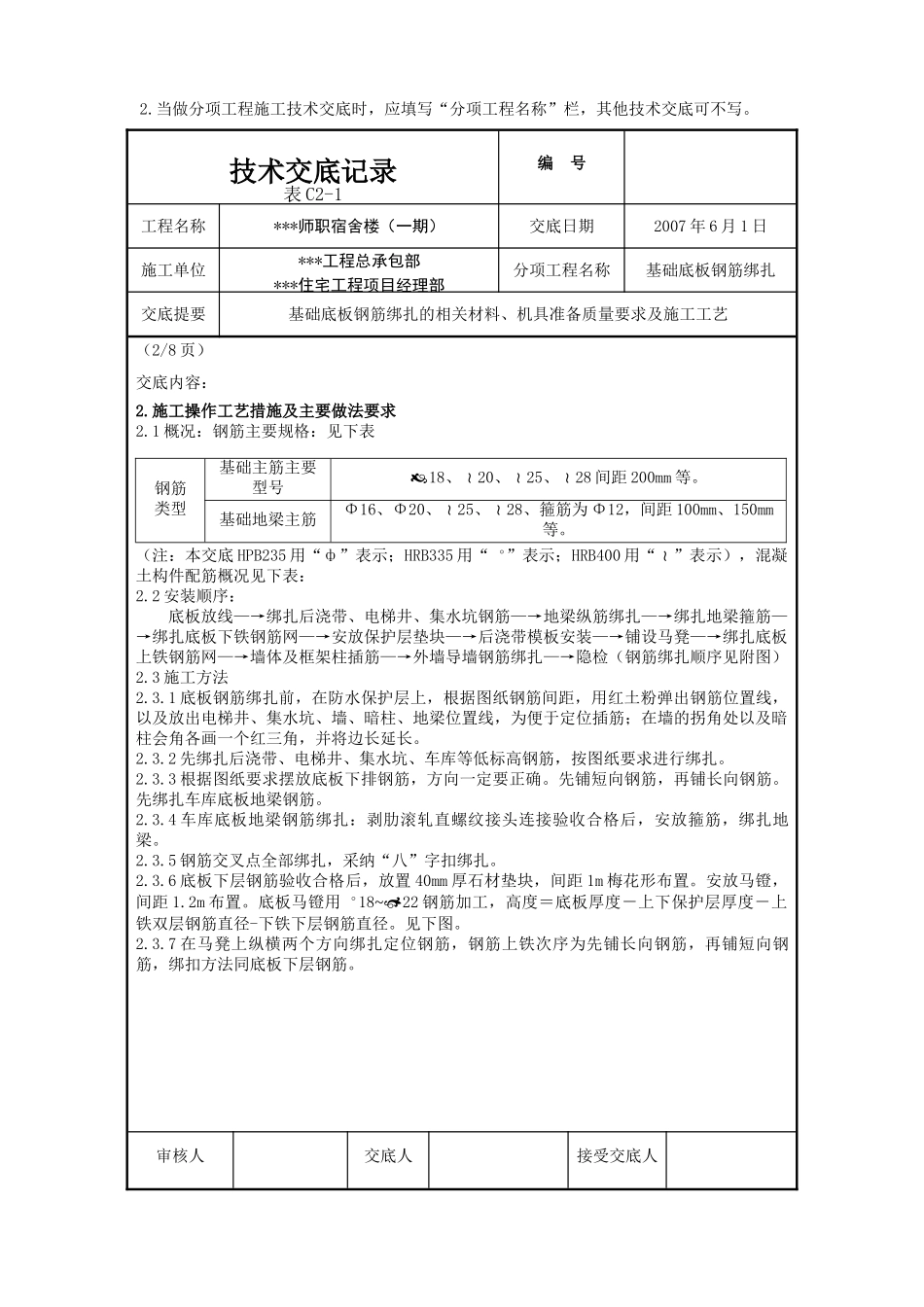

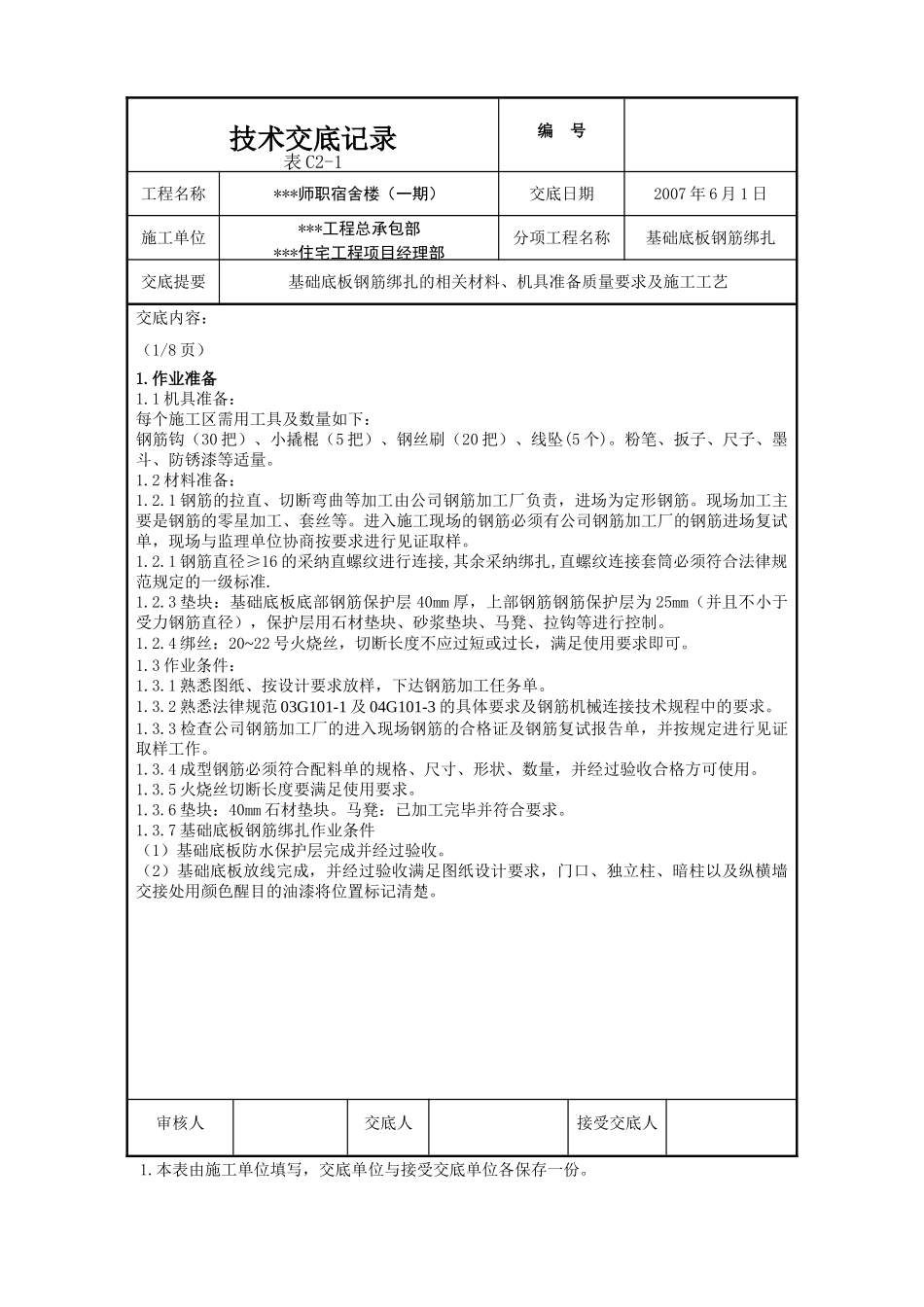

技术交底记录表 C2-1编 号工程名称***师职宿舍楼(一期)交底日期2007 年 6 月 1 日施工单位***工程总承包部***住宅工程项目经理部分项工程名称基础底板钢筋绑扎交底提要基础底板钢筋绑扎的相关材料、机具准备质量要求及施工工艺交底内容:(1/8 页)1
1 机具准备:每个施工区需用工具及数量如下:钢筋钩(30 把)、小撬棍(5 把)、钢丝刷(20 把)、线坠(5 个)
粉笔、扳子、尺子、墨斗、防锈漆等适量
2 材料准备:1
1 钢筋的拉直、切断弯曲等加工由公司钢筋加工厂负责,进场为定形钢筋
现场加工主要是钢筋的零星加工、套丝等
进入施工现场的钢筋必须有公司钢筋加工厂的钢筋进场复试单,现场与监理单位协商按要求进行见证取样
1 钢筋直径≥16 的采纳直螺纹进行连接,其余采纳绑扎,直螺纹连接套筒必须符合法律规范规定的一级标准
3 垫块:基础底板底部钢筋保护层 40mm 厚,上部钢筋钢筋保护层为 25mm(并且不小于受力钢筋直径),保护层用石材垫块、砂浆垫块、马凳、拉钩等进行控制
4 绑丝:20~22 号火烧丝,切断长度不应过短或过长,满足使用要求即可
3 作业条件:1
1 熟悉图纸、按设计要求放样,下达钢筋加工任务单
2 熟悉法律规范 03G101-1 及 04G101-3 的具体要求及钢筋机械连接技术规程中的要求
3 检查公司钢筋加工厂的进入现场钢筋的合格证及钢筋复试报告单,并按规定进行见证取样工作
4 成型钢筋必须符合配料单的规格、尺寸、形状、数量,并经过验收合格方可使用
5 火烧丝切断长度要满足使用要求
6 垫块:40mm 石材垫块
马凳:已加工完毕并符合要求
7 基础底板钢筋绑扎作业条件(1)基础底板防水保护层完成并经过验收
(2)基础底板放线完成,并经过验收满
