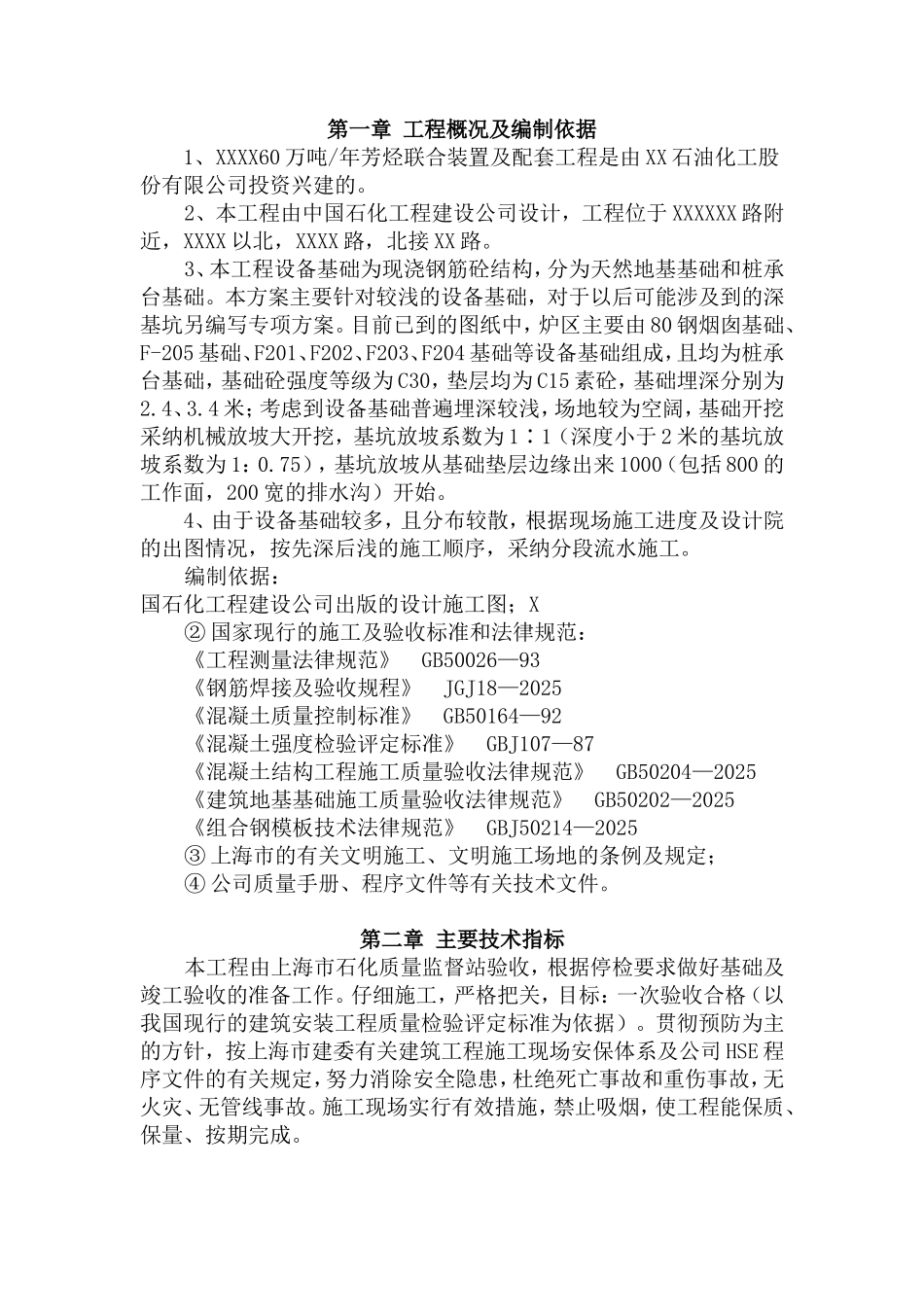

**构筑物工程施工方案 建设单位:XX 石油化工股份有限公司 编制单位:XXXX 石油化工建筑有限公司编制日期:二OO八年四月九日目 录第一章 工程概况及编制依据第二章 主要技术指标第三章 施工部署及施工方案第一节 主要施工流程第二节 施工测量及垂直度控制第三节 主要施工机具计划第四节 土方工程第五节 钢筋工程第六节 模板工程第七节 砼工程第八节 砂或土垫层第四章 施工进度计划第五章 季节性施工措施第六章 保证工程质量措施第七章 文明施工安全技术措施第八章 检测计划第九章 施工组织管理机构及保证体系第一章 工程概况及编制依据 1、XXXX60 万吨/年芳烃联合装置及配套工程是由 XX 石油化工股份有限公司投资兴建的。2、本工程由中国石化工程建设公司设计,工程位于 XXXXXX 路附近,XXXX 以北,XXXX 路,北接 XX 路。3、本工程设备基础为现浇钢筋砼结构,分为天然地基基础和桩承台基础。本方案主要针对较浅的设备基础,对于以后可能涉及到的深基坑另编写专项方案。目前已到的图纸中,炉区主要由 80 钢烟囱基础、F-205 基础、F201、F202、F203、F204 基础等设备基础组成,且均为桩承台基础,基础砼强度等级为 C30,垫层均为 C15 素砼,基础埋深分别为2.4、3.4 米;考虑到设备基础普遍埋深较浅,场地较为空阔,基础开挖采纳机械放坡大开挖,基坑放坡系数为 1∶1(深度小于 2 米的基坑放坡系数为 1:0.75),基坑放坡从基础垫层边缘出来 1000(包括 800 的工作面,200 宽的排水沟)开始。4、由于设备基础较多,且分布较散,根据现场施工进度及设计院的出图情况,按先深后浅的施工顺序,采纳分段流水施工。编制依据:国石化工程建设公司出版的设计施工图;X② 国家现行的施工及验收标准和法律规范:《工程测量法律规范》 GB50026—93《钢筋焊接及验收规程》 JGJ18—2025《混凝土质量控制标准》 GB50164—92《混凝土强度检验评定标准》 GBJ107—87《混凝土结构工程施工质量验收法律规范》 GB50204—2025《建筑地基基础施工质量验收法律规范》 GB50202—2025《组合钢模板技术法律规范》 GBJ50214—2025③ 上海市的有关文明施工、文明施工场地的条例及规定;④ 公司质量手册、程序文件等有关技术文件。第二章 主要技术指标本工程由上海市石化质量监督站验收,根据停检要求做好基础及竣工验收的准备工作。仔细施工,严格把关,目标:一次验收合格(以我国现行的建筑安装工程质量检验评...
