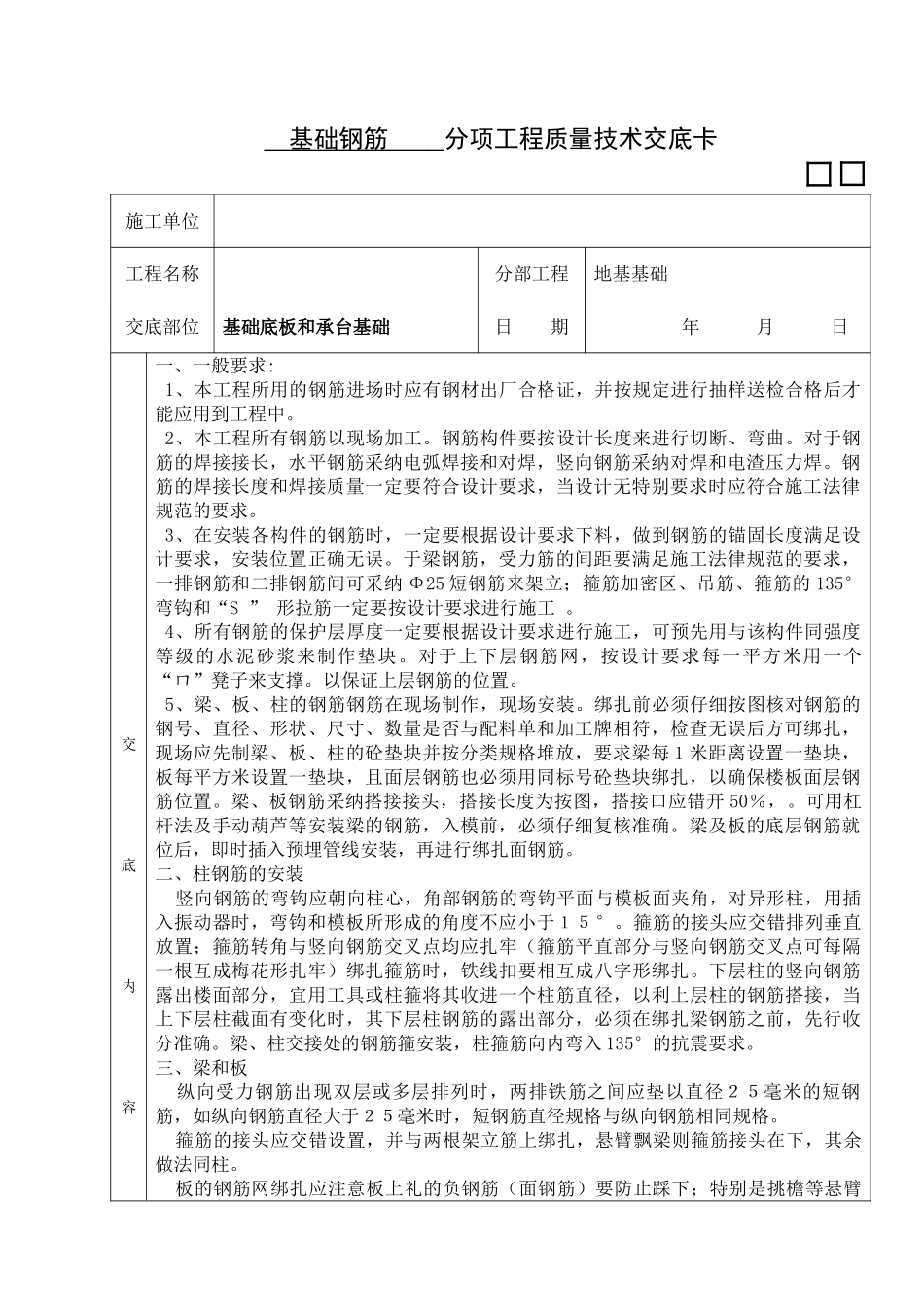

基础钢筋 分项工程质量技术交底卡 施工单位工程名称分部工程地基基础交底部位基础底板和承台基础日 期 年 月 日交底内容一、一般要求: 1、本工程所用的钢筋进场时应有钢材出厂合格证,并按规定进行抽样送检合格后才能应用到工程中
2、本工程所有钢筋以现场加工
钢筋构件要按设计长度来进行切断、弯曲
对于钢筋的焊接接长,水平钢筋采纳电弧焊接和对焊,竖向钢筋采纳对焊和电渣压力焊
钢筋的焊接长度和焊接质量一定要符合设计要求,当设计无特别要求时应符合施工法律规范的要求
3、在安装各构件的钢筋时,一定要根据设计要求下料,做到钢筋的锚固长度满足设计要求,安装位置正确无误
于梁钢筋,受力筋的间距要满足施工法律规范的要求,一排钢筋和二排钢筋间可采纳 Φ25 短钢筋来架立;箍筋加密区、吊筋、箍筋的 135°弯钩和“S ” 形拉筋一定要按设计要求进行施工
4、所有钢筋的保护层厚度一定要根据设计要求进行施工,可预先用与该构件同强度等级的水泥砂浆来制作垫块
对于上下层钢筋网,按设计要求每一平方米用一个“ㄇ”凳子来支撑
以保证上层钢筋的位置
5、梁、板、柱的钢筋钢筋在现场制作,现场安装
绑扎前必须仔细按图核对钢筋的钢号、直径、形状、尺寸、数量是否与配料单和加工牌相符,检查无误后方可绑扎,现场应先制梁、板、柱的砼垫块并按分类规格堆放,要求梁每1米距离设置一垫块,板每平方米设置一垫块,且面层钢筋也必须用同标号砼垫块绑扎,以确保楼板面层钢筋位置
梁、板钢筋采纳搭接接头,搭接长度为按图,搭接口应错开 50%,
可用杠杆法及手动葫芦等安装梁的钢筋,入模前,必须仔细复核准确
梁及板的底层钢筋就位后,即时插入预埋管线安装,再进行绑扎面钢筋
二、柱钢筋的安装 竖向钢筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角,对异形柱,用插入振动器时,弯钩和模板所形成的角度不应小于15°

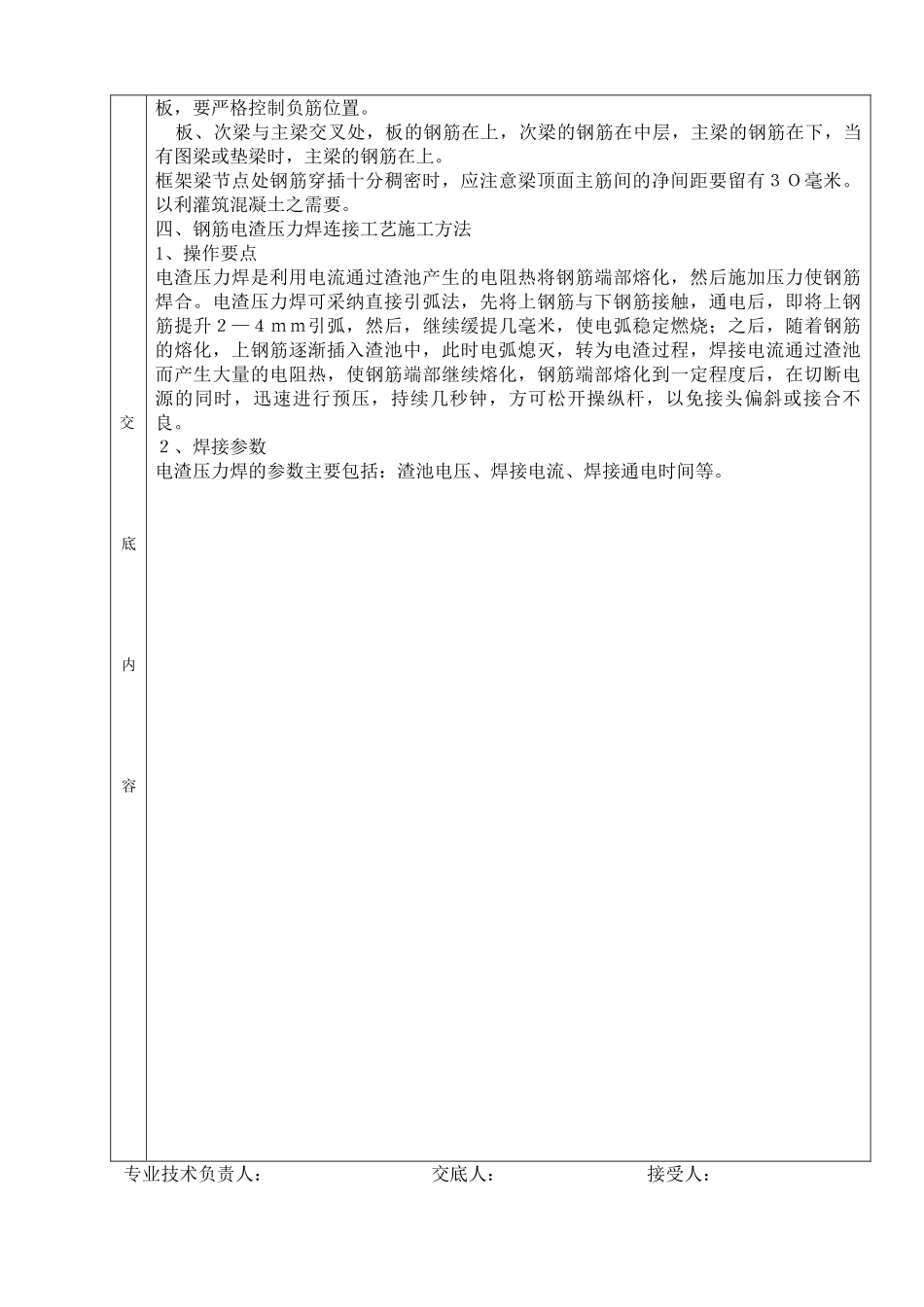

箍筋的接头应交错排列垂直放置;箍筋
