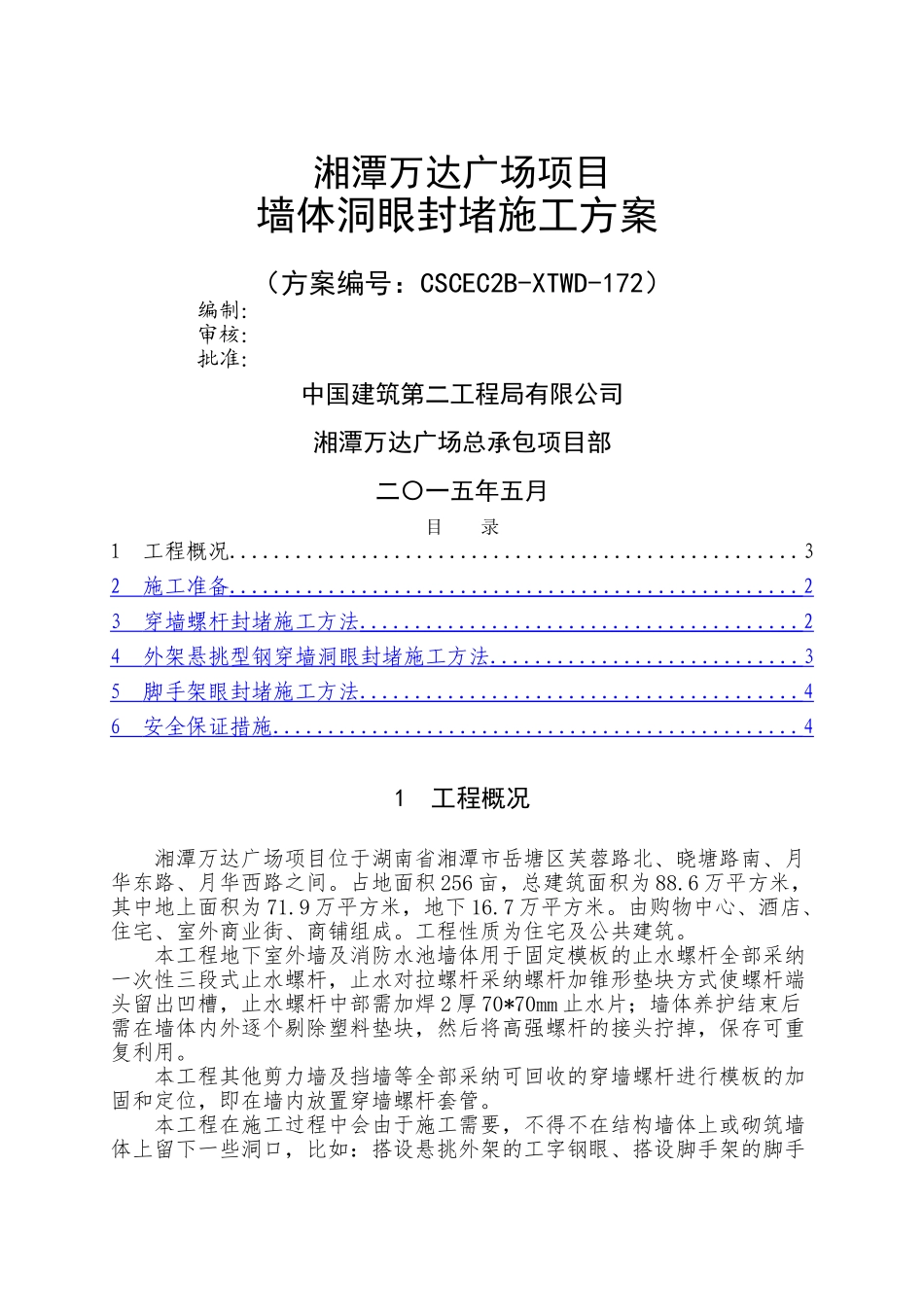

湘潭万达广场项目墙体洞眼封堵施工方案(方案编号:CSCEC2B-XTWD-172)编制:审核:批准:中国建筑第二工程局有限公司湘潭万达广场总承包项目部二〇一五年五月目 录1 工程概况....................................................32 施工准备 .................................................... 2 3 穿墙螺杆封堵施工方法 ........................................ 2 4 外架悬挑型钢穿墙洞眼封堵施工方法 ............................ 3 5 脚手架眼封堵施工方法 ........................................ 4 6 安全保证措施 ................................................ 4 1 工程概况湘潭万达广场项目位于湖南省湘潭市岳塘区芙蓉路北、晓塘路南、月华东路、月华西路之间。占地面积 256 亩,总建筑面积为 88.6 万平方米,其中地上面积为 71.9 万平方米,地下 16.7 万平方米。由购物中心、酒店、住宅、室外商业街、商铺组成。工程性质为住宅及公共建筑。本工程地下室外墙及消防水池墙体用于固定模板的止水螺杆全部采纳一次性三段式止水螺杆,止水对拉螺杆采纳螺杆加锥形垫块方式使螺杆端头留出凹槽,止水螺杆中部需加焊 2 厚 70*70mm 止水片;墙体养护结束后需在墙体内外逐个剔除塑料垫块,然后将高强螺杆的接头拧掉,保存可重复利用。本工程其他剪力墙及挡墙等全部采纳可回收的穿墙螺杆进行模板的加固和定位,即在墙内放置穿墙螺杆套管。本工程在施工过程中会由于施工需要,不得不在结构墙体上或砌筑墙体上留下一些洞口,比如:搭设悬挑外架的工字钢眼、搭设脚手架的脚手眼等。特制订本方案针对以上的洞口封堵方法进行指导施工。2 施工准备2.1 材料要求:所用材料的品种、规格应符合设计和法律规范的要求。2.2 主要机具:斗车、铁锤、钢錾子、直尺、铁抹子、铁丝、铁锹、空气压缩机、风炮机等。2.3 劳动力准备:由于本次封堵涉及范围较广,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场按区域分工到责任人。劳动力安排 40 人以上,积极整合现场资源,合理安排工序,保证日工作效率,确保早日完工。2.4 技术准备(1)熟悉施工图纸,确定开洞区域,并做好现场标记;(2)对施工班组做好技术交底,明确施工工艺,施工质量要求;(3)重点做好洞口封堵施工质量控制,确保外墙不漏水。3 穿...
