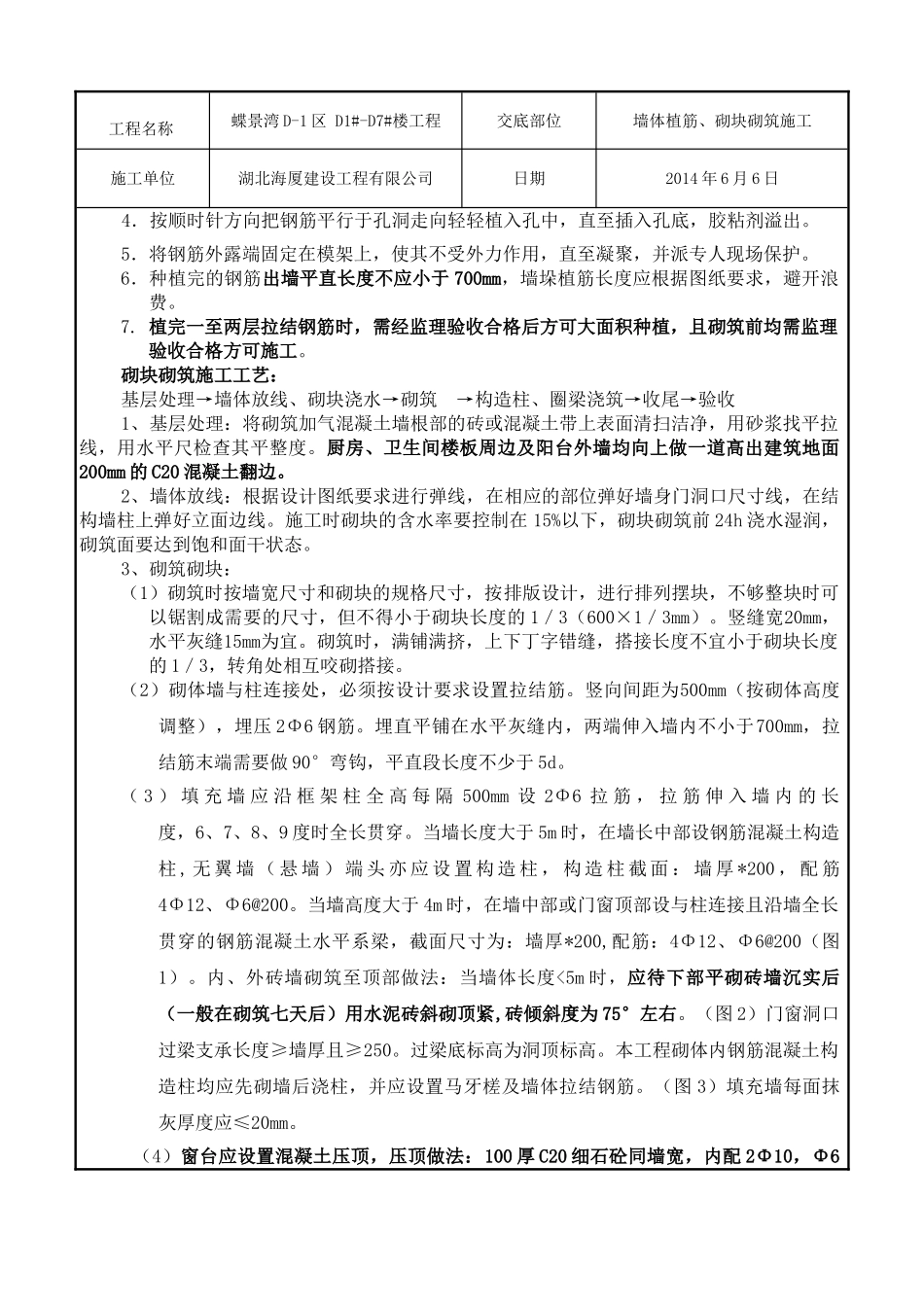

工程名称蝶景湾 D-1 区 D1#-D7#楼工程交底部位墙体植筋、砌块砌筑施工施工单位湖北海厦建设工程有限公司日期2014 年 6 月 6 日交底内容:一、重点难点分析1、植筋孔的清理:清孔时,先用吹气泵清除孔洞内粉尘等,再用清孔刷清孔,要经多次吹刷完成。同时,不能用水冲洗,以免残留在孔中的水分削弱粘合剂的作用。2、填充墙与柱间的拉结钢筋,除应按建施图中填充墙的位置按墙的构造要求预留窗台板、过梁、圈梁拉筋外,尚应沿柱高每隔 500㎜设置 2Φ6 拉结筋,拉筋深化混凝土的长度为 15d,即埋入深度不能小于 90mm。2、砌体的平整度、垂直度控制:选用的砌块几何尺寸必须符合要求,并选择一致的砌块。砌筑应单面挂线以控制平整度、垂直度。3、砌块与拉结筋连接:必须把植筋的拉结筋伸入砌体,并满足锚固长度;砌块表面的粘结物的杂质及浮着物必须清理洁净。4、砌体整体强度:砂浆应根据配合比,具有操作性、良好的和易性和保水性,稠度以50-70mm 为宜,根据设计要求墙体≥5m 时,在墙中部设置钢筋混凝土构造柱,构造柱截面:墙厚*200,配筋 4∮12,箍筋∮6@200。二、施工准备1、材料准备(1)墙体拉筋 Φ6、构造柱及现浇板带 (主筋 4Φ12、箍筋 Φ6@200)、门窗洞过梁Φ8、Φ12,箍筋 Φ6)、门洞口抱框柱(主筋 Φ12、箍筋 Φ6)。(2)植筋胶。(3)MU10 水泥砖,用于墙顶、导墙、±0.000 米以下墙体及其它部位。(4)住宅填充墙、楼梯间电梯厅填充墙、分户墙:190 和 100 厚加气混凝土砌块,外墙、楼梯间墙、分户。墙强度为 A5.0,内墙强度为 A3.5。(5)M5 混合砂浆。2、机具准备植筋:冲击电锤、吹气筒、清孔刷、植筋注射器。砌体砌筑:搅拌机,后台计量设备,5mm 筛子、手推车、大铲、铁锹、刀锯、带齿刃、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。3、作业条件植筋作业条件:(1)加工配制好的钢筋后,应检查是否有出厂证明、复试报告,并按施工平面图中指定位置,按规格、部位、编号分部加垫木堆放。(2)熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。(3)做好抄平放线工作注明水平标高,弹柱、墙的外皮尺寸线。(4)植筋孔径与孔深的确定。钢筋直径钻孔直径钢筋屈服植钢筋最小埋深 Ib,min(mm)工程名称蝶景湾 D-1 区 D1#-D7#楼工程交底部位墙体植筋、砌块砌筑施工施工单位湖北海厦建设工程有限公司日期2014 年 6 月 6 日d(mm)d(mm...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙体植筋及加气混凝土砌块砌筑施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
