外墙抹灰施工方案

外墙抹灰施工方案_第1页
1/9
外墙抹灰施工方案_第2页
2/9
外墙抹灰施工方案_第3页
3/9

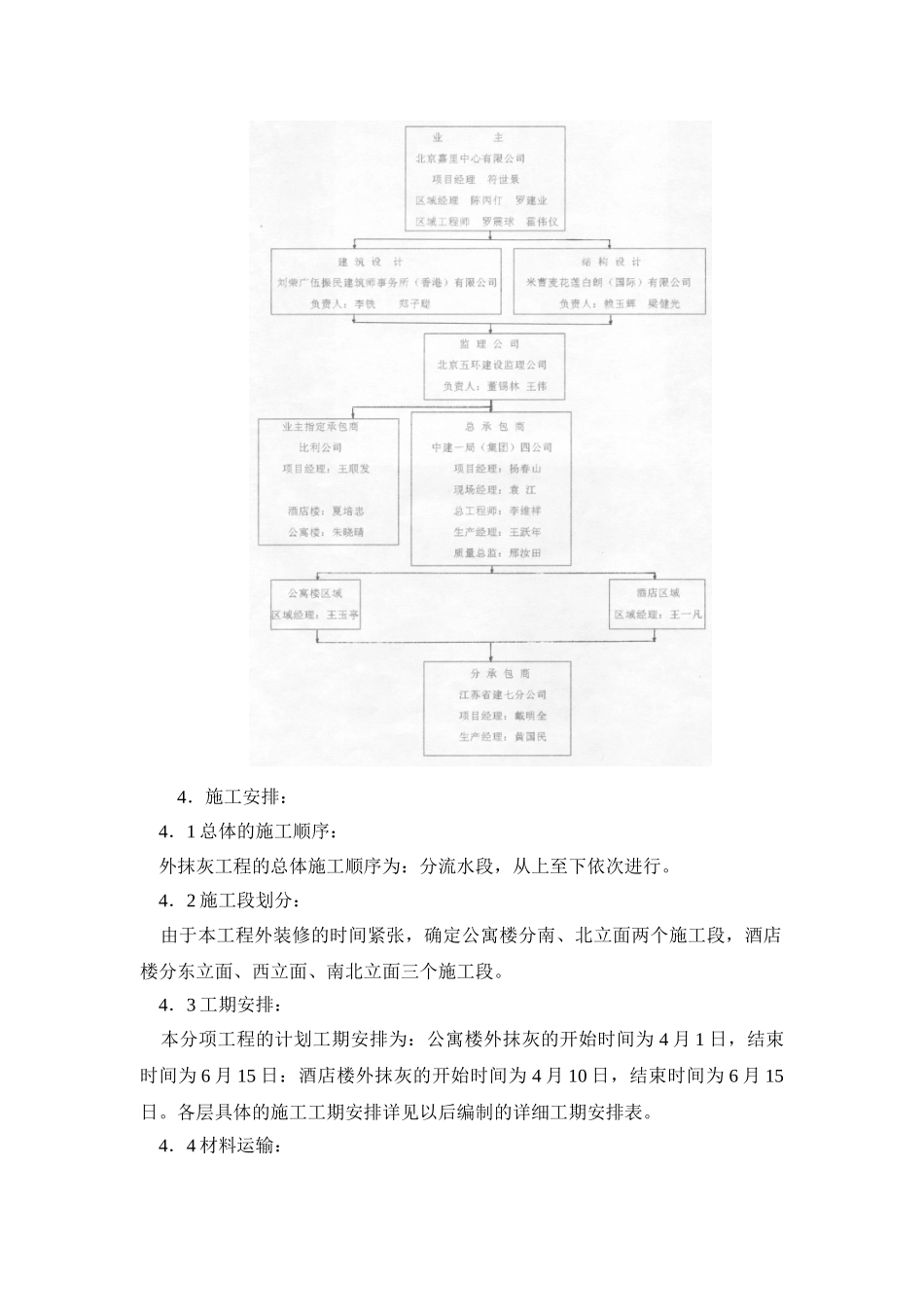

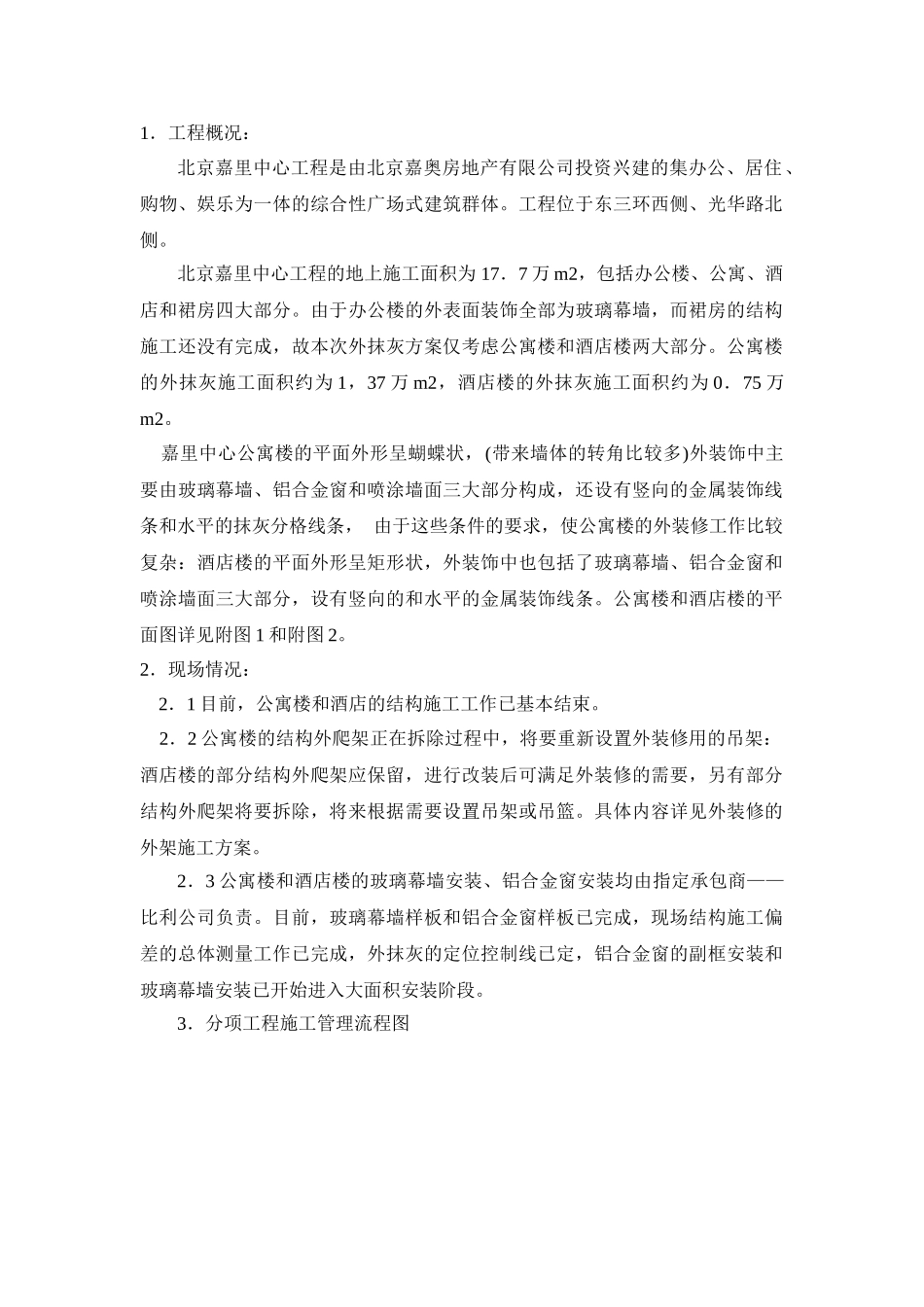

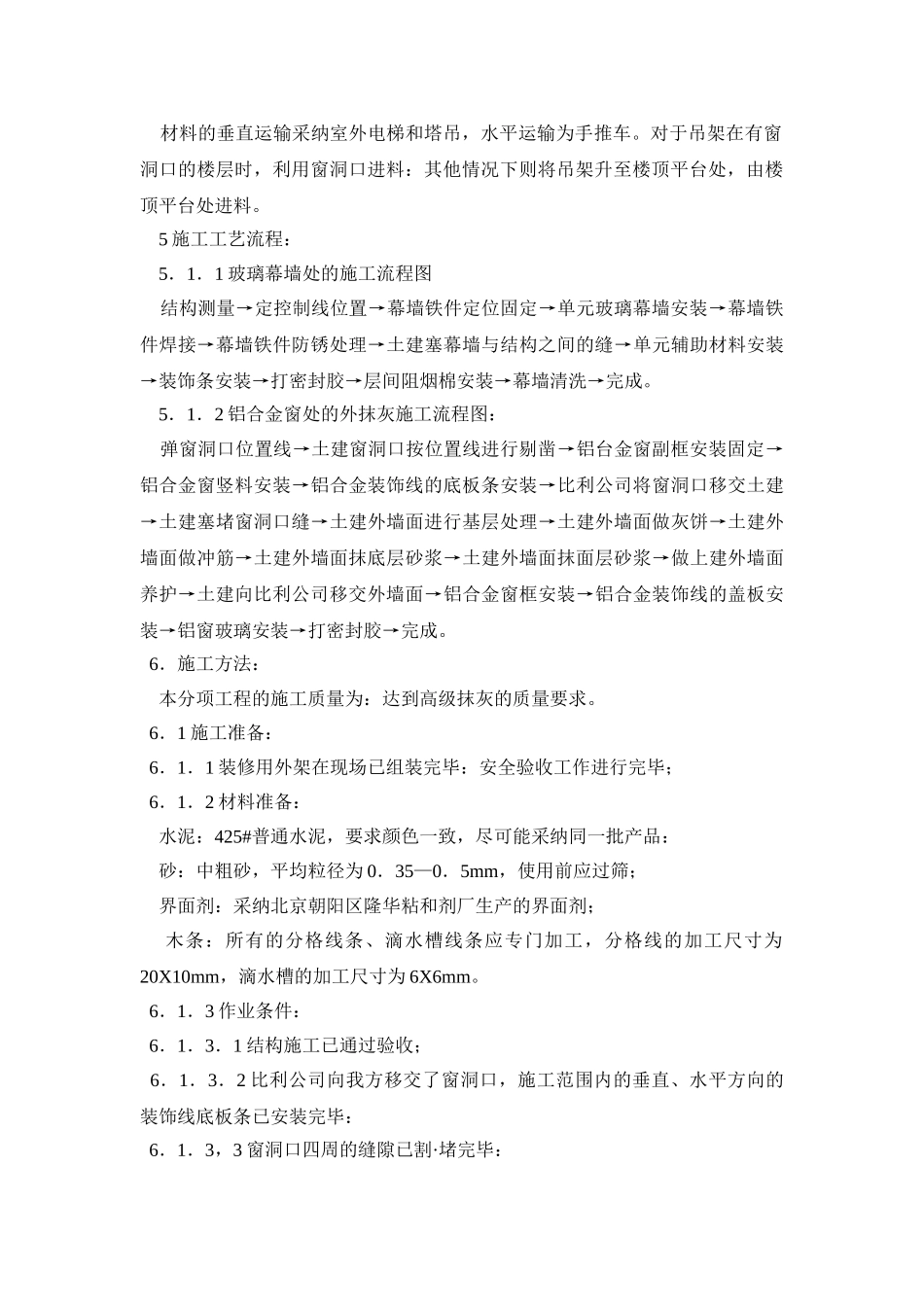

1.工程概况:北京嘉里中心工程是由北京嘉奥房地产有限公司投资兴建的集办公、居住、购物、娱乐为一体的综合性广场式建筑群体。工程位于东三环西侧、光华路北侧。北京嘉里中心工程的地上施工面积为 17.7 万 m2,包括办公楼、公寓、酒店和裙房四大部分。由于办公楼的外表面装饰全部为玻璃幕墙,而裙房的结构施工还没有完成,故本次外抹灰方案仅考虑公寓楼和酒店楼两大部分。公寓楼的外抹灰施工面积约为 1,37 万 m2,酒店楼的外抹灰施工面积约为 0.75 万m2。 嘉里中心公寓楼的平面外形呈蝴蝶状,(带来墙体的转角比较多)外装饰中主要由玻璃幕墙、铝合金窗和喷涂墙面三大部分构成,还设有竖向的金属装饰线条和水平的抹灰分格线条, 由于这些条件的要求,使公寓楼的外装修工作比较复杂:酒店楼的平面外形呈矩形状,外装饰中也包括了玻璃幕墙、铝合金窗和喷涂墙面三大部分,设有竖向的和水平的金属装饰线条。公寓楼和酒店楼的平面图详见附图 1 和附图 2。2.现场情况: 2.1 目前,公寓楼和酒店的结构施工工作已基本结束。 2.2 公寓楼的结构外爬架正在拆除过程中,将要重新设置外装修用的吊架:酒店楼的部分结构外爬架应保留,进行改装后可满足外装修的需要,另有部分结构外爬架将要拆除,将来根据需要设置吊架或吊篮。具体内容详见外装修的外架施工方案。2.3 公寓楼和酒店楼的玻璃幕墙安装、铝合金窗安装均由指定承包商——比利公司负责。目前,玻璃幕墙样板和铝合金窗样板已完成,现场结构施工偏差的总体测量工作已完成,外抹灰的定位控制线已定,铝合金窗的副框安装和玻璃幕墙安装已开始进入大面积安装阶段。3.分项工程施工管理流程图4.施工安排: 4.1 总体的施工顺序: 外抹灰工程的总体施工顺序为:分流水段,从上至下依次进行。 4.2 施工段划分: 由于本工程外装修的时间紧张,确定公寓楼分南、北立面两个施工段,酒店楼分东立面、西立面、南北立面三个施工段。 4.3 工期安排: 本分项工程的计划工期安排为:公寓楼外抹灰的开始时间为 4 月 1 日,结束时间为 6 月 15 日:酒店楼外抹灰的开始时间为 4 月 10 日,结束时间为 6 月 15日。各层具体的施工工期安排详见以后编制的详细工期安排表。 4.4 材料运输: 材料的垂直运输采纳室外电梯和塔吊,水平运输为手推车。对于吊架在有窗洞口的楼层时,利用窗洞口进料:其他情况下则将吊架升至楼顶平台处,由楼顶平台处进料。 5 施工工艺流程:...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙抹灰施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
