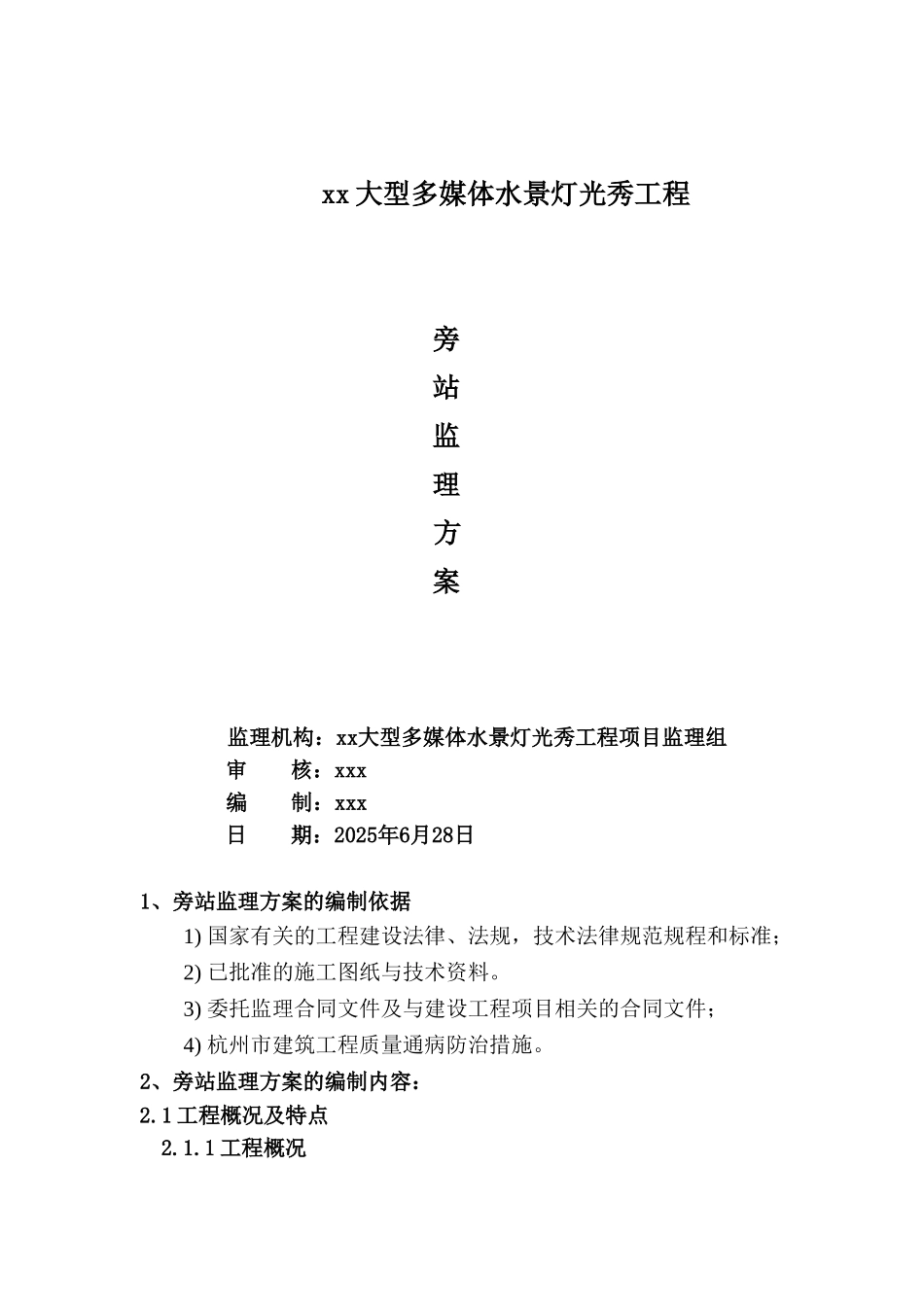

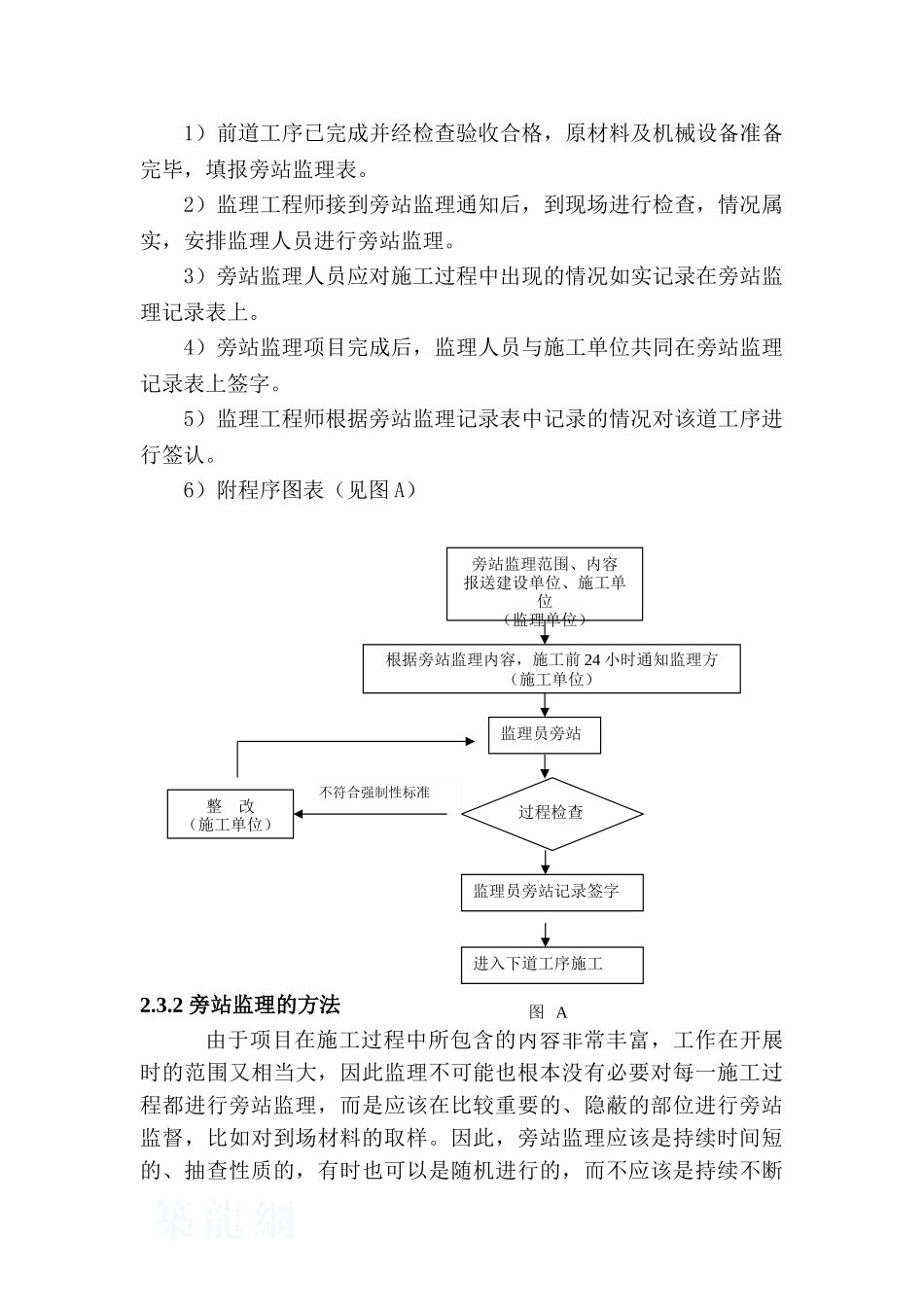

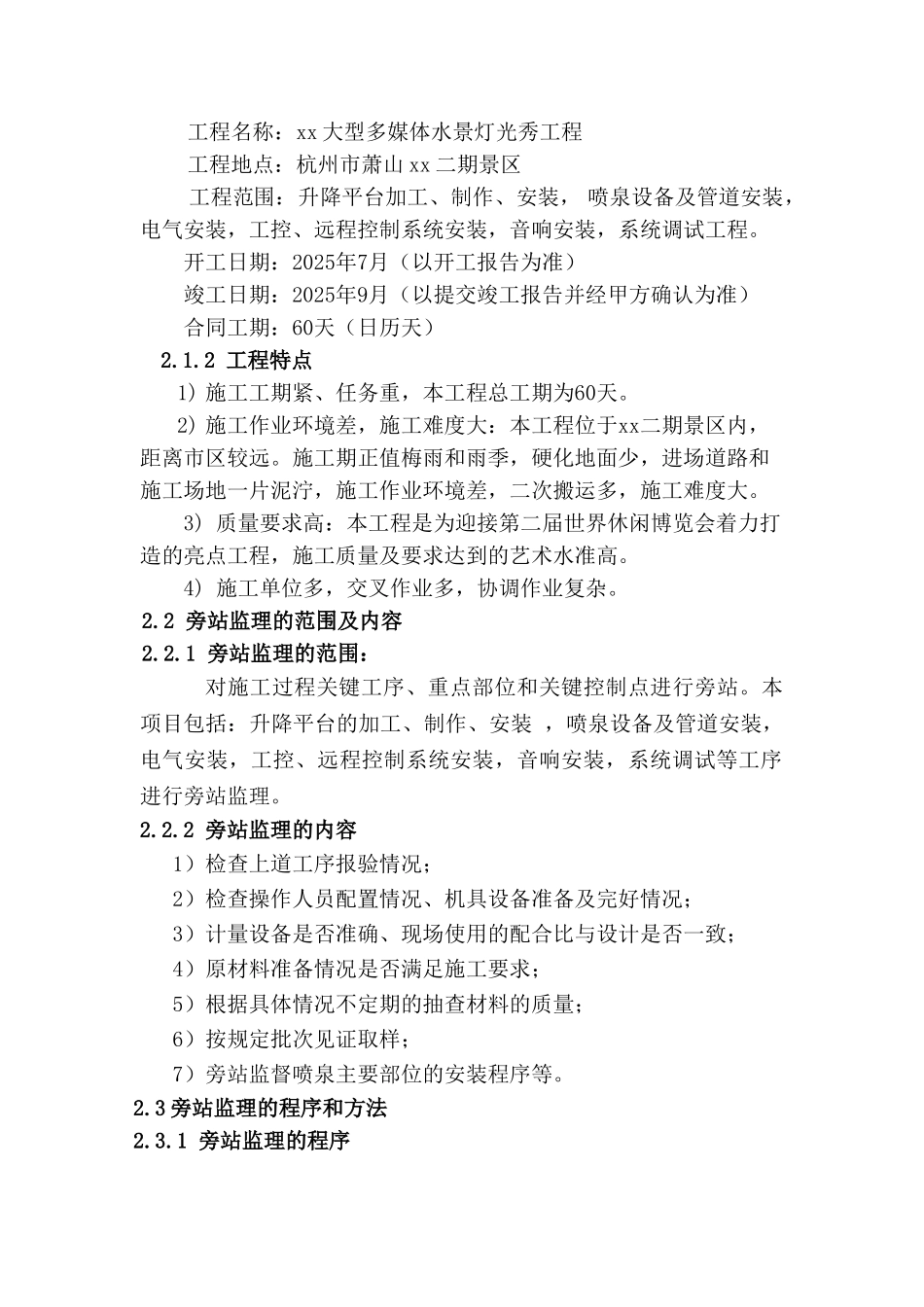

xx 大型多媒体水景灯光秀工程旁站监理方案监理机构:xx大型多媒体水景灯光秀工程项目监理组审 核:xxx编 制:xxx日 期:2025年6月28日1、旁站监理方案的编制依据1) 国家有关的工程建设法律、法规,技术法律规范规程和标准;2) 已批准的施工图纸与技术资料。3) 委托监理合同文件及与建设工程项目相关的合同文件;4) 杭州市建筑工程质量通病防治措施。2、旁站监理方案的编制内容:2.1 工程概况及特点2.1.1 工程概况工程名称:xx 大型多媒体水景灯光秀工程工程地点:杭州市萧山 xx 二期景区工程范围:升降平台加工、制作、安装, 喷泉设备及管道安装,电气安装,工控、远程控制系统安装,音响安装,系统调试工程。开工日期:2025年7月(以开工报告为准)竣工日期:2025年9月(以提交竣工报告并经甲方确认为准)合同工期:60天(日历天)2.1.2 工程特点1) 施工工期紧、任务重,本工程总工期为60天。2) 施工作业环境差,施工难度大:本工程位于xx二期景区内,距离市区较远。施工期正值梅雨和雨季,硬化地面少,进场道路和施工场地一片泥泞,施工作业环境差,二次搬运多,施工难度大。3) 质量要求高:本工程是为迎接第二届世界休闲博览会着力打造的亮点工程,施工质量及要求达到的艺术水准高。4) 施工单位多,交叉作业多,协调作业复杂。2.2 旁站监理的范围及内容 2.2.1 旁站监理的范围:对施工过程关键工序、重点部位和关键控制点进行旁站。本项目包括:升降平台的加工、制作、安装 ,喷泉设备及管道安装,电气安装,工控、远程控制系统安装,音响安装,系统调试等工序进行旁站监理。2.2.2 旁站监理的内容1)检查上道工序报验情况; 2)检查操作人员配置情况、机具设备准备及完好情况; 3)计量设备是否准确、现场使用的配合比与设计是否一致; 4)原材料准备情况是否满足施工要求; 5)根据具体情况不定期的抽查材料的质量; 6)按规定批次见证取样; 7)旁站监督喷泉主要部位的安装程序等。 2.3 旁站监理的程序和方法2.3.1 旁站监理的程序1)前道工序已完成并经检查验收合格,原材料及机械设备准备完毕,填报旁站监理表。 2)监理工程师接到旁站监理通知后,到现场进行检查,情况属实,安排监理人员进行旁站监理。 3)旁站监理人员应对施工过程中出现的情况如实记录在旁站监理记录表上。 4)旁站监理项目完成后,监理人员与施工单位共同在旁站监理记录表上签字。 5)监理工程师根据旁站监理记录表中记录的情况对...
