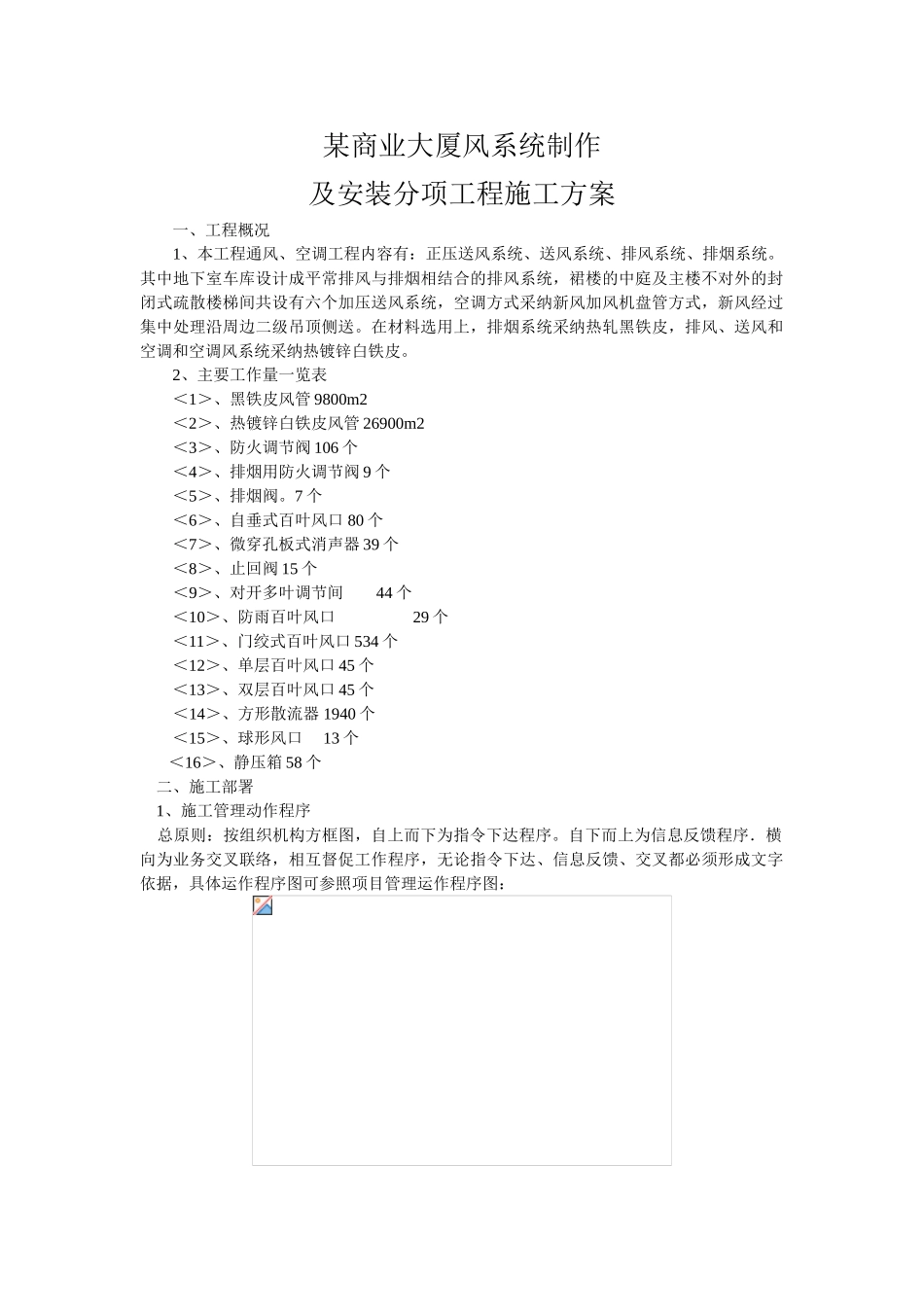

某商业大厦风系统制作及安装分项工程施工方案 一、工程概况 1、本工程通风、空调工程内容有:正压送风系统、送风系统、排风系统、排烟系统。其中地下室车库设计成平常排风与排烟相结合的排风系统,裙楼的中庭及主楼不对外的封闭式疏散楼梯间共设有六个加压送风系统,空调方式采纳新风加风机盘管方式,新风经过集中处理沿周边二级吊顶侧送。在材料选用上,排烟系统采纳热轧黑铁皮,排风、送风和空调和空调风系统采纳热镀锌白铁皮。 2、主要工作量一览表 <1>、黑铁皮风管 9800m2 <2>、热镀锌白铁皮风管 26900m2 <3>、防火调节阀 106 个 <4>、排烟用防火调节阀 9 个 <5>、排烟阀。7 个 <6>、自垂式百叶风口 80 个 <7>、微穿孔板式消声器 39 个 <8>、止回阀 15 个 <9>、对开多叶调节间 44 个 <10>、防雨百叶风口 29 个 <11>、门绞式百叶风口 534 个 <12>、单层百叶风口 45 个 <13>、双层百叶风口 45 个 <14>、方形散流器 1940 个 <15>、球形风口 13 个 <16>、静压箱 58 个 二、施工部署 1、施工管理动作程序 总原则:按组织机构方框图,自上而下为指令下达程序。自下而上为信息反馈程序.横向为业务交叉联络,相互督促工作程序,无论指令下达、信息反馈、交叉都必须形成文字依据,具体运作程序图可参照项目管理运作程序图: 2、施工作业任务的计划及阶段划分 某通风、空调工程由铆通工段负责施工及调试,在任务上可划分为风管制作及风管安装两个作业组。 从任务性质及现场条件可分为如下三个阶段: 第一阶段配合土建预留预埋阶段,派一至二人配合,确认土建预留预埋的孔洞的尺寸及位置,预留预埋的同时在公司基地加工厂内预制风管。(97.7-97.11) 第二阶段配合交叉作业阶段,此阶段铆通工段大部分作业人员到施工现场从事安装任务 ,只留一小部分作业人员继续在加工厂预制风管,本阶段是安装工程的重点,通过专业队长与作业班组签订承包合同做到责、权、利相结合,体现进度、质量,效益相结合,并辅以风险抵押制度,体现重罚的原则。<97.11-98.12>第三阶段收尾、调试阶段,配合其它管道、电气工段一起实行,负责整个安装工程的收尾、调试、开通工作。<30 天> 3、组织施工的方法简述 风管预制及风管安装两分项工程均采纳流水作业法组织施工,工段施工员下达月作业任务,编制作业指导书、作业指导书上含技术交底、文明施工交底、安全交底,质量控制...
