目 录1、 编制依据
22 、 工程概况 3 、 施工部署 4 、 施工准备 4

1 、 施工技术准备 4
2 、 施工现场准备 4
3 、 劳务人员准备 4
4 、 材料准备 4
5 、 机具准备 5 、 主要施工工艺及施工要点 5
1 、 施工工艺 5
2 、 施工方法 6 、 节点做法 6
1 、 典型滤水层做法 6
2 、 楼板与侧壁交接处做法 6
3 、 高低跨处节点图 6
4 、 机房处滤水层节点图 6
5 、 楼板与水池交接处做法 6
6 、 楼板与柱及洞口交接处节点图 7 、 质量措施保证 7
1 、 质量标准 7
2 、 质量保证措施 8 、 安全文明施工措施 8
1 、 钢筋工程 8
2 、 混凝土工程 8
3 、 安全施工措施 8
4 、 成品保护保护措施 9 、 附图 1、编制依据序号名称编号1建筑施工图LAY-D02-001~0142建筑地面工程施工质量验收法律规范GB50209-xxx3混凝土结构施工质量验收法律规范GB50204-xxx4《建筑结构荷载法律规范》GB50009-2001[1]

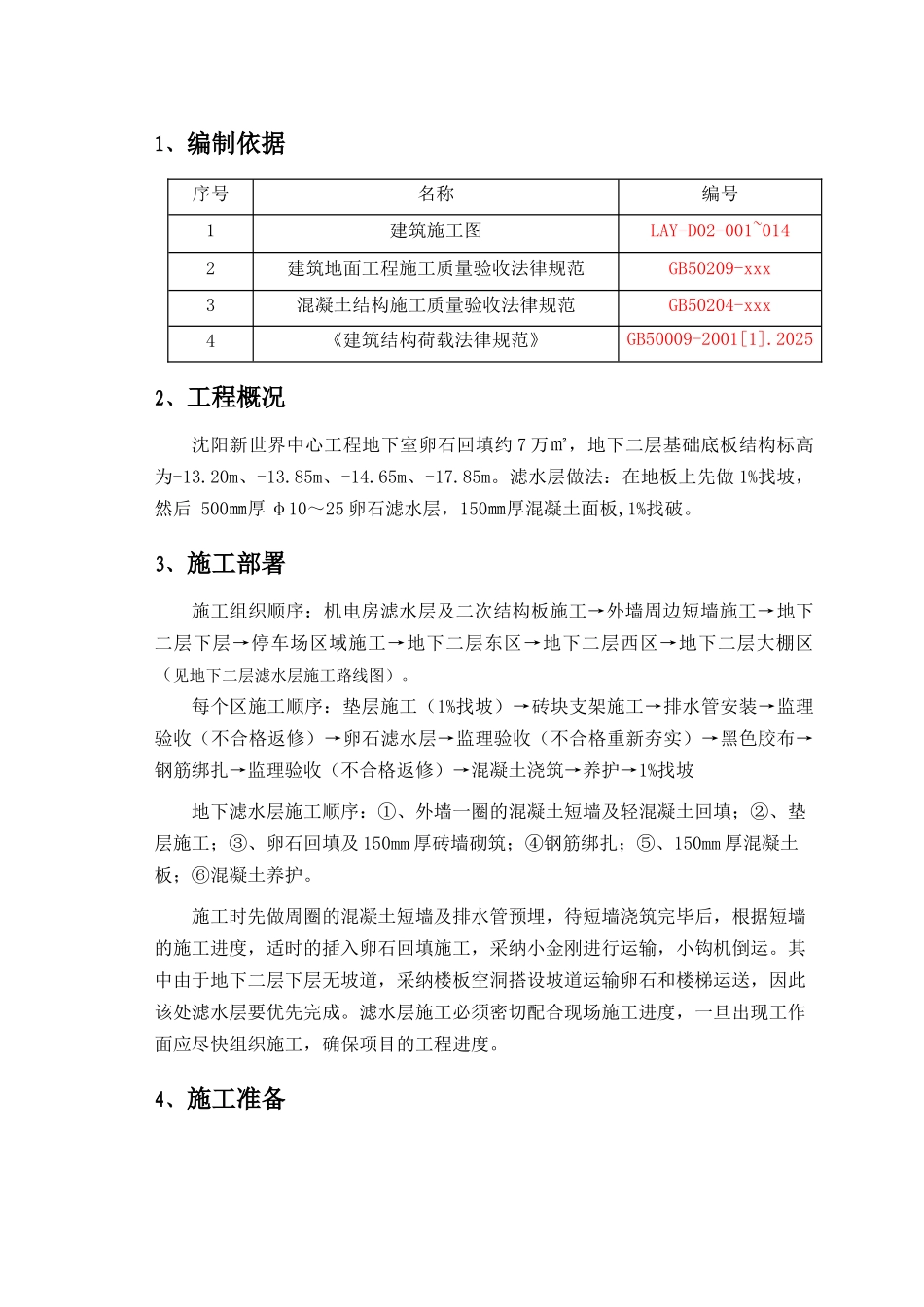

2025版2、工程概况沈阳新世界中心工程地下室卵石回填约 7 万㎡,地下二层基础底板结构标高为-13
20m、-13
85m、-14
65m、-17
滤水层做法:在地板上先做 1%找坡,然后 500㎜厚 φ10~25 卵石滤水层,150㎜厚混凝土面板,1%找破
3、施工部署施工组织顺序:机电房滤水层及二次结构板施工→外墙周边短墙施工→地下二层下层→停车场区域施工→地下二层东区→地下二层西区→地下二层大棚区(见地下二层滤水层施工路线图)
