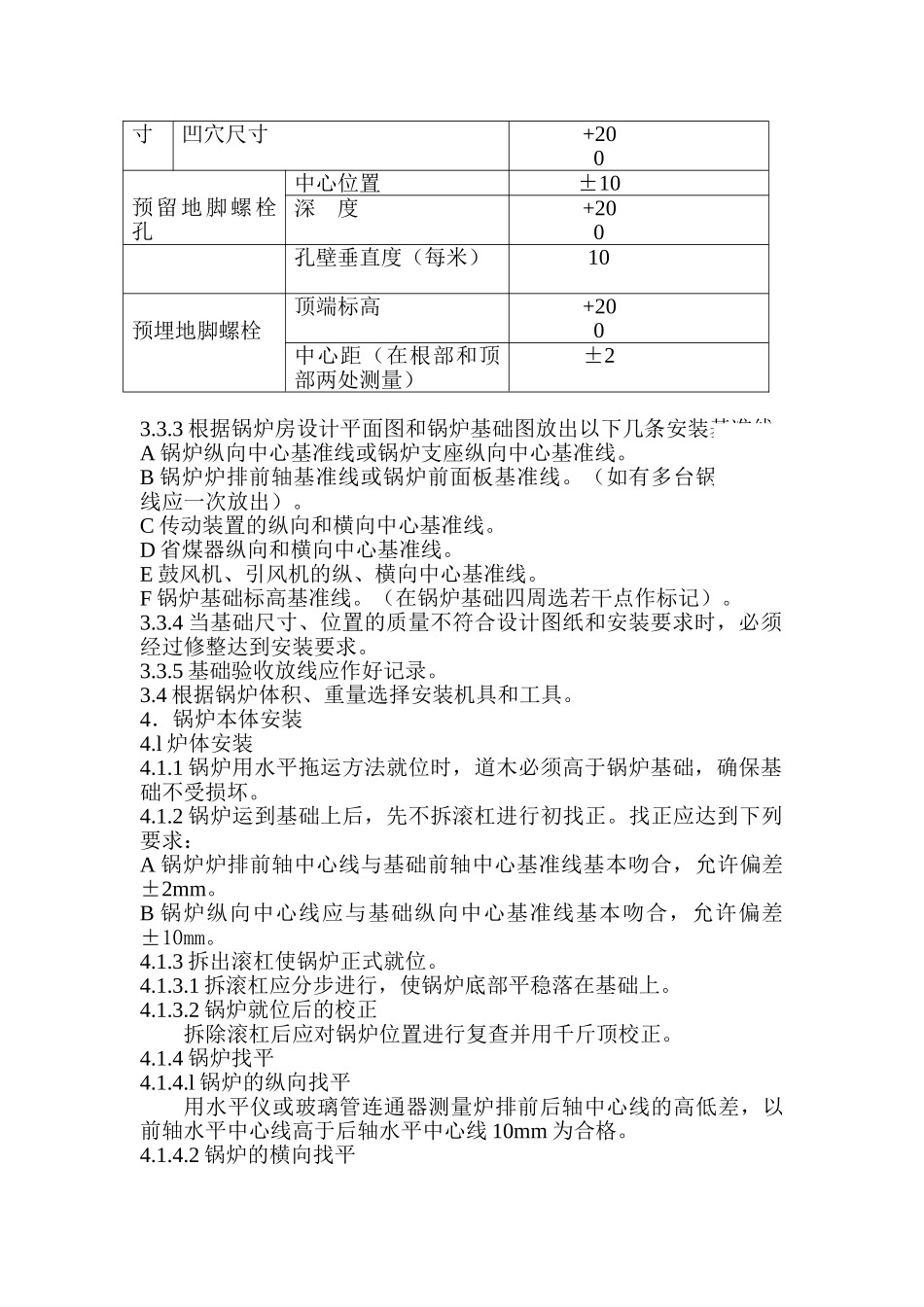

整装锅炉安装标准工艺1.主题内容与适用范围本标准规定了整装锅炉本体及附属设备、管道仪表安装全过程的施工方法、程序、工艺及技术要求。 本标准适用于整装锅炉安装工程。2.引用标准劳人锅(1996)276 号 蒸汽锅炉安全技术监察规程GB50235-97 工业管道工程施工及验收法律规范(金属管道篇)GB50231-1998 机械设备安装工程施工及验收通用法律规范GB50273-1998 工业锅炉安装工程施工及验收法律规范3.施工准备3.l 施工人员应仔细学习图纸、技术文件及有关技术交底资料。3.2 清点验收会同建设单位根据锅炉出厂供货清单对锅炉设备及零、部件进行清点验收、对缺损件应作好记录,并双方签字确认。3.3 基础验收及放线3.3.l 将锅炉房内及设备基础清理洁净,并将地脚螺栓孔内的杂物清理 洁净。必要时用压缩空气或手动皮箱吹扫。3.3.2 根据土建的基础交工资料对锅炉及附属设备基础的位置、尺寸、 标高进行复验。其质量要求符合下表: 设备基础质量要求 表 1 项 目 允许偏差(mm)纵轴线和横轴线的坐标位置 ±20不同平面的标高(包括柱子基础面上的预埋钢板) 0 -20平面的水平度(包括柱子基础面上的预埋钢板或地坪上需安装锅炉的部位)每米 5全长 10外形尺平面外形尺寸 ±20凸台上平面外形尺寸 0 -20寸凹穴尺寸 +20 0预留地脚螺栓孔中心位置 ±10深 度 +20 0孔壁垂直度(每米) 10预埋地脚螺栓顶端标高 +20 0中心距(在根部和顶部两处测量) ±23.3.3 根据锅炉房设计平面图和锅炉基础图放出以下几条安装基准线:A 锅炉纵向中心基准线或锅炉支座纵向中心基准线。B 锅炉炉排前轴基准线或锅炉前面板基准线。(如有多台锅炉基准 线应一次放出)。C 传动装置的纵向和横向中心基准线。D 省煤器纵向和横向中心基准线。E 鼓风机、引风机的纵、横向中心基准线。F 锅炉基础标高基准线。(在锅炉基础四周选若干点作标记)。3.3.4 当基础尺寸、位置的质量不符合设计图纸和安装要求时,必须经过修整达到安装要求。3.3.5 基础验收放线应作好记录。3.4 根据锅炉体积、重量选择安装机具和工具。4.锅炉本体安装4.l 炉体安装4.1.1 锅炉用水平拖运方法就位时,道木必须高于锅炉基础,确保基础不受损坏。4.1.2 锅炉运到基础上后,先不拆滚杠进行初找正。找正应达到下列要求:A 锅炉炉排前轴中心线与基础前轴中心基准线基本吻合,允许偏差 ±2mm。B 锅炉纵向中心线应与基础纵向中心基准线基本吻合,允许偏差±10mm。4....
