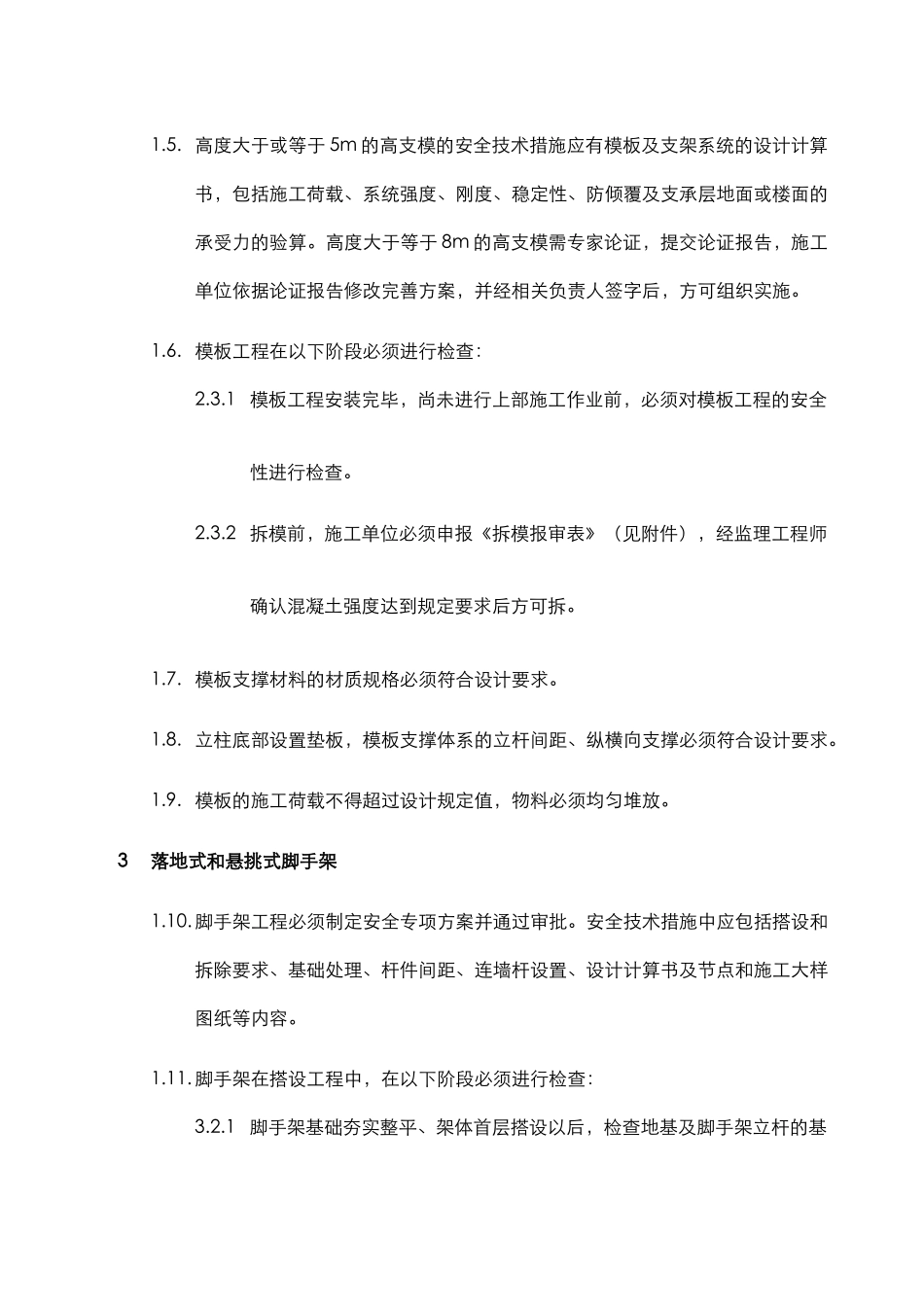

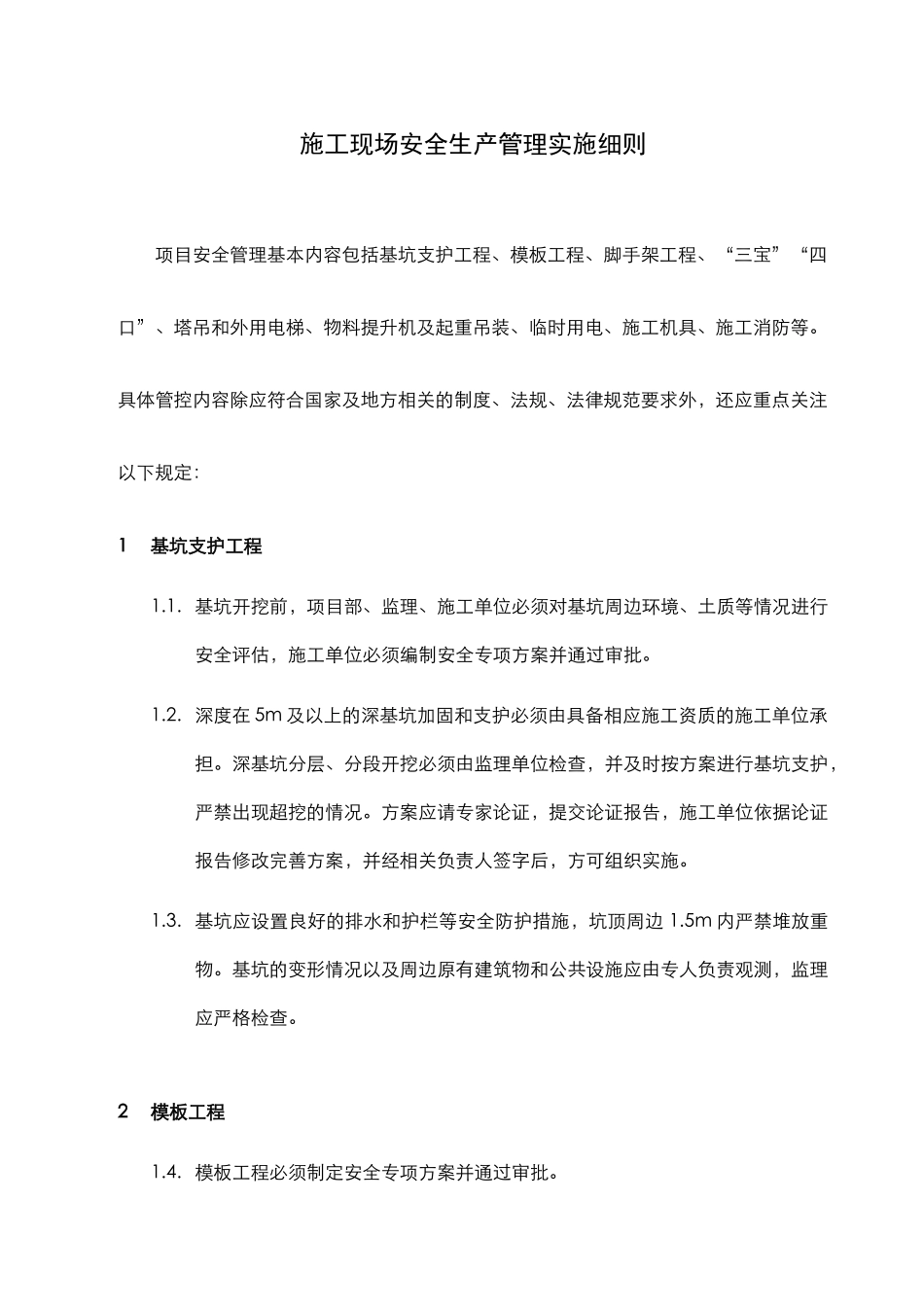

施工现场安全生产管理实施细则项目安全管理基本内容包括基坑支护工程、模板工程、脚手架工程、“三宝”“四口”、塔吊和外用电梯、物料提升机及起重吊装、临时用电、施工机具、施工消防等。具体管控内容除应符合国家及地方相关的制度、法规、法律规范要求外,还应重点关注以下规定:1基坑支护工程1.1. 基坑开挖前,项目部、监理、施工单位必须对基坑周边环境、土质等情况进行安全评估,施工单位必须编制安全专项方案并通过审批。1.2. 深度在 5m 及以上的深基坑加固和支护必须由具备相应施工资质的施工单位承担。深基坑分层、分段开挖必须由监理单位检查,并及时按方案进行基坑支护,严禁出现超挖的情况。方案应请专家论证,提交论证报告,施工单位依据论证报告修改完善方案,并经相关负责人签字后,方可组织实施。1.3. 基坑应设置良好的排水和护栏等安全防护措施,坑顶周边 1.5m 内严禁堆放重物。基坑的变形情况以及周边原有建筑物和公共设施应由专人负责观测,监理应严格检查。2模板工程1.4. 模板工程必须制定安全专项方案并通过审批。1.5. 高度大于或等于 5m 的高支模的安全技术措施应有模板及支架系统的设计计算书,包括施工荷载、系统强度、刚度、稳定性、防倾覆及支承层地面或楼面的承受力的验算。高度大于等于 8m 的高支模需专家论证,提交论证报告,施工单位依据论证报告修改完善方案,并经相关负责人签字后,方可组织实施。1.6. 模板工程在以下阶段必须进行检查:2.3.1 模板工程安装完毕,尚未进行上部施工作业前,必须对模板工程的安全性进行检查。2.3.2 拆模前,施工单位必须申报《拆模报审表》(见附件),经监理工程师确认混凝土强度达到规定要求后方可拆。1.7. 模板支撑材料的材质规格必须符合设计要求。1.8. 立柱底部设置垫板,模板支撑体系的立杆间距、纵横向支撑必须符合设计要求。1.9. 模板的施工荷载不得超过设计规定值,物料必须均匀堆放。3落地式和悬挑式脚手架1.10.脚手架工程必须制定安全专项方案并通过审批。安全技术措施中应包括搭设和拆除要求、基础处理、杆件间距、连墙杆设置、设计计算书及节点和施工大样图纸等内容。1.11.脚手架在搭设工程中,在以下阶段必须进行检查:3.2.1 脚手架基础夯实整平、架体首层搭设以后,检查地基及脚手架立杆的基垫底座的设置及排水措施情况;3.2.2 每完成 3 层(标准层)架体搭设和安全网设置时;3.2.3 遇六级及以上大风和雨雪天气后;3.2.4 脚手架停止使用 1...
