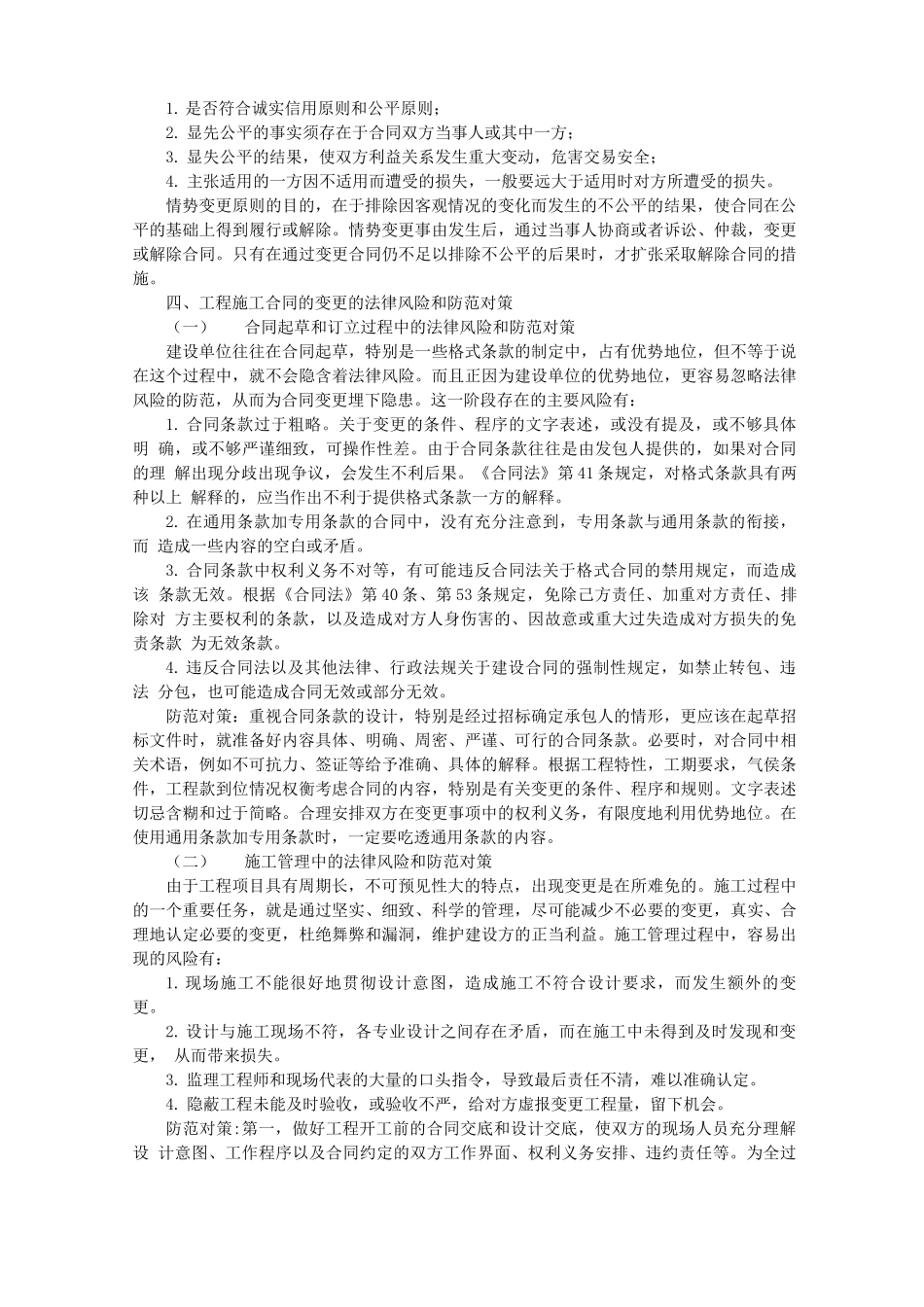

工程施工合同变更及风险防范管道储运分公司王龄摘要:合同变更是合同全生命周期管理中的重要环节,与其他类型的合同相比,工程施工合同变更的发生更频繁,变更的内容与形式更复杂,跟合同变更相关的法律风险也是多方面的
本文试从建设单位项目管理的角度,对工程施工合同变更及其风险防范,作一个初步的探讨
主题词:工程施工合同变更风险防范一、工程施工合同的变更工程施工合同具有标的的不可代替性,履行期限长,标的额大,合同履行环境不确定因素多,合同法律关系复杂等特点
各种影响合同履行的主客观因素,在合同订立期间很难充分预见,因而工程施工合同在履行中难以避免要发生各种变更
与其他类型的合同相比,,工程施工合同的变更,也有其自身的特点
例如,工程发包人对合同的标的,有单方的变更权;变更的形式更加多样化,技术核定单、设计变更单、发包人以及监理工程师的指令、双方函件、会议纪要,都可能是合同变更的表现形式;变更带来的利益增减和法律后果也更加复杂;变更涉及的内容,往往专业性很强;变更行为的规范,除了法律法规的规定,行业规范和商业习惯,也占重要的地位
根据我国《合同法》的规定,工程施工合同的变更,包括法定变更与协议变更两种情形
法定变更即依据法律规定而变更合同内容
协议变更,即合同当事人在合意的基础上,以协议的方式对合同的内容进行变更
工程施工合同的变更不具有溯及既往的效力,已经履行的债务不因合同的变更而改变
也就是说,合同各方当事人,都不能以变更后的合同条款来作为重新调整双方在变更前的权利义务关系的依据
二、工程施工合同变更的原因工程施工合同变更一般有以下几个方面的原因
业主新的变更指令,对工程的新要求
如业主有新的意图,业主修改项目计划、削减项目预算等
由于设计人员、监理方人员、承包商事先没有很好地理解业主的意图,或设计的错误,导致图纸修改
工程环境的变化,预定的工程条件不准确,要求实施方案或实
