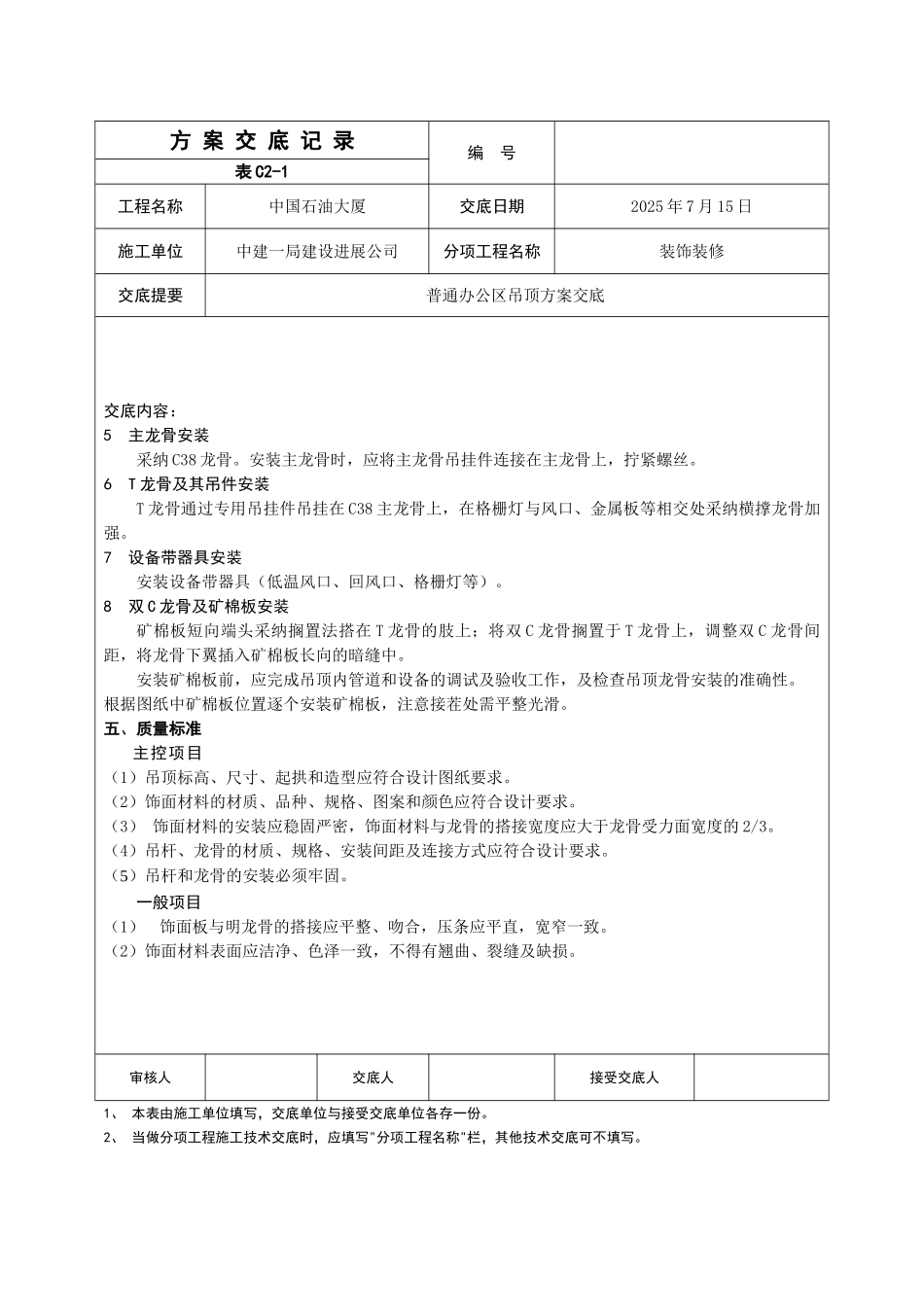

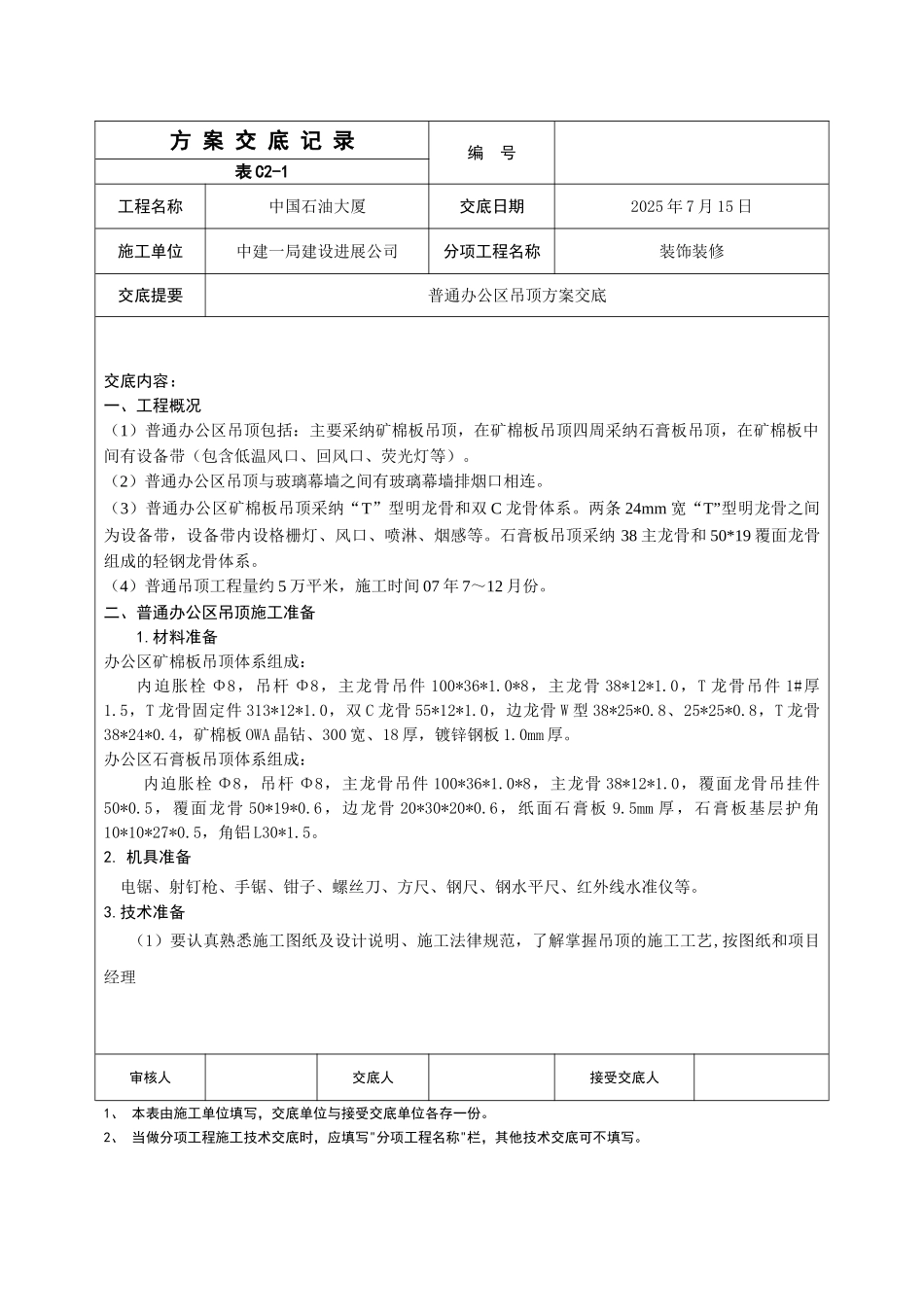

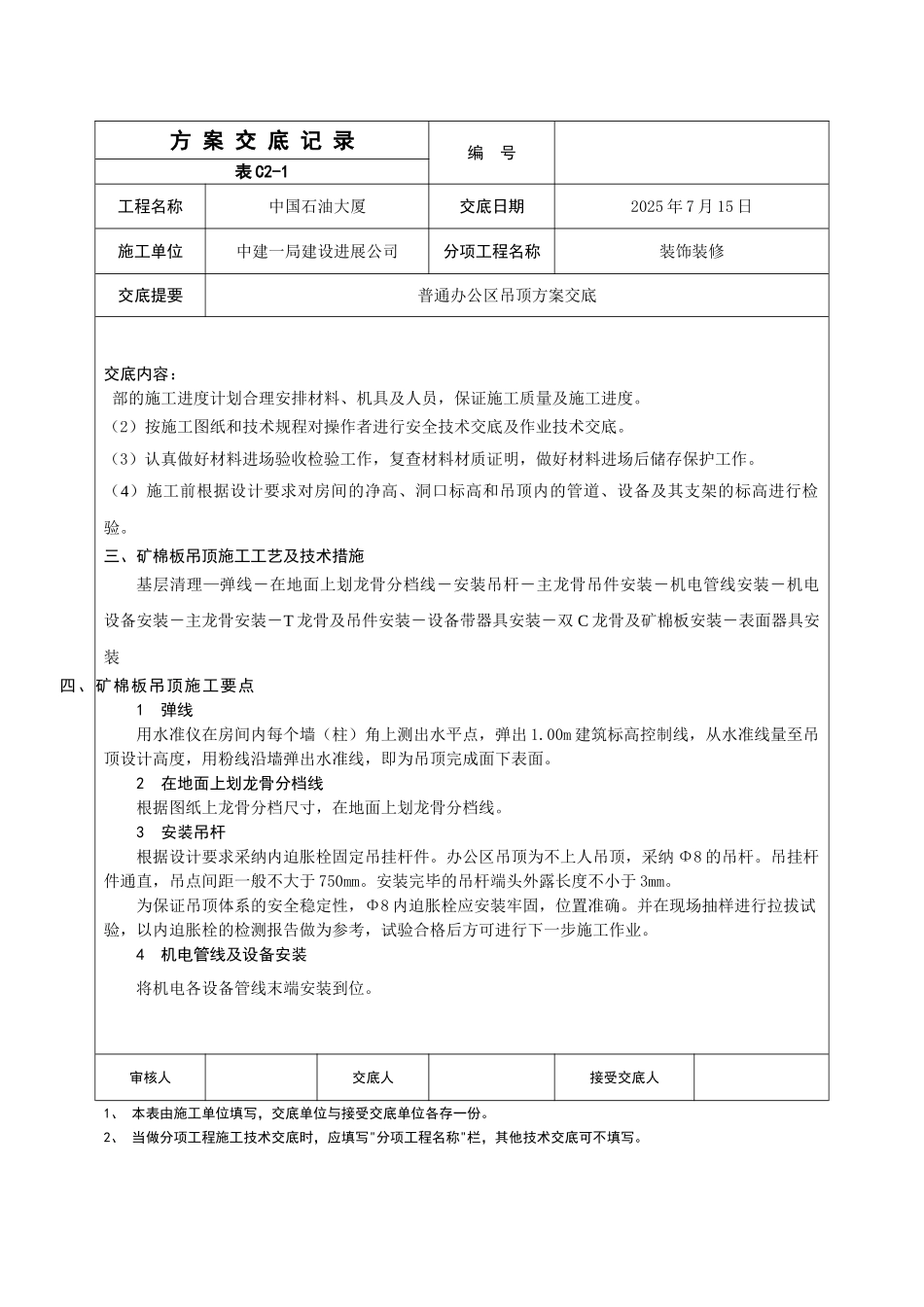

方 案 交 底 记 录 编 号表 C2-1工程名称中国石油大厦交底日期2025 年 7 月 15 日施工单位中建一局建设进展公司分项工程名称装饰装修交底提要普通办公区吊顶方案交底交底内容:一、工程概况(1)普通办公区吊顶包括:主要采纳矿棉板吊顶,在矿棉板吊顶四周采纳石膏板吊顶,在矿棉板中间有设备带(包含低温风口、回风口、荧光灯等)
(2)普通办公区吊顶与玻璃幕墙之间有玻璃幕墙排烟口相连
(3)普通办公区矿棉板吊顶采纳“T”型明龙骨和双 C 龙骨体系
两条 24mm 宽“T”型明龙骨之间为设备带,设备带内设格栅灯、风口、喷淋、烟感等
石膏板吊顶采纳 38 主龙骨和 50*19 覆面龙骨组成的轻钢龙骨体系
(4)普通吊顶工程量约 5 万平米,施工时间 07 年 7~12 月份
二、普通办公区吊顶施工准备 1
材料准备办公区矿棉板吊顶体系组成:内迫胀栓 Φ8,吊杆 Φ8,主龙骨吊件 100*36*1
0*8,主龙骨 38*12*1
0,T 龙骨吊件 1#厚1
5,T 龙骨固定件 313*12*1
0,双 C 龙骨 55*12*1
0,边龙骨 W 型 38*25*0
8、25*25*0
8,T 龙骨38*24*0
4,矿棉板 OWA 晶钻、300 宽、18 厚,镀锌钢板 1
办公区石膏板吊顶体系组成: 内迫胀栓 Φ8,吊杆 Φ8,主龙骨吊件 100*36*1
0*8,主龙骨 38*12*1
0,覆面龙骨吊挂件50*0
5,覆面龙骨 50*19*0
6,边龙骨 20*30*20*0
6,纸面石膏板 9
5mm 厚,石膏板基层护角10*10*27*0
5,角铝 L30*1
机具准备 电锯、射钉枪、手锯、钳子、螺丝刀、方尺、钢尺、钢水平尺、红外线水准仪等
技术准备 (1)要认真熟悉施工图纸及设计说明、施工法律规范,了解掌握吊顶的施工工艺,按图纸和项目经理审核人交
