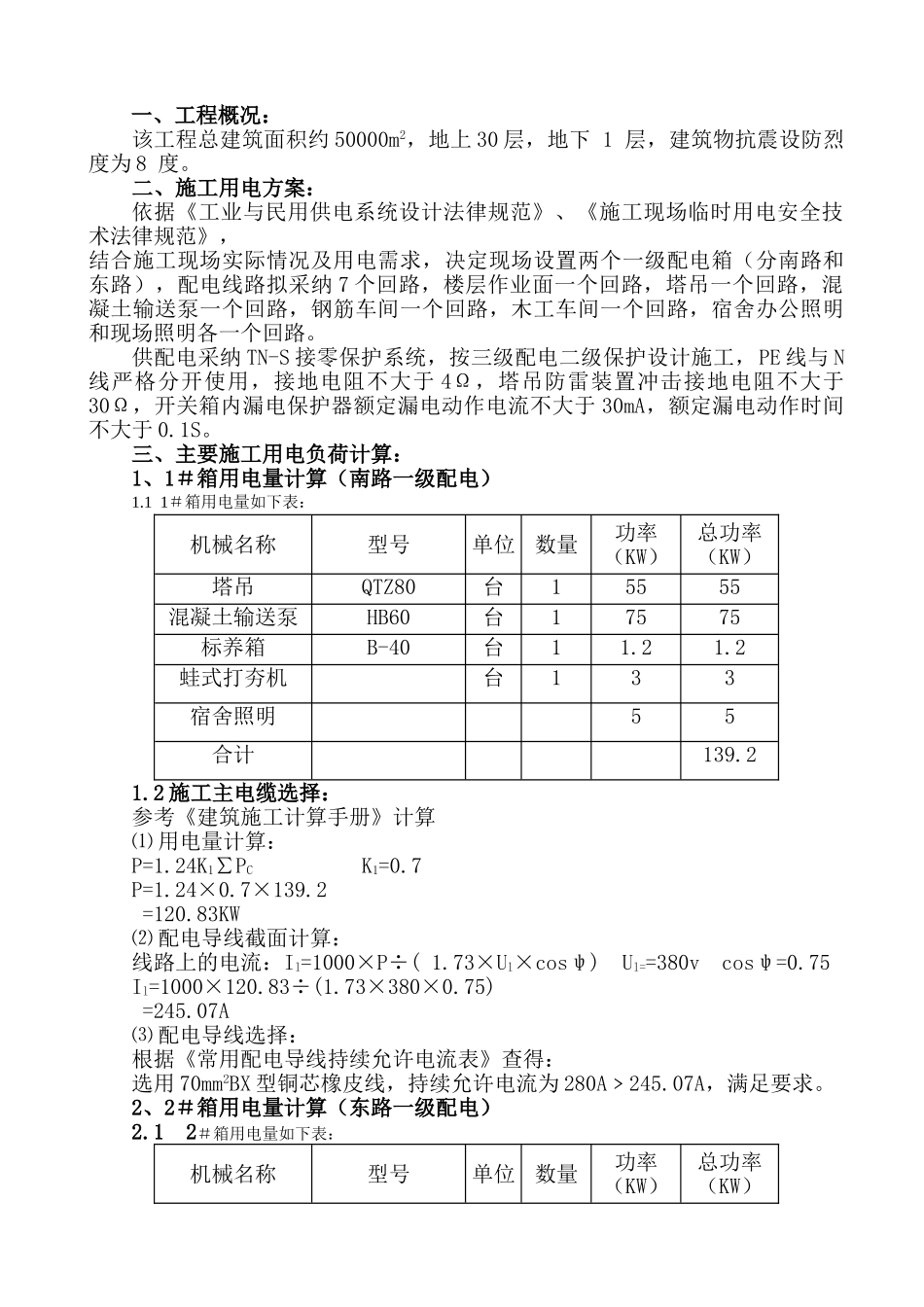

一、工程概况:该工程总建筑面积约 50000m2,地上 30 层,地下 1 层,建筑物抗震设防烈度为 8 度
二、施工用电方案:依据《工业与民用供电系统设计法律规范》、《施工现场临时用电安全技术法律规范》,结合施工现场实际情况及用电需求,决定现场设置两个一级配电箱(分南路和东路),配电线路拟采纳 7 个回路,楼层作业面一个回路,塔吊一个回路,混凝土输送泵一个回路,钢筋车间一个回路,木工车间一个回路,宿舍办公照明和现场照明各一个回路
供配电采纳 TN-S 接零保护系统,按三级配电二级保护设计施工,PE 线与 N线严格分开使用,接地电阻不大于 4Ω,塔吊防雷装置冲击接地电阻不大于30Ω,开关箱内漏电保护器额定漏电动作电流不大于 30mA,额定漏电动作时间不大于 0
三、主要施工用电负荷计算:1、1#箱用电量计算(南路一级配电)1
1 1#箱用电量如下表:机械名称型号单位数量功率(KW)总功率(KW)塔吊QTZ80台15555混凝土输送泵HB60台17575标养箱B-40台11
2蛙式打夯机台133宿舍照明55合计139
2 施工主电缆选择:参考《建筑施工计算手册》计算⑴ 用电量计算: P=1
24K1∑PC K1=0
2 =120
83KW⑵ 配电导线截面计算:线路上的电流:Il=1000×P÷( 1
73×Ul×cosψ) Ul==380v cosψ=0
75Il=1000×120
73×380×0
75) =245
07A⑶ 配电导线选择:根据《常用配电导线持续允许电流表》查得:选用 70mm2BX 型铜芯橡皮线,持续允许电流为 280A﹥245
07A,满足要求
2、2#箱用电量计算(东路一级配电)2

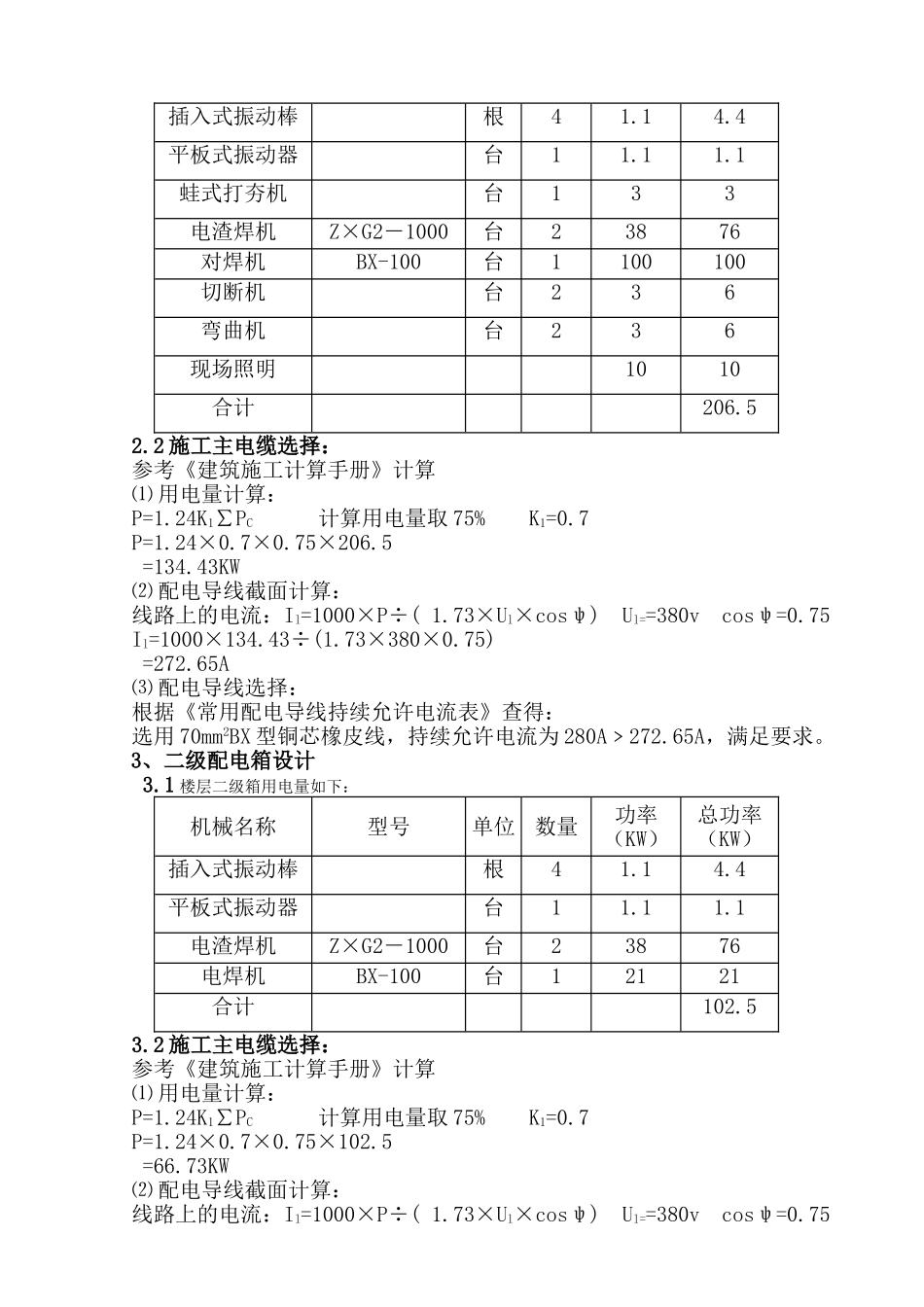

1 2#箱用电量如下表:机械名称型号单位数量功率(KW)总功率(KW)插入式振动棒根41
4平板式振动器
