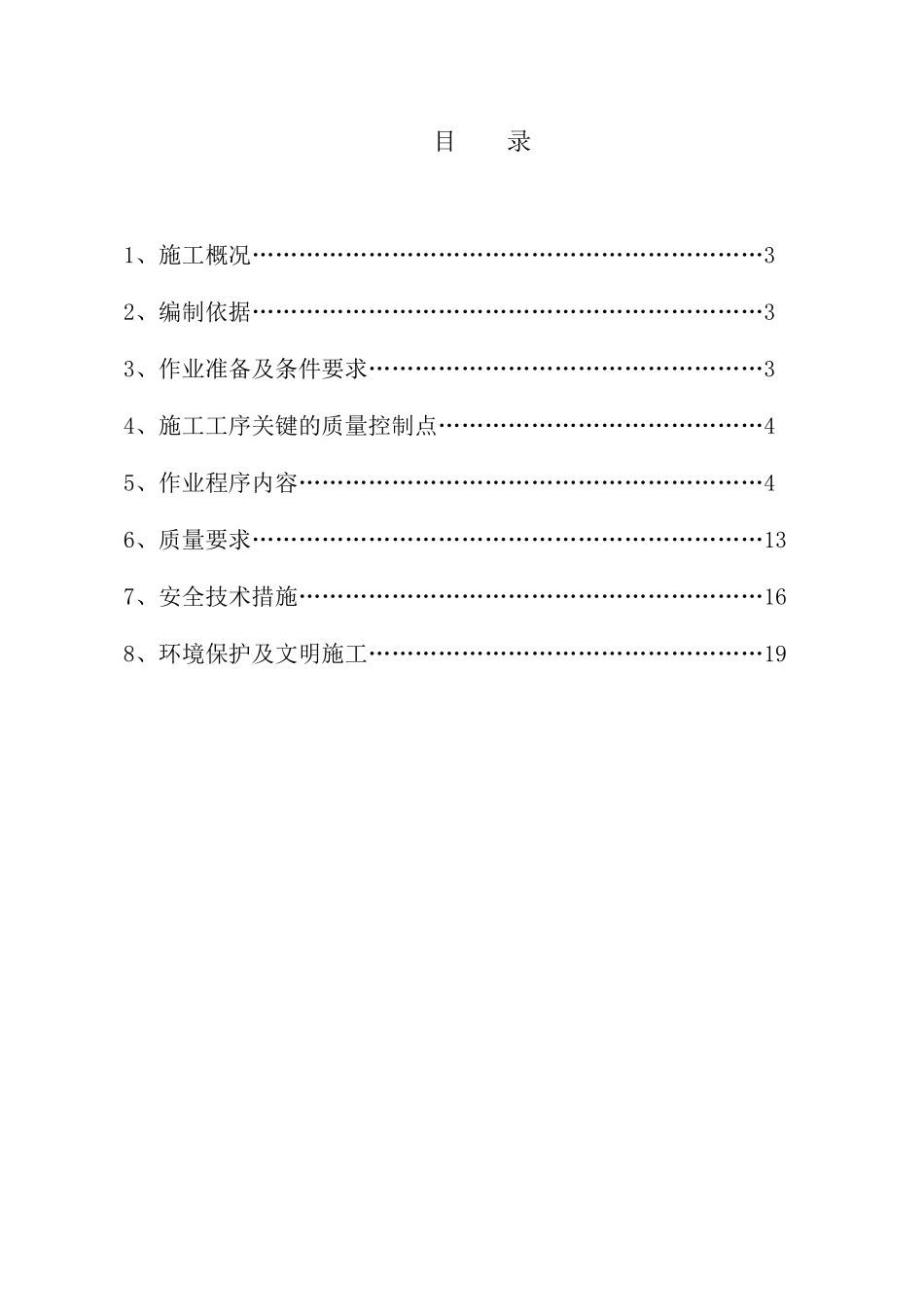

目 录 1、施工概况…………………………………………………………32、编制依据…………………………………………………………33、作业准备及条件要求……………………………………………34、施工工序关键的质量控制点……………………………………45、作业程序内容……………………………………………………46、质量要求…………………………………………………………137、安全技术措施……………………………………………………168、环境保护及文明施工……………………………………………19一、工程概况1

1 工程概况工程项目名称:XXXXXXXX 风电场(49
5MW)场区配电工程工程项目法人:XXXXXXXX 风力发电公司工程设计单位:计划开工日期:2009 年 02 月 08 日计划竣工日期:2008 年 04 月 05 日1
2 工程简介XXXXXXXX 风电场规划装机容量 49
5MW,安装 33 台 1500kW 的风力发电机组
工程计划于 2025 年 6 月开工,估计 2025 年 12 月底全部竣工投产

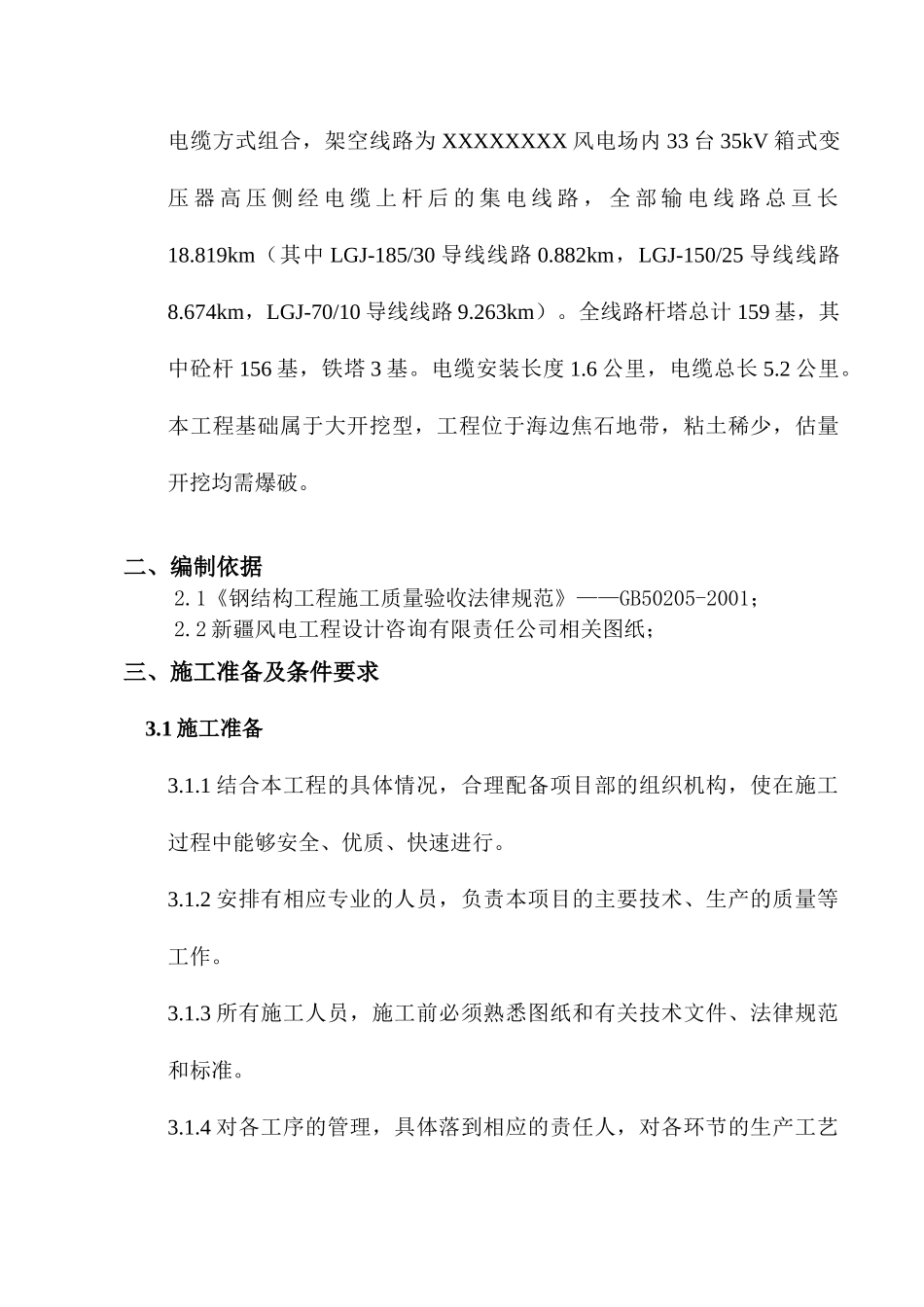

本工程为 XXXXXXXX 风电场场内输电线路工程,本工程共分为 3 条主干线和 14 条分支线,所有线路为单回路
线路采纳架空线路及埋地电缆方式组合,架空线路为 XXXXXXXX 风电场内 33 台 35kV 箱式变压 器 高 压 侧 经 电 缆 上 杆 后 的 集 电 线 路 , 全 部 输 电 线 路 总 亘 长18
819km(其中 LGJ-185/30 导线线路 0
882km,LGJ-150/25 导线线路8
674km,LGJ-70/10 导线线路 9
263km)
全线路杆塔总计 159 基,其中砼杆 156 基,铁塔 3 基
电缆安装长度 1
6 公里,电缆总长 5
本工程基础属于大开挖型,工程位于海边焦石地带,粘土稀少,估量开挖均需爆破
