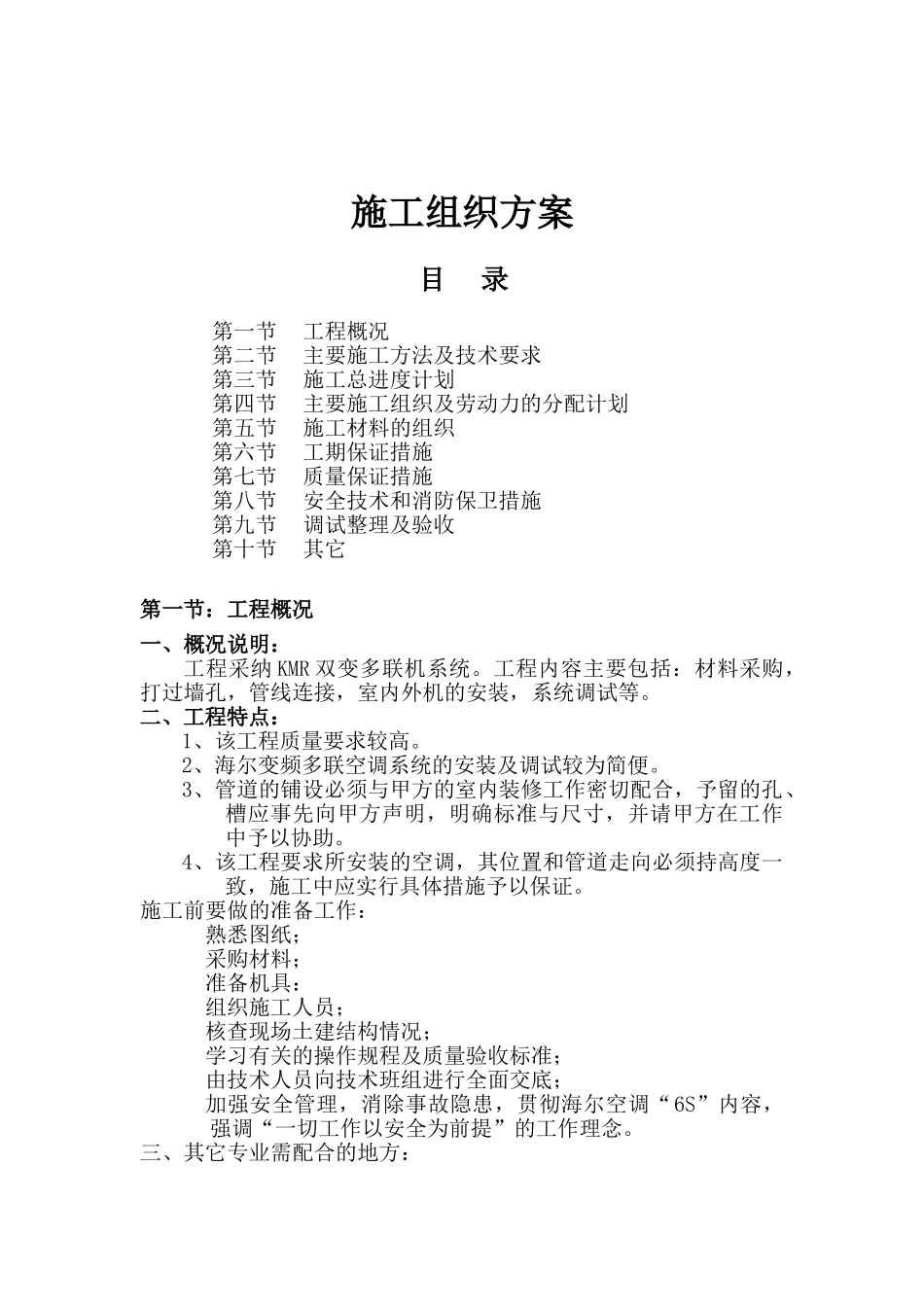

施工组织方案目 录第一节工程概况第二节主要施工方法及技术要求第三节施工总进度计划第四节主要施工组织及劳动力的分配计划第五节施工材料的组织第六节工期保证措施第七节质量保证措施第八节安全技术和消防保卫措施第九节调试整理及验收第十节其它第一节:工程概况一、概况说明:工程采纳 KMR 双变多联机系统
工程内容主要包括:材料采购,打过墙孔,管线连接,室内外机的安装,系统调试等
二、工程特点:1、该工程质量要求较高
2、海尔变频多联空调系统的安装及调试较为简便
3、管道的铺设必须与甲方的室内装修工作密切配合,予留的孔、槽应事先向甲方声明,明确标准与尺寸,并请甲方在工作中予以协助
4、该工程要求所安装的空调,其位置和管道走向必须持高度一致,施工中应实行具体措施予以保证
施工前要做的准备工作:熟悉图纸;采购材料;准备机具:组织施工人员;核查现场土建结构情况;学习有关的操作规程及质量验收标准;由技术人员向技术班组进行全面交底;加强安全管理,消除事故隐患,贯彻海尔空调“6S”内容,强调“一切工作以安全为前提”的工作理念

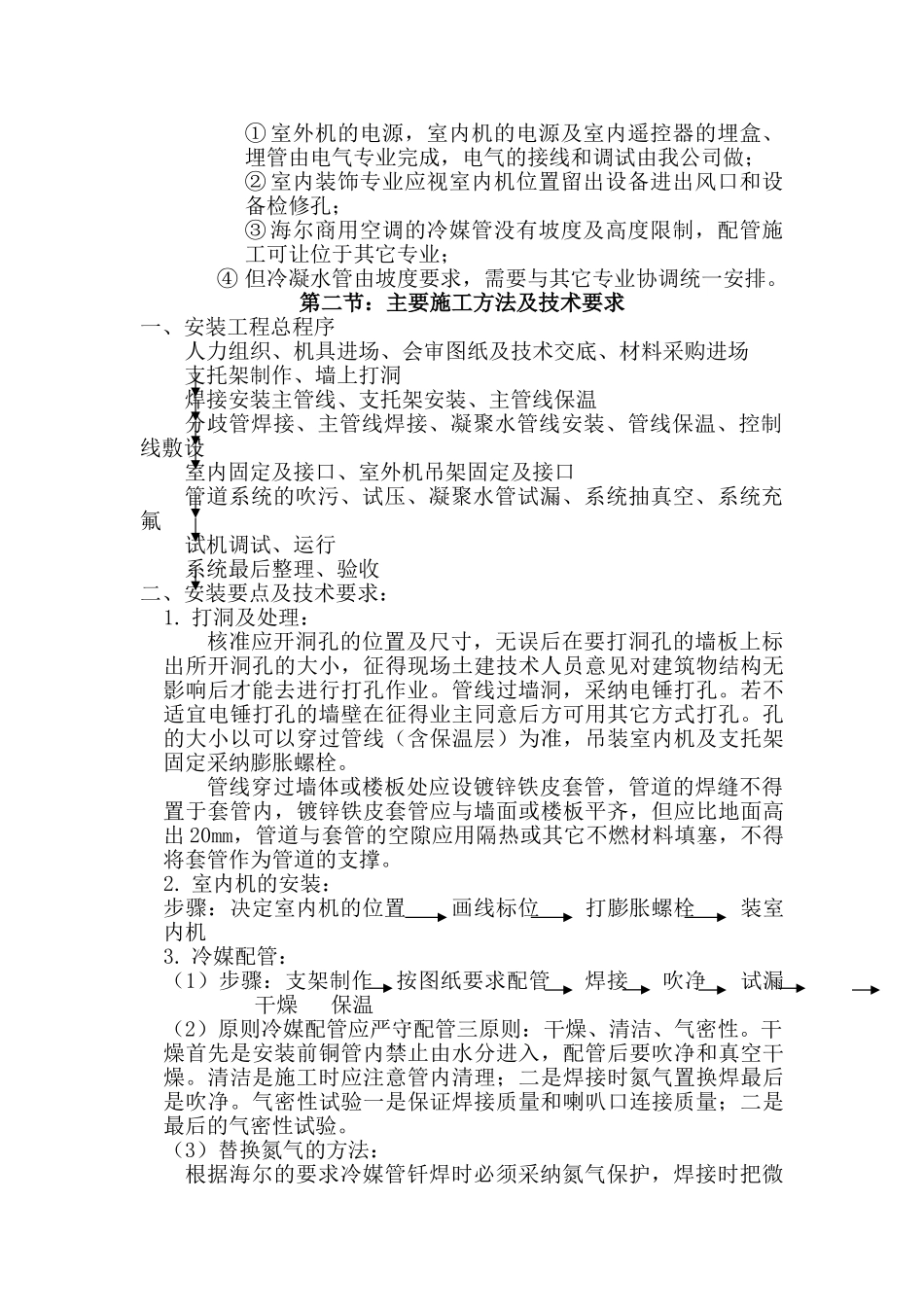

三、其它专业需配合的地方:① 室外机的电源,室内机的电源及室内遥控器的埋盒、埋管由电气专业完成,电气的接线和调试由我公司做;② 室内装饰专业应视室内机位置留出设备进出风口和设备检修孔;③ 海尔商用空调的冷媒管没有坡度及高度限制,配管施工可让位于其它专业;④ 但冷凝水管由坡度要求,需要与其它专业协调统一安排

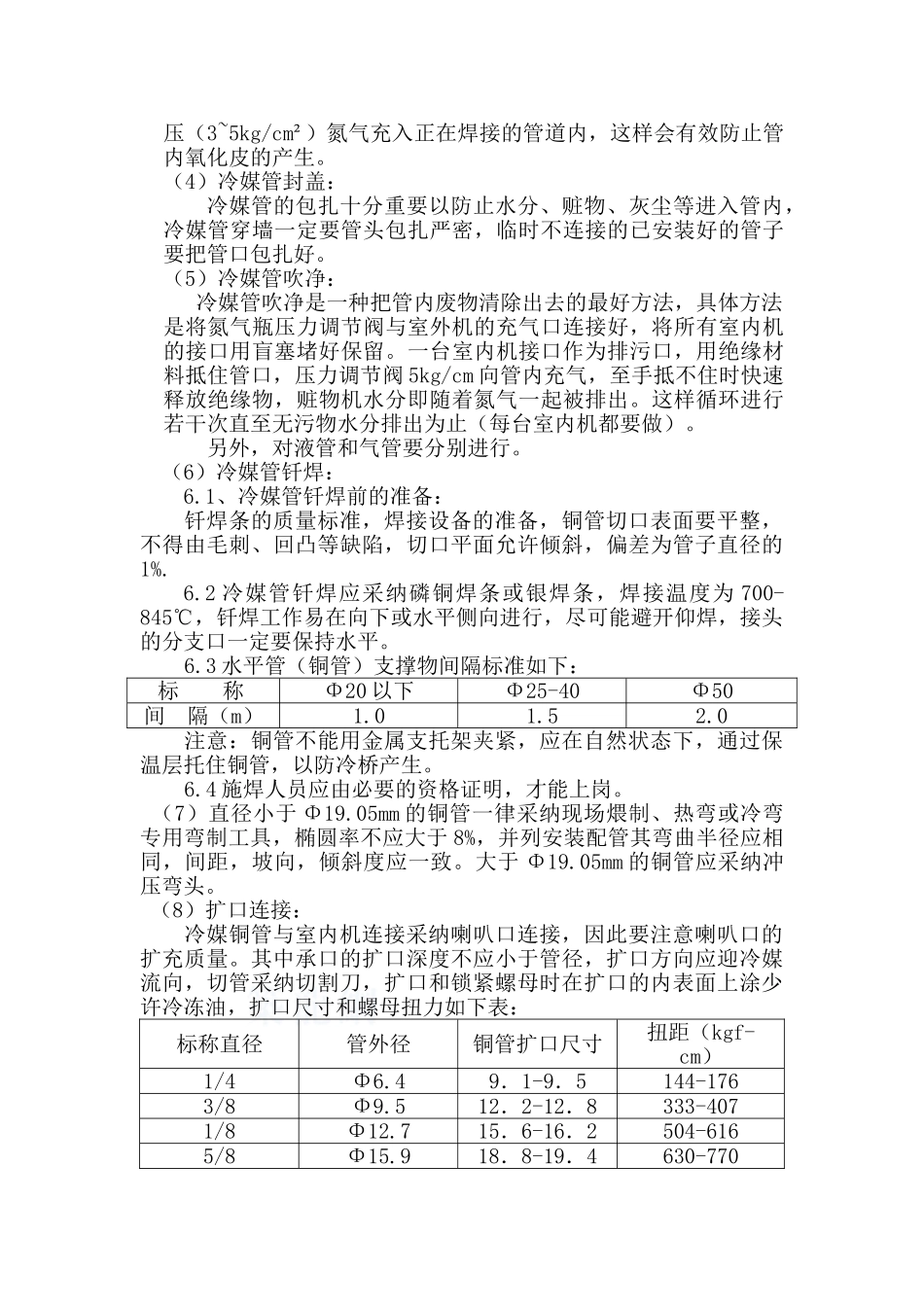

第二节:主要施工方法及技术要求一、安装工程总程序人力组织、机具进场、会审图纸及技术交底、材料采购进场支托架制作、墙上打洞焊接安装主管线、支托架安装、主管线保温分歧管焊接、主管线焊接、凝聚水管线安装、管线保温、控制线敷设室内固定及接口、室外机吊架固定及接口管道系统的吹污、试压、凝聚水管试漏、系统抽真空、系统充氟试机调试、运行系统最后整理、验收二、安装要点及技术要求:1
