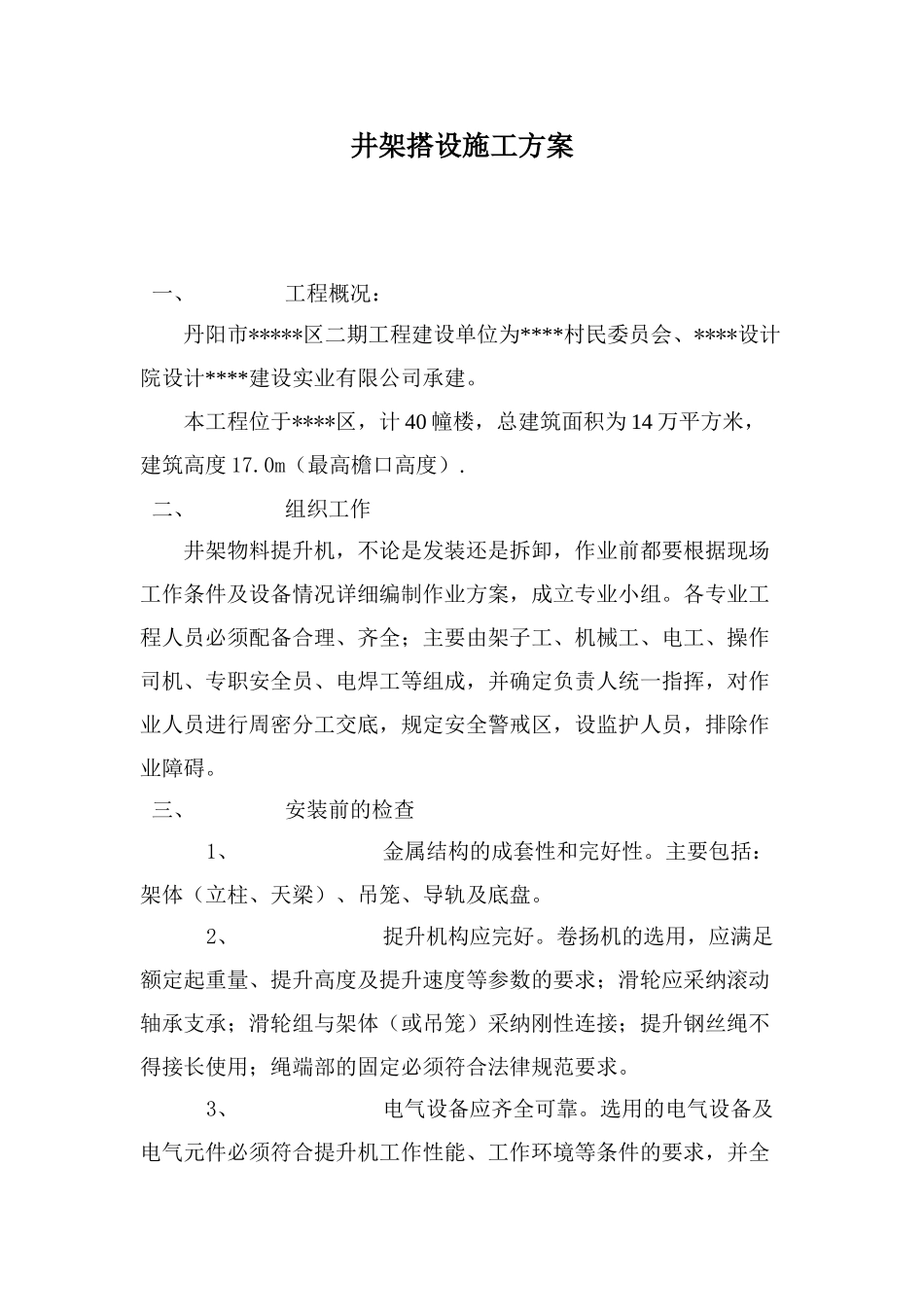

井架搭设施工方案一、 工程概况:丹阳市*****区二期工程建设单位为****村民委员会、****设计院设计****建设实业有限公司承建
本工程位于****区,计 40 幢楼,总建筑面积为 14 万平方米,建筑高度 17
0m(最高檐口高度)
二、 组织工作井架物料提升机,不论是发装还是拆卸,作业前都要根据现场工作条件及设备情况详细编制作业方案,成立专业小组
各专业工程人员必须配备合理、齐全;主要由架子工、机械工、电工、操作司机、专职安全员、电焊工等组成,并确定负责人统一指挥,对作业人员进行周密分工交底,规定安全警戒区,设监护人员,排除作业障碍
三、 安装前的检查1、 金属结构的成套性和完好性
主要包括:架体(立柱、天梁)、吊笼、导轨及底盘
2、 捉升机构应完好
卷扬机的选用,应满足额定起重量、提升高度及提升速度等参数的要求;滑轮应采纳滚动轴承支承;滑轮组与架体(或吊笼)采纳刚性连接;提升钢丝绳不得接长使用;绳端部的固定必须符合法律规范要求
3、 电气设备应齐全可靠
选用的电气设备及电气元件必须符合提升机工作性能、工作环境等条件的要求,并全都合格
总电源应设短路保护及漏电保护装置
工作照明的开关应独立设置
4、 安全防护装置应符合要求
吊笼安全门应灵活方便
四、井架底盘混凝土基础施工方案1
在施工现场选择合理的地理位置,夯实地基
按井架底盘的尺寸每边放大 30cm 进行立模,并用水准仪测好混凝土表面的水平标高

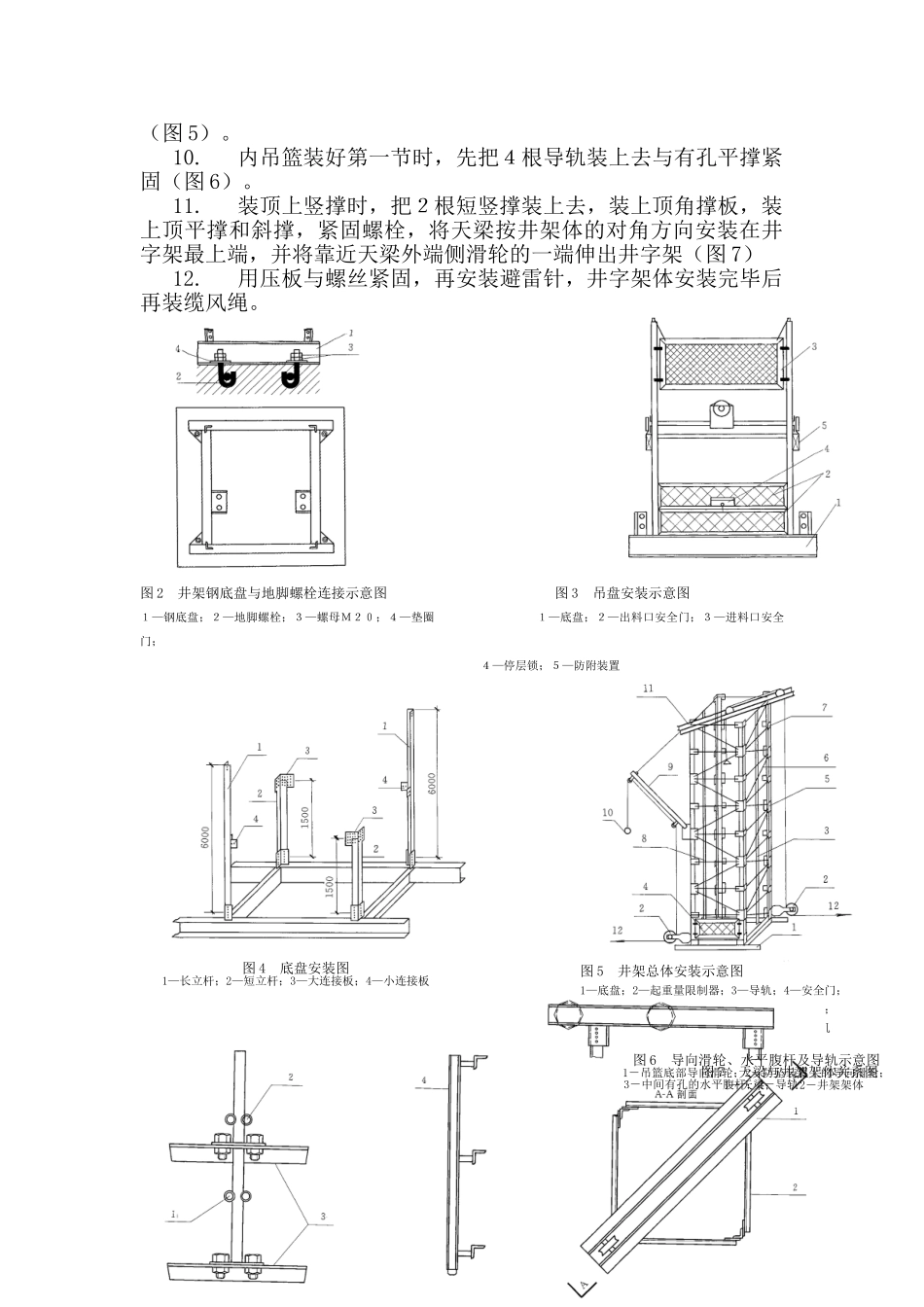

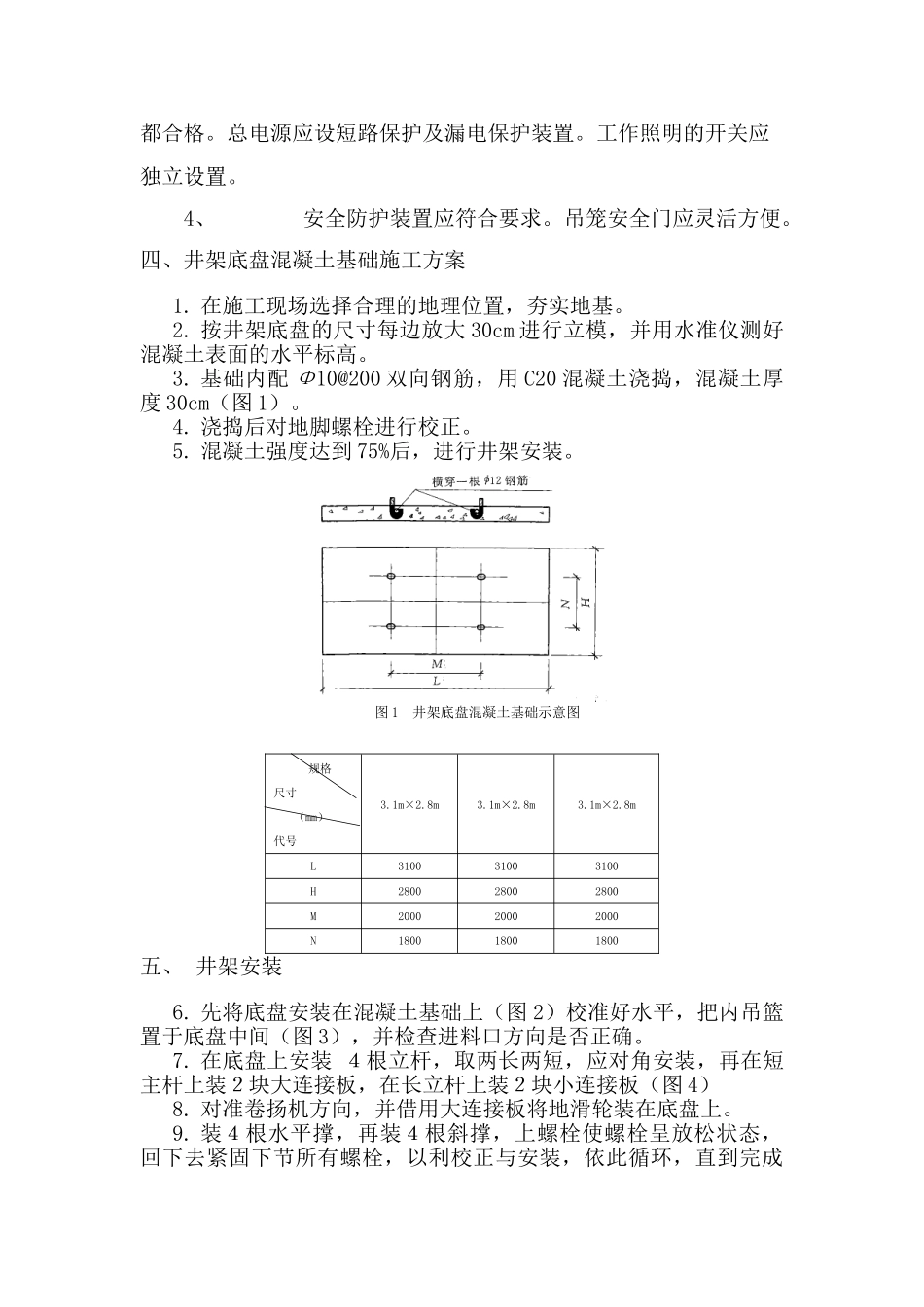

基础内配 Φ10@200 双向钢筋,用 C20 混凝土浇捣,混凝土厚度 30cm(图 1)
浇捣后对地脚螺栓进行校正
混凝土强度达到 75%后,进行井架安装
规格尺寸(mm)代号3
8mL310031003100H280028002800M200020002000N180018001800五、 井架
