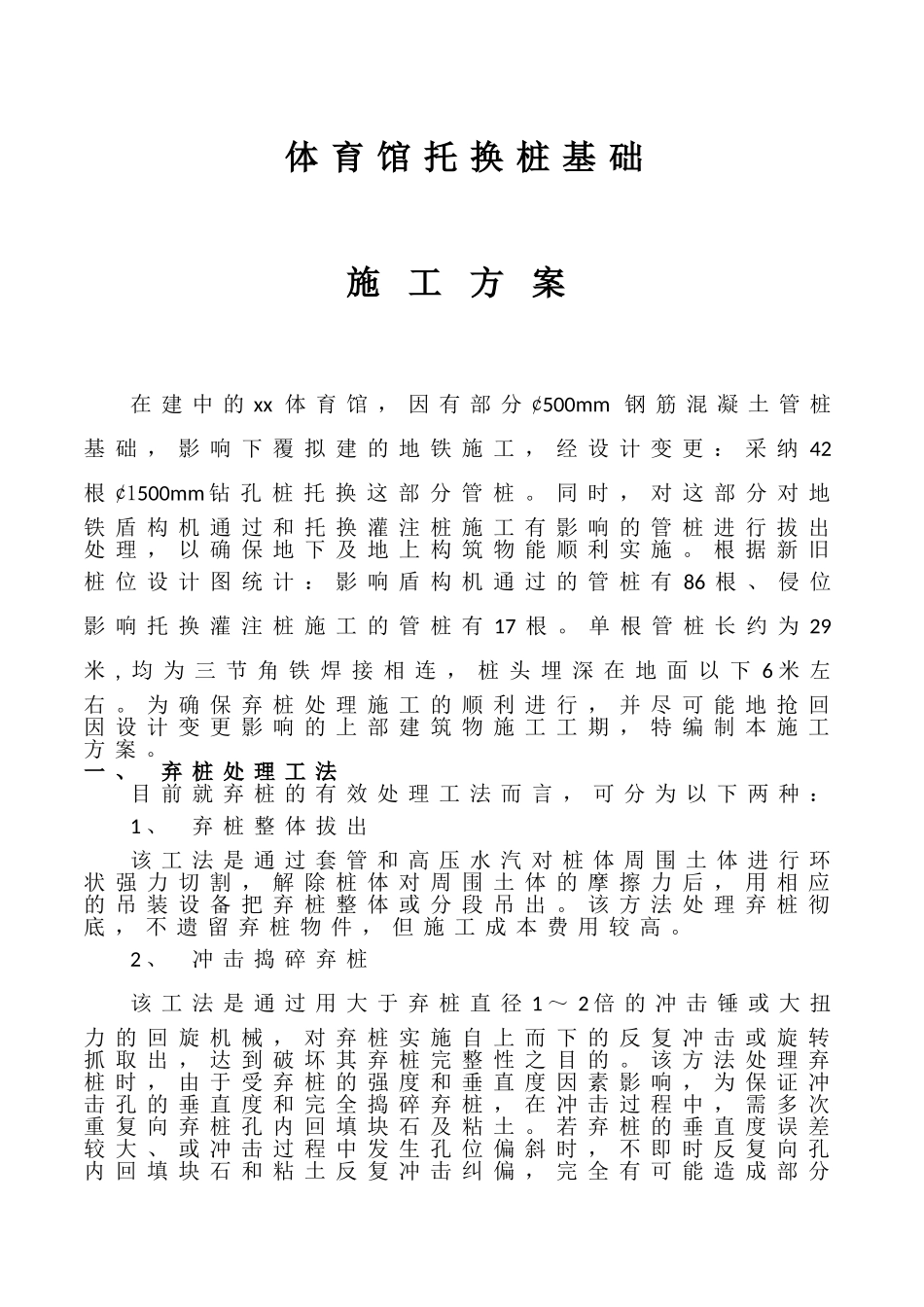

体 育 馆 托 换 桩 基 础施 工 方 案在 建 中 的 xx 体 育 馆 , 因 有 部 分 ¢500mm 钢 筋 混 凝 土 管 桩基 础 , 影 响 下 覆 拟 建 的 地 铁 施 工 , 经 设 计 变 更 : 采 纳 42根 ¢1500mm 钻 孔 桩 托 换 这 部 分 管 桩
同 时 , 对 这 部 分 对 地铁 盾 构 机 通 过 和 托 换 灌 注 桩 施 工 有 影 响 的 管 桩 进 行 拔 出处 理 , 以 确 保 地 下 及 地 上 构 筑 物 能 顺 利 实 施
根 据 新 旧桩 位 设 计 图 统 计 : 影 响 盾 构 机 通 过 的 管 桩 有 86 根 、 侵 位影 响 托 换 灌 注 桩 施 工 的 管 桩 有 17 根
单 根 管 桩 长 约 为 29米 , 均 为 三 节 角 铁 焊 接 相 连 , 桩 头 埋 深 在 地 面 以 下 6 米 左右
为 确 保 弃 桩 处 理 施 工 的 顺 利 进 行 , 并 尽 可 能 地 抢 回因 设 计 变 更 影 响 的 上 部 建 筑 物 施 工 工 期 , 特 编 制 本 施 工方 案

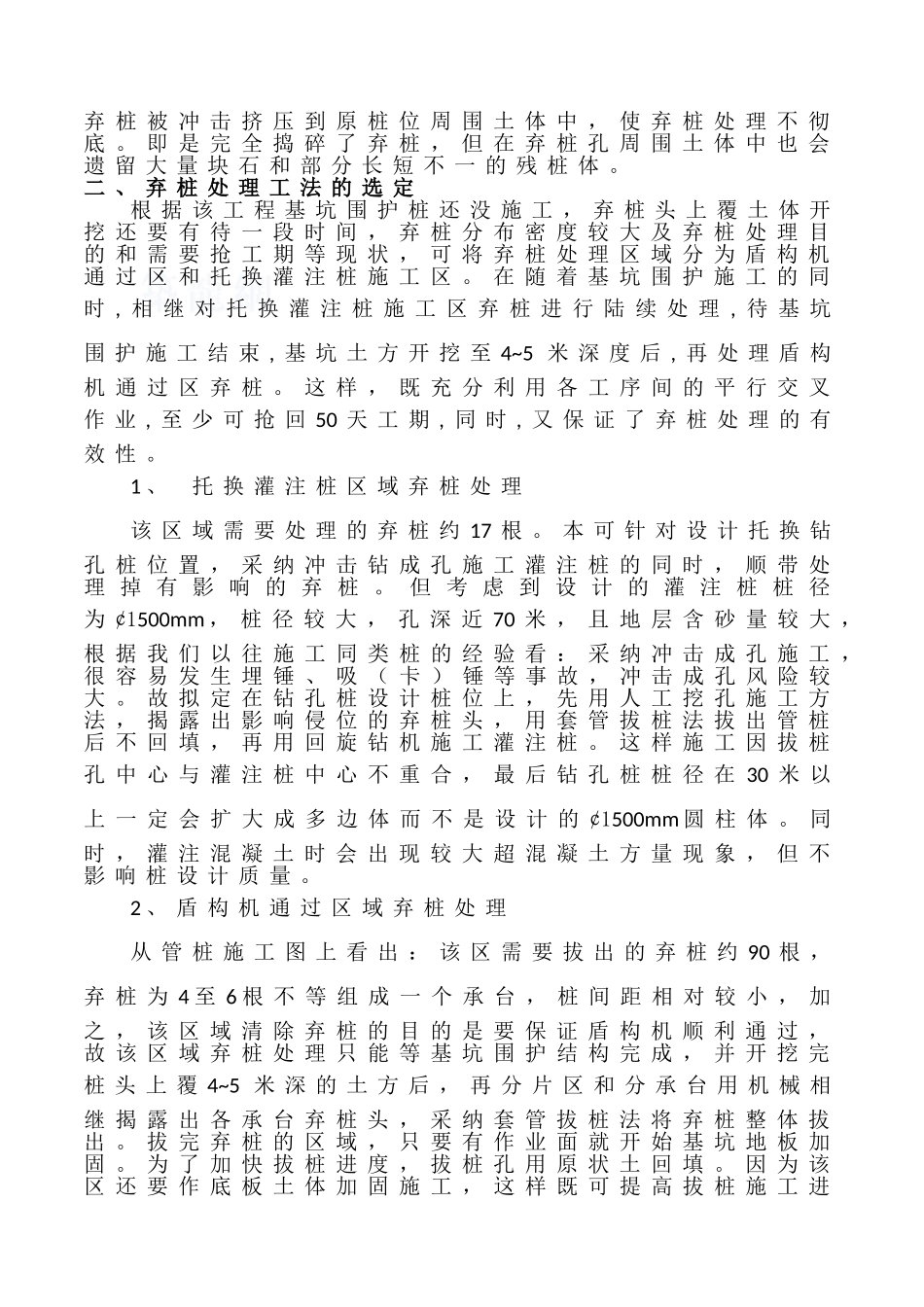

一 、弃 桩 处 理 工 法目 前 就 弃 桩 的 有 效 处 理 工 法 而 言 , 可 分 为 以 下 两 种 :1 、弃 桩 整 体 拔 出该 工 法 是 通 过 套 管 和 高 压 水 汽 对 桩 体 周 围 土 体 进 行 环状 强 力 切 割 , 解 除 桩 体 对 周 围 土 体 的 摩 擦 力 后 , 用 相 应的 吊 装 设 备 把 弃 桩 整 体 或 分 段 吊 出
该 方 法 处 理 弃 桩 彻底 , 不 遗 留 弃 桩 物 件 , 但 施 工 成 本 费 用 较 高

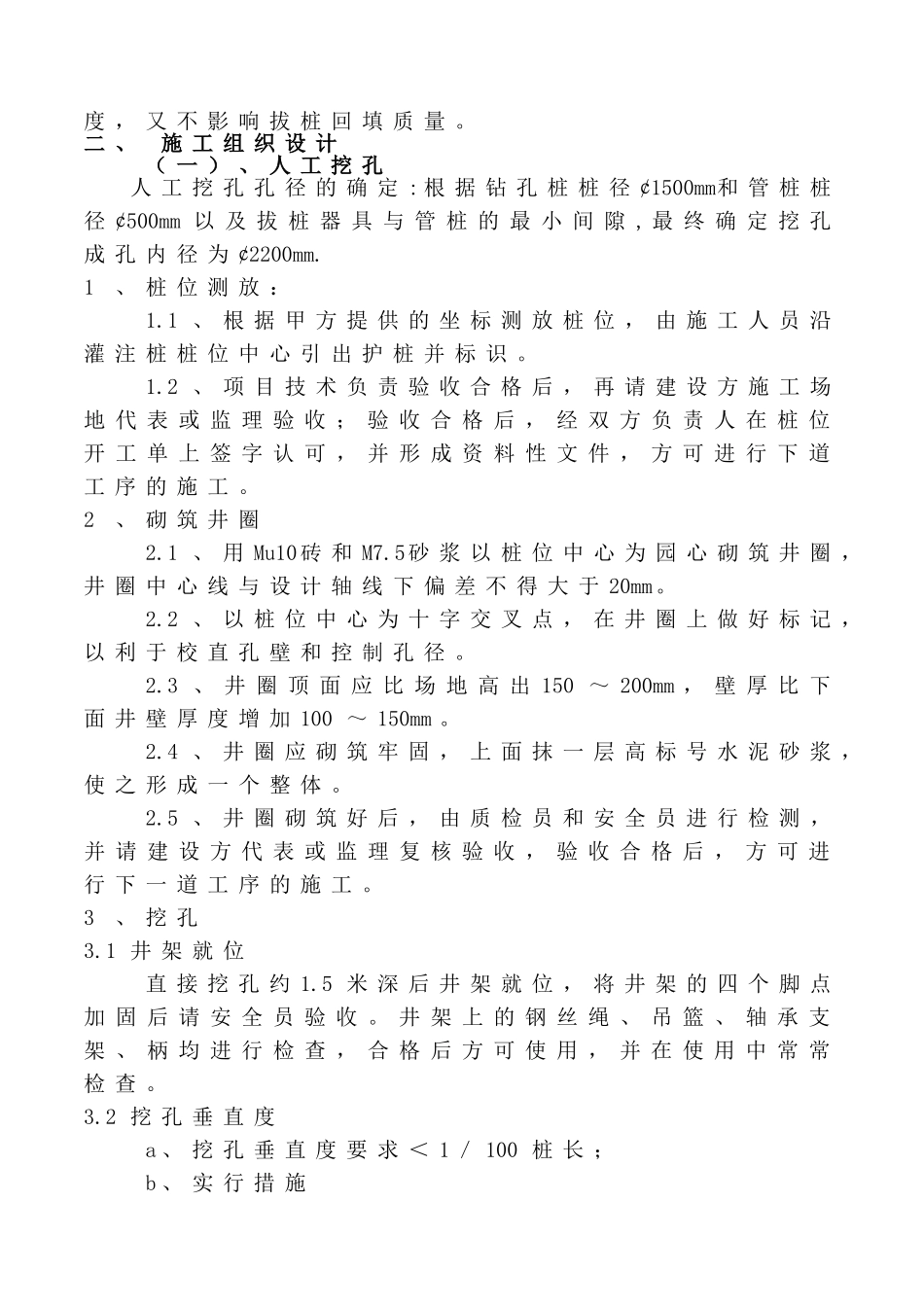

2 、冲 击 捣 碎 弃 桩该 工 法 是 通 过 用 大 于 弃 桩 直 径 1 ~
