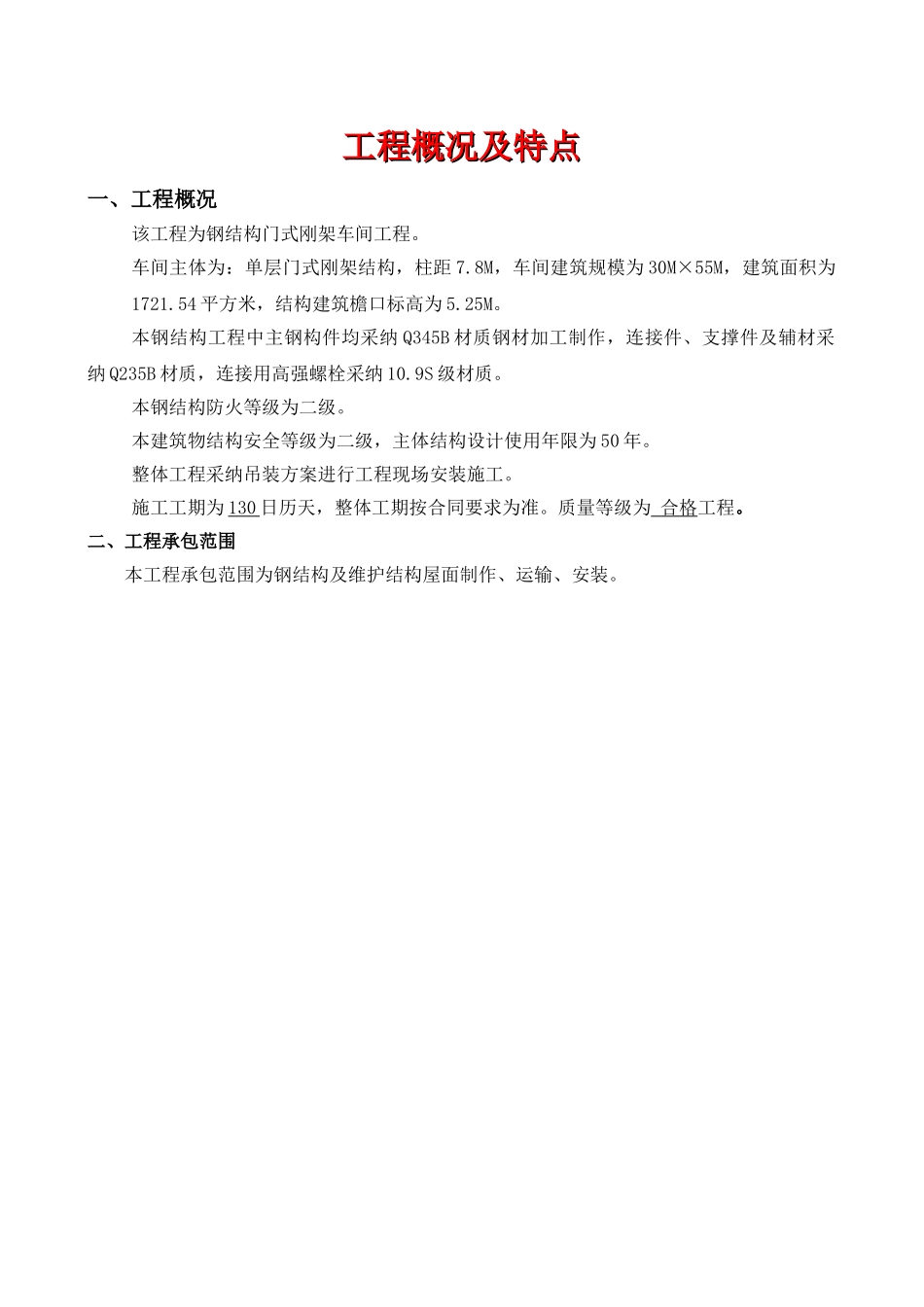

工程概况及特点工程概况及特点一、工程概况该工程为钢结构门式刚架车间工程
车间主体为:单层门式刚架结构,柱距 7
8M,车间建筑规模为 30M×55M,建筑面积为1721
54 平方米,结构建筑檐口标高为 5
本钢结构工程中主钢构件均采纳 Q345B 材质钢材加工制作,连接件、支撑件及辅材采纳 Q235B 材质,连接用高强螺栓采纳 10
9S 级材质
本钢结构防火等级为二级
本建筑物结构安全等级为二级,主体结构设计使用年限为 50 年
整体工程采纳吊装方案进行工程现场安装施工
施工工期为 130 日历天,整体工期按合同要求为准
质量等级为 合格工程
二、工程承包范围本工程承包范围为钢结构及维护结构屋面制作、运输、安装

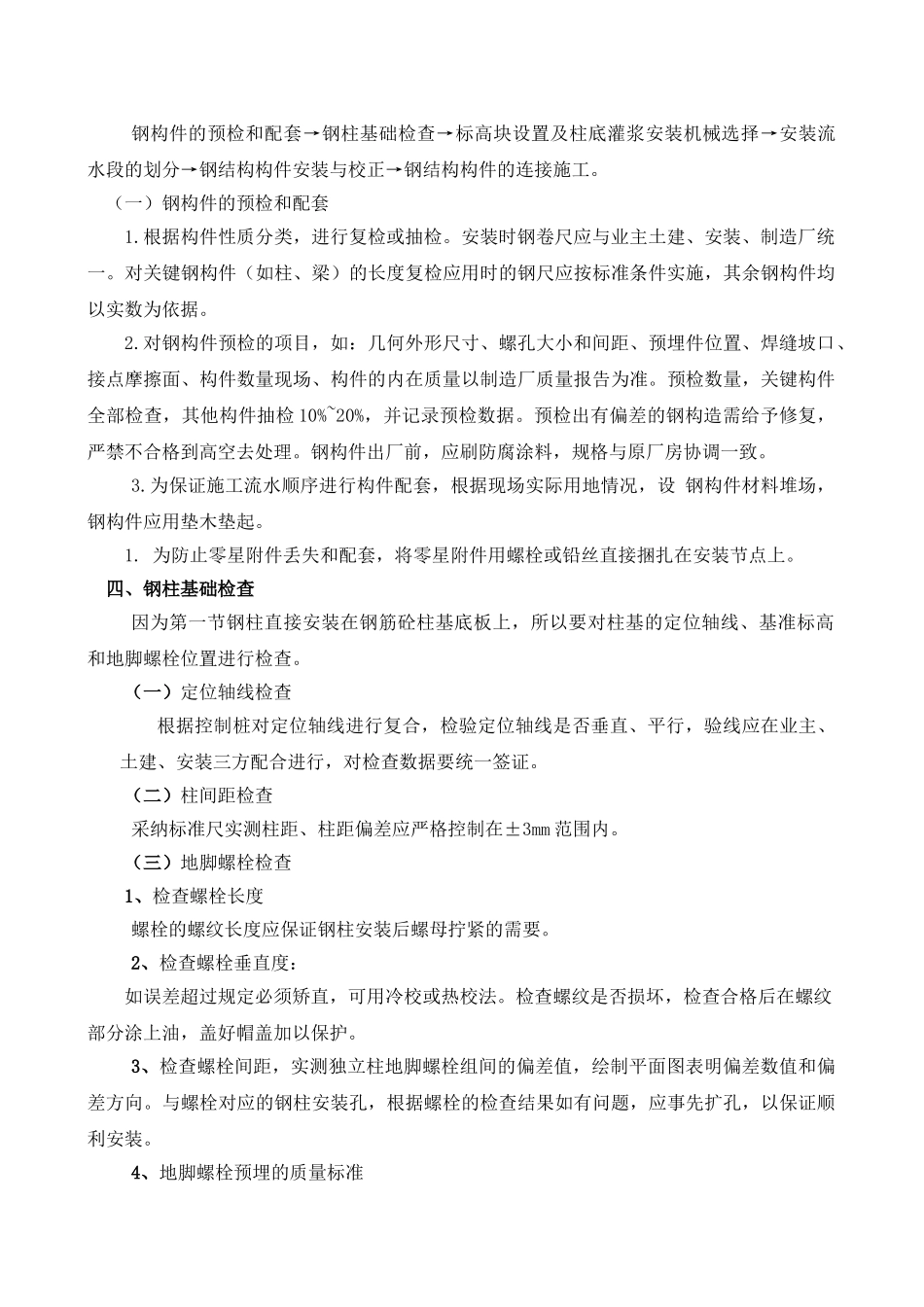

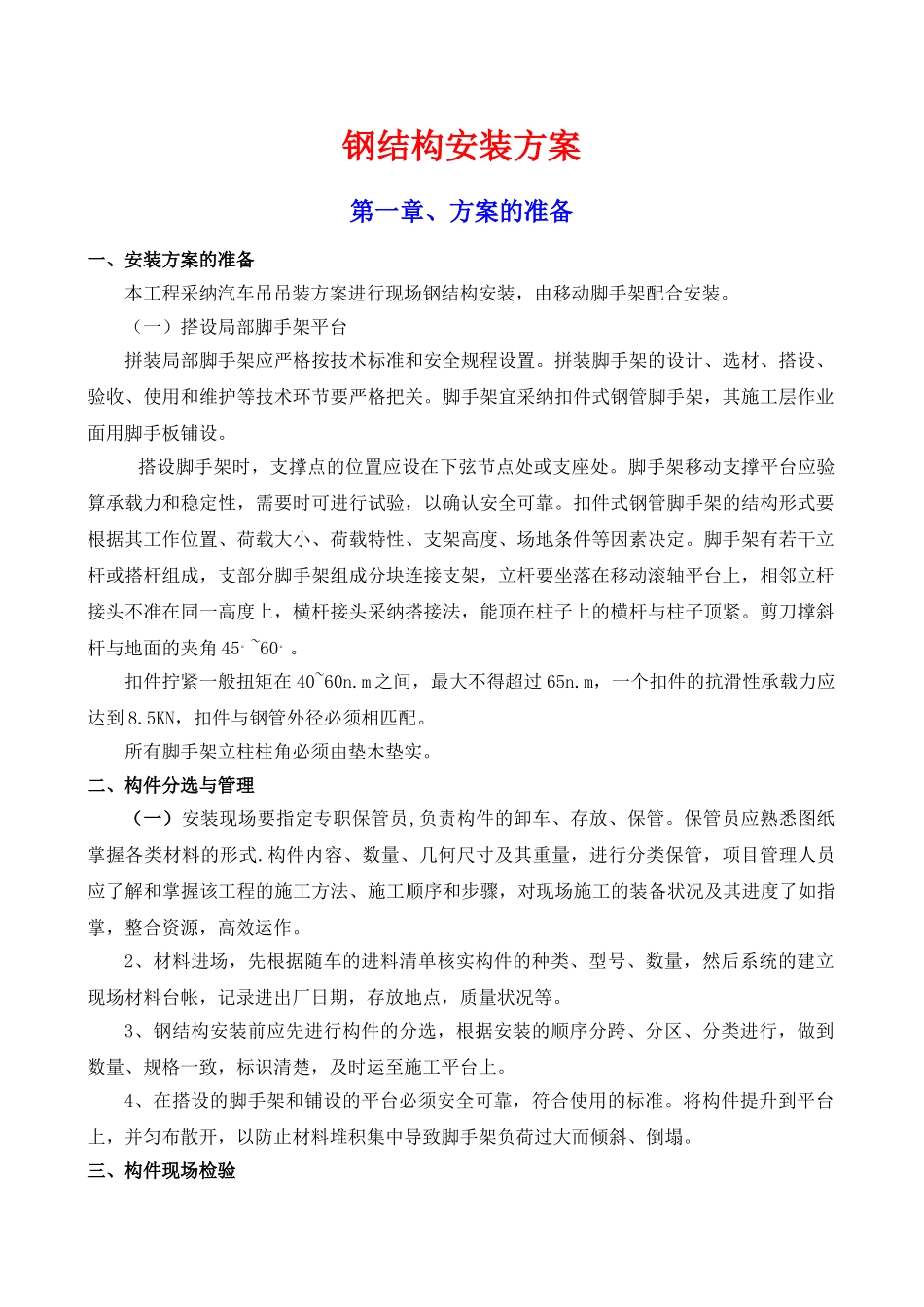

钢结构安装方案第一章、方案的准备一、安装方案的准备本工程采纳汽车吊吊装方案进行现场钢结构安装,由移动脚手架配合安装
(一)搭设局部脚手架平台拼装局部脚手架应严格按技术标准和安全规程设置
拼装脚手架的设计、选材、搭设、验收、使用和维护等技术环节要严格把关
脚手架宜采纳扣件式钢管脚手架,其施工层作业面用脚手板铺设
搭设脚手架时,支撑点的位置应设在下弦节点处或支座处
脚手架移动支撑平台应验算承载力和稳定性,需要时可进行试验,以确认安全可靠
扣件式钢管脚手架的结构形式要根据其工作位置、荷载大小、荷载特性、支架高度、场地条件等因素决定
脚手架有若干立杆或搭杆组成,支部分脚手架组成分块连接支架,立杆要坐落在移动滚轴平台上,相邻立杆接头不准在同一高度上,横杆接头采纳搭接法,能顶在柱子上的横杆与柱子顶紧
剪刀撑斜杆与地面的夹角 45
扣件拧紧一般扭矩在 40~60n
m 之间,最大不得超过 65n
m,一个扣件的抗滑性承载力应达到 8
5KN,扣件与钢管外径必须相匹配
所有脚手架立柱柱角必须由垫木垫实
二、构件分选与管理(一)安装现场要指定专职保管员,负责
